挂网喷砼施工办法1、分项工程概况本工程挂网喷射混凝土施工重要是在支护桩间、边坡坡面喷射厚度为80mm和100mm的C20混凝土,面层混凝土中设立φ6
5@200×200mm钢筋网片或10#铁丝网片
本工程人工张挂钢筋网,空压机、喷锚机进行面层砼喷射施工成墙

2、施工准备施工前应进行设计技术交底,认真检查原材料品种、型号、规格及各部件的质量,并应含有原材料重要技术性能的检查报告
对所用的机械设备运到现场后,要认真进行检修,并试运转,一切正常才干使用
3、施工原则挂网喷射混凝土施工应与土方开挖、土钉墙施工亲密配合,按设计规定,基坑土方应分层开挖,然后进行土钉、挂网、喷射砼施工
分层开挖施作喷锚网,以确保基坑稳定
4、施工工艺锚杆土钉墙施工工艺框图5、施工办法及规定(1)砼喷射机应密封性能良好,输料持续均匀,允许输送骨料最大粒径为25mm,输送水平距离不大于100m,垂直距离不大于30m
(2)喷射作业前,应对机械设备、风、水管线和电线进行全方面的检查及试运转,清理受喷面,埋设好控制喷射砼厚度的标志
(3)喷射作业应分段分片依次进行,同一分段内喷射次序应自下而上,一次喷射的厚度宜为40~70mm
(4)喷射时喷头与受喷面应垂直,宜保持0
0m的距离,喷射手应控制好水灰比,保持砼表面平整、呈湿润光泽、无干斑或滑移流淌现象
(5)喷射砼终凝2小时后,应喷水养护,养护时间根据气温环境等条件,普通为3~7天

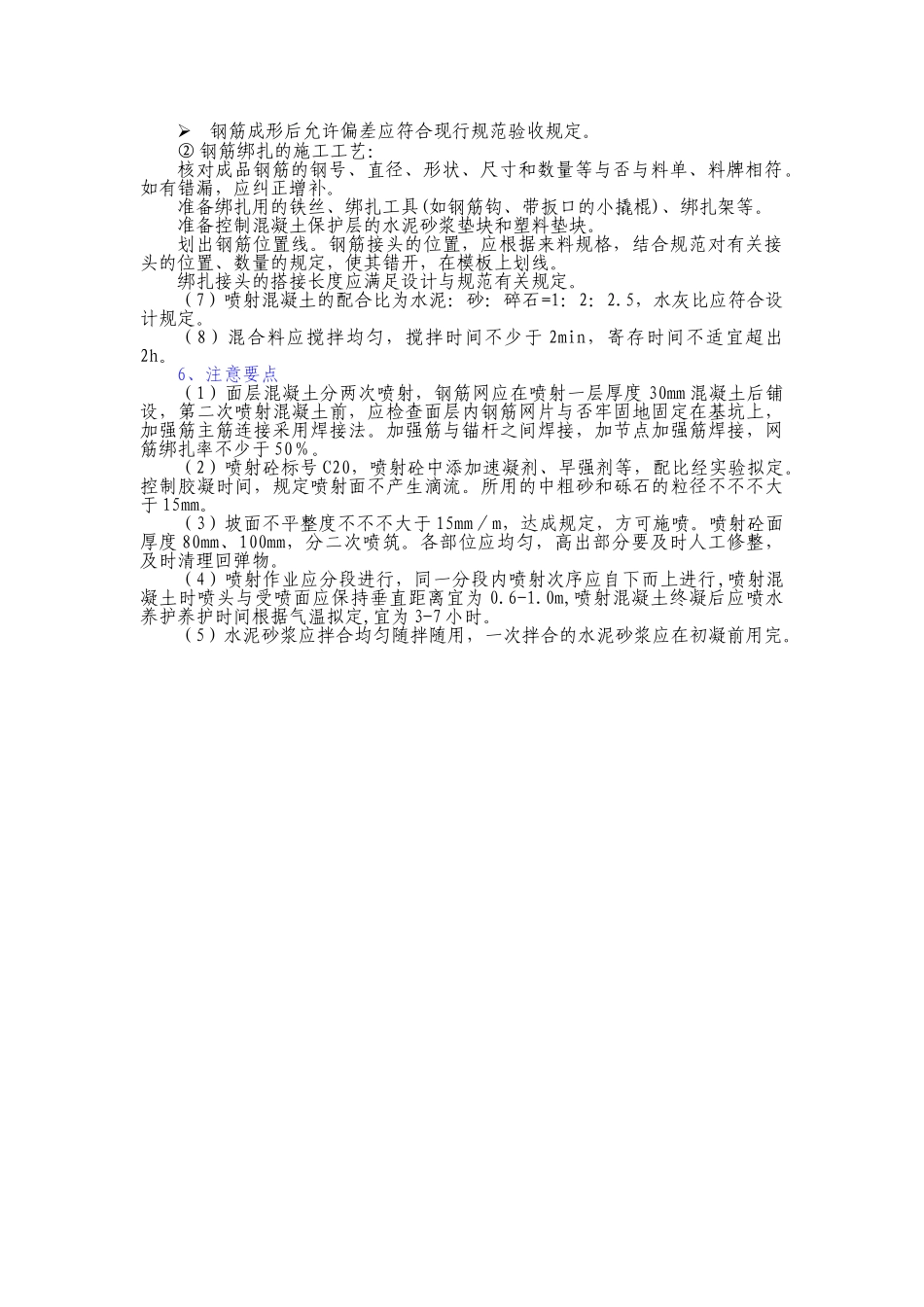

(6)钢筋连接:①钢筋加工的技术规定:a、钢筋除锈:钢筋在使用之前必须确保其表面的干净,去除钢筋表面油渍、漆污、铁锈等,方便确保钢筋与混凝土之间的握裹力
b、钢筋调直:调直后的钢筋应确保平直,无局部弯折
无明显擦伤且抗拉强度不得低于设计规定
c、钢筋切断:在进行钢筋切断时要长短搭配,统筹排料;普通按照先断长料,后断短料的原则,以减少损耗,节省钢筋
如发现钢筋有劈裂、偏头或严重
