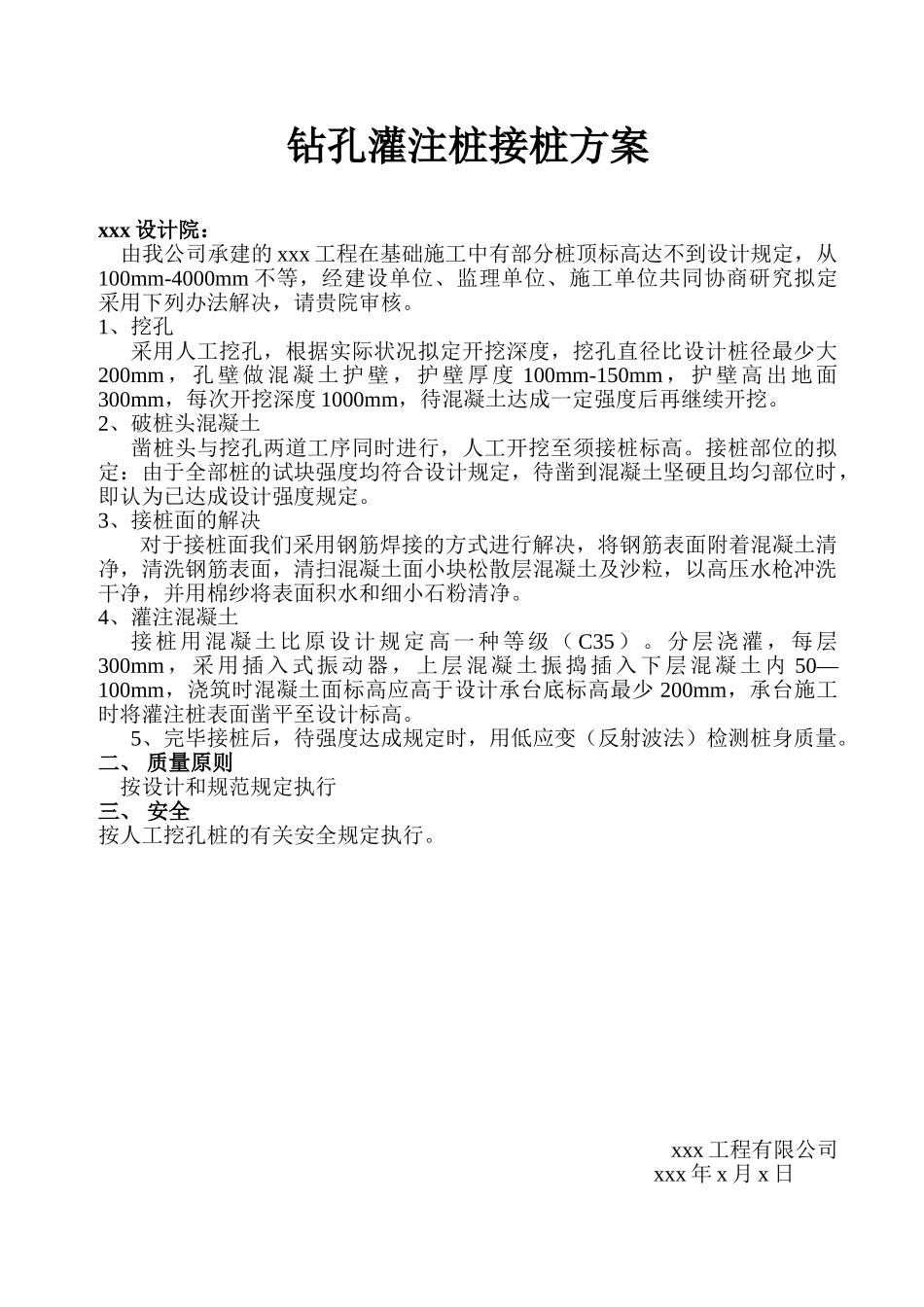

钻孔灌注桩接桩方案xxx设计院:由我公司承建的xxx工程在基础施工中有部分桩顶标高达不到设计规定,从100mm-4000mm不等,经建设单位、监理单位、施工单位共同协商研究拟定采用下列办法解决,请贵院审核。1、挖孔采用人工挖孔,根据实际状况拟定开挖深度,挖孔直径比设计桩径最少大200mm,孔壁做混凝土护壁,护壁厚度100mm-150mm,护壁高出地面300mm,每次开挖深度1000mm,待混凝土达成一定强度后再继续开挖。2、破桩头混凝土凿桩头与挖孔两道工序同时进行,人工开挖至须接桩标高。接桩部位的拟定:由于全部桩的试块强度均符合设计规定,待凿到混凝土坚硬且均匀部位时,即认为已达成设计强度规定。3、接桩面的解决对于接桩面我们采用钢筋焊接的方式进行解决,将钢筋表面附着混凝土清净,清洗钢筋表面,清扫混凝土面小块松散层混凝土及沙粒,以高压水枪冲洗干净,并用棉纱将表面积水和细小石粉清净。4、灌注混凝土接桩用混凝土比原设计规定高一种等级(C35)。分层浇灌,每层300mm,采用插入式振动器,上层混凝土振捣插入下层混凝土内50—100mm,浇筑时混凝土面标高应高于设计承台底标高最少200mm,承台施工时将灌注桩表面凿平至设计标高。5、完毕接桩后,待强度达成规定时,用低应变(反射波法)检测桩身质量。二、质量原则按设计和规范规定执行三、安全按人工挖孔桩的有关安全规定执行。xxx工程有限公司xxx年x月x日
