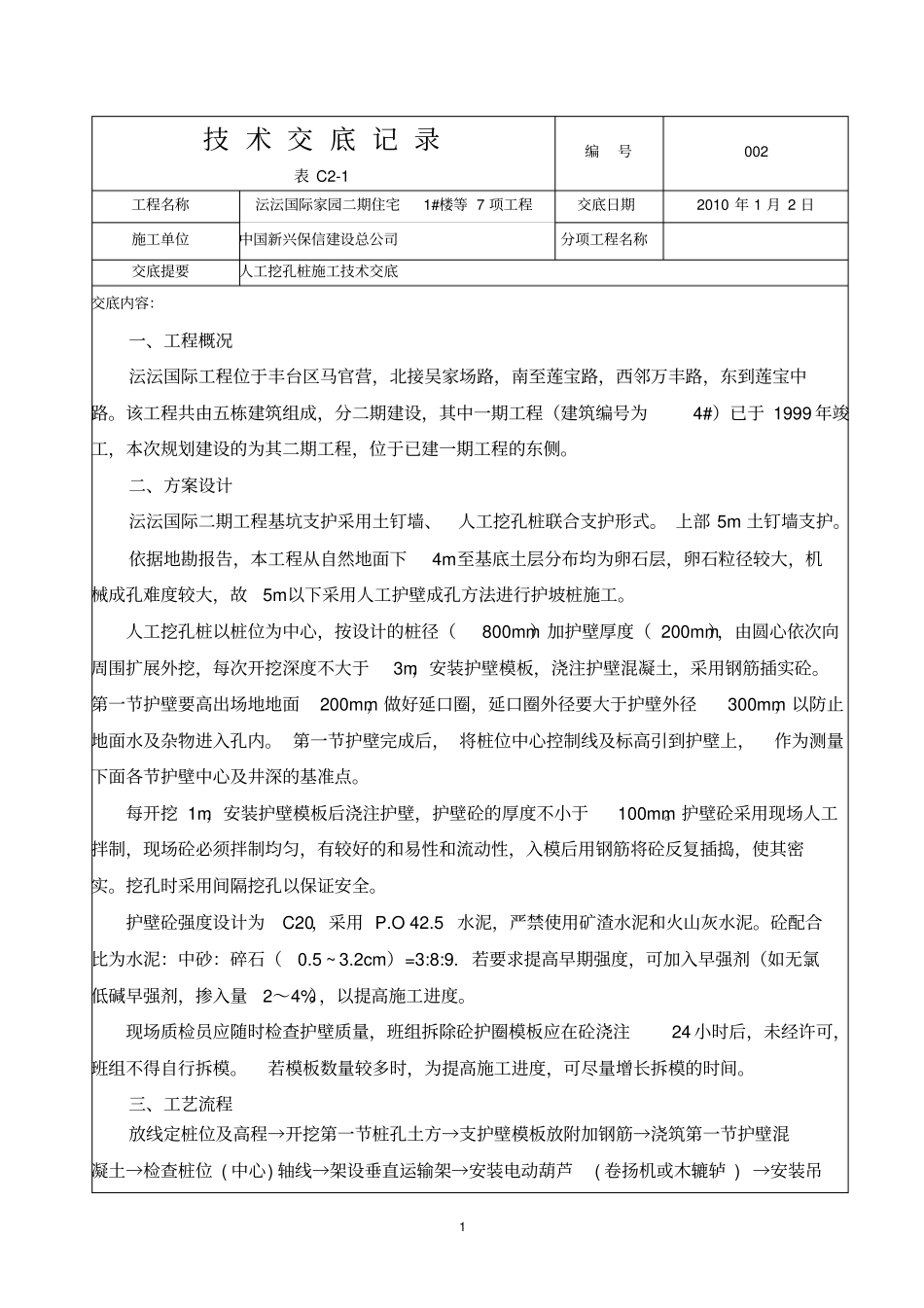

1技术交底记录表C2-1编号002工程名称沄沄国际家园二期住宅1#楼等7项工程交底日期2010年1月2日施工单位中国新兴保信建设总公司分项工程名称交底提要人工挖孔桩施工技术交底交底内容:一、工程概况沄沄国际工程位于丰台区马官营,北接吴家场路,南至莲宝路,西邻万丰路,东到莲宝中路
该工程共由五栋建筑组成,分二期建设,其中一期工程(建筑编号为4#)已于1999年竣工,本次规划建设的为其二期工程,位于已建一期工程的东侧
二、方案设计沄沄国际二期工程基坑支护采用土钉墙、人工挖孔桩联合支护形式
上部5m土钉墙支护
依据地勘报告,本工程从自然地面下4m至基底土层分布均为卵石层,卵石粒径较大,机械成孔难度较大,故5m以下采用人工护壁成孔方法进行护坡桩施工
人工挖孔桩以桩位为中心,按设计的桩径(800mm)加护壁厚度(200mm),由圆心依次向周围扩展外挖,每次开挖深度不大于3m,安装护壁模板,浇注护壁混凝土,采用钢筋插实砼
第一节护壁要高出场地地面200mm,做好延口圈,延口圈外径要大于护壁外径300mm,以防止地面水及杂物进入孔内
第一节护壁完成后,将桩位中心控制线及标高引到护壁上,作为测量下面各节护壁中心及井深的基准点
每开挖1m,安装护壁模板后浇注护壁,护壁砼的厚度不小于100mm
护壁砼采用现场人工拌制,现场砼必须拌制均匀,有较好的和易性和流动性,入模后用钢筋将砼反复插捣,使其密实
挖孔时采用间隔挖孔以保证安全
护壁砼强度设计为C20,采用P
5水泥,严禁使用矿渣水泥和火山灰水泥
砼配合比为水泥:中砂:碎石(0
2cm)=3:8:9
若要求提高早期强度,可加入早强剂(如无氯低碱早强剂,掺入量2~4%),以提高施工进度
现场质检员应随时检查护壁质量,班组拆除砼护圈模板应在砼浇注24小时后,未经许可,班组不得自行拆模

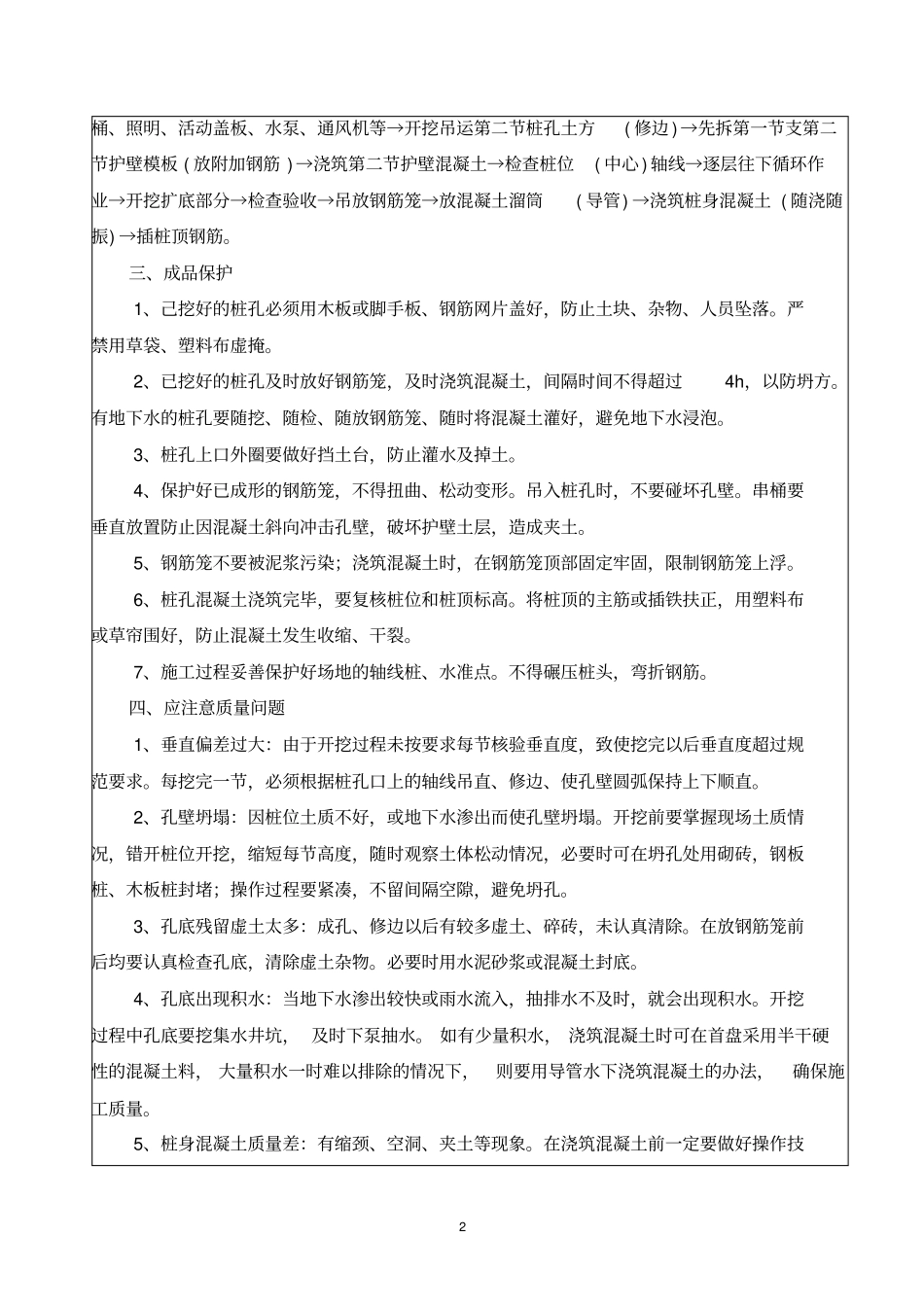

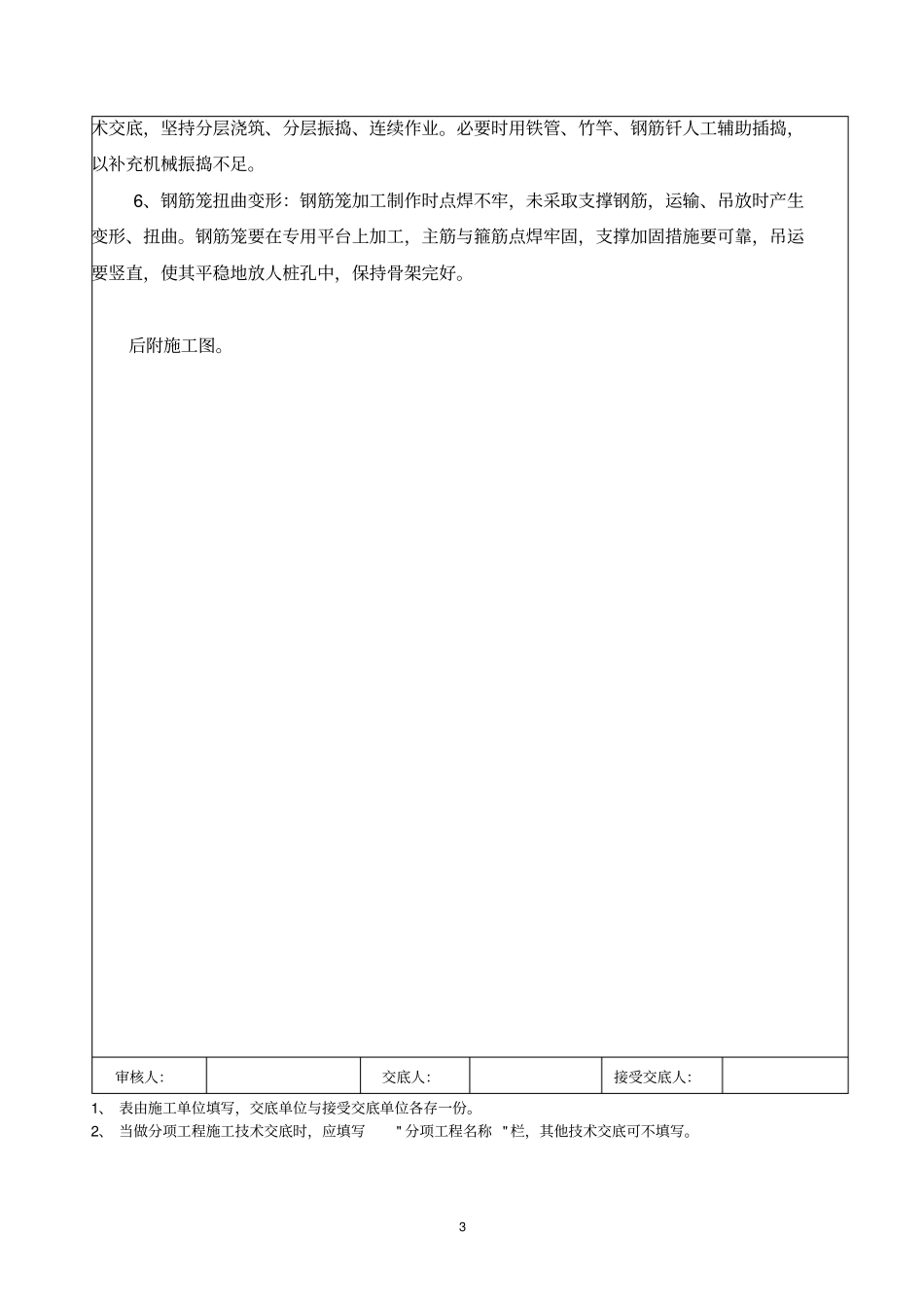

若模板数量较多时,为提高施工进度,可尽量增长拆模的
