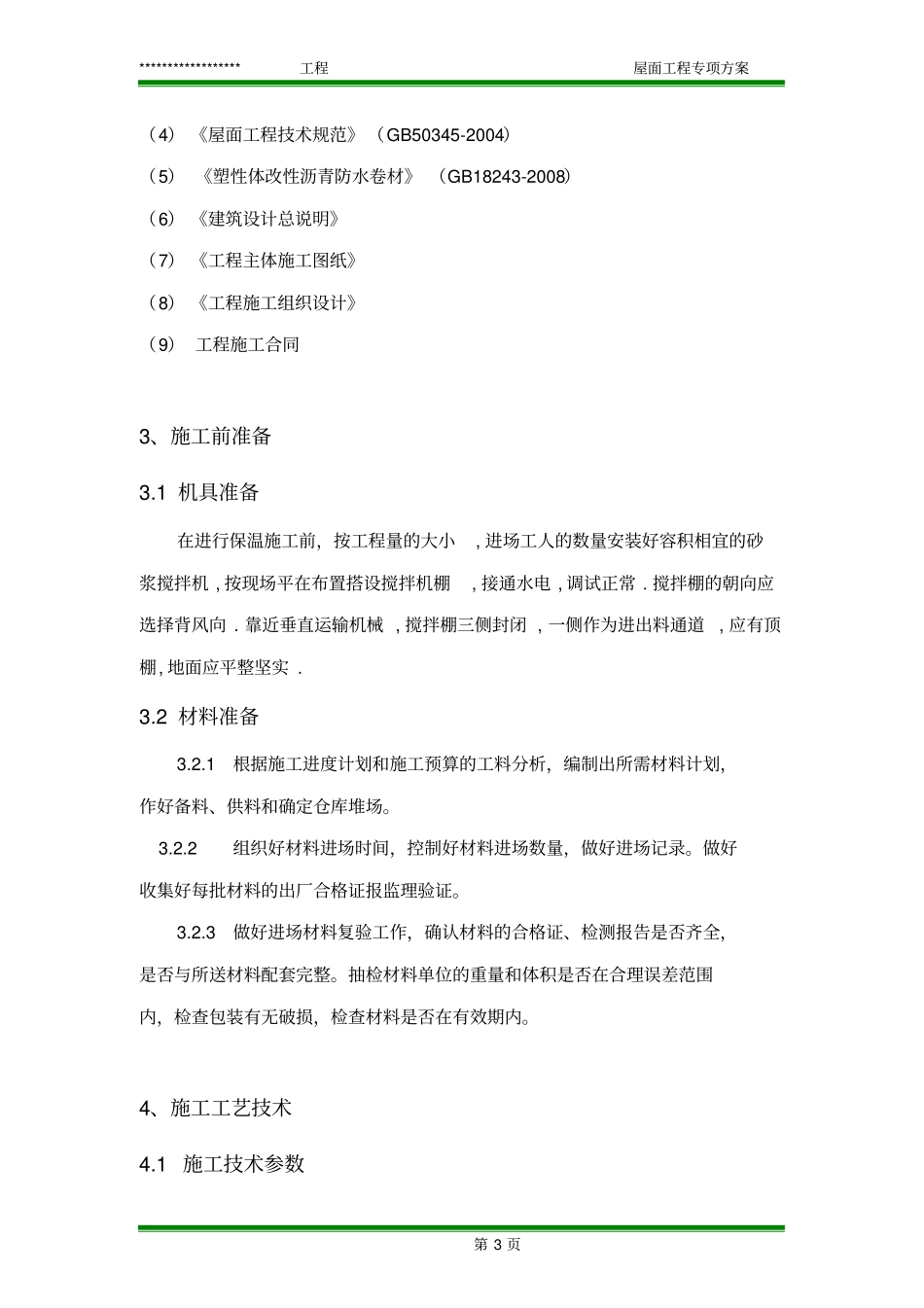

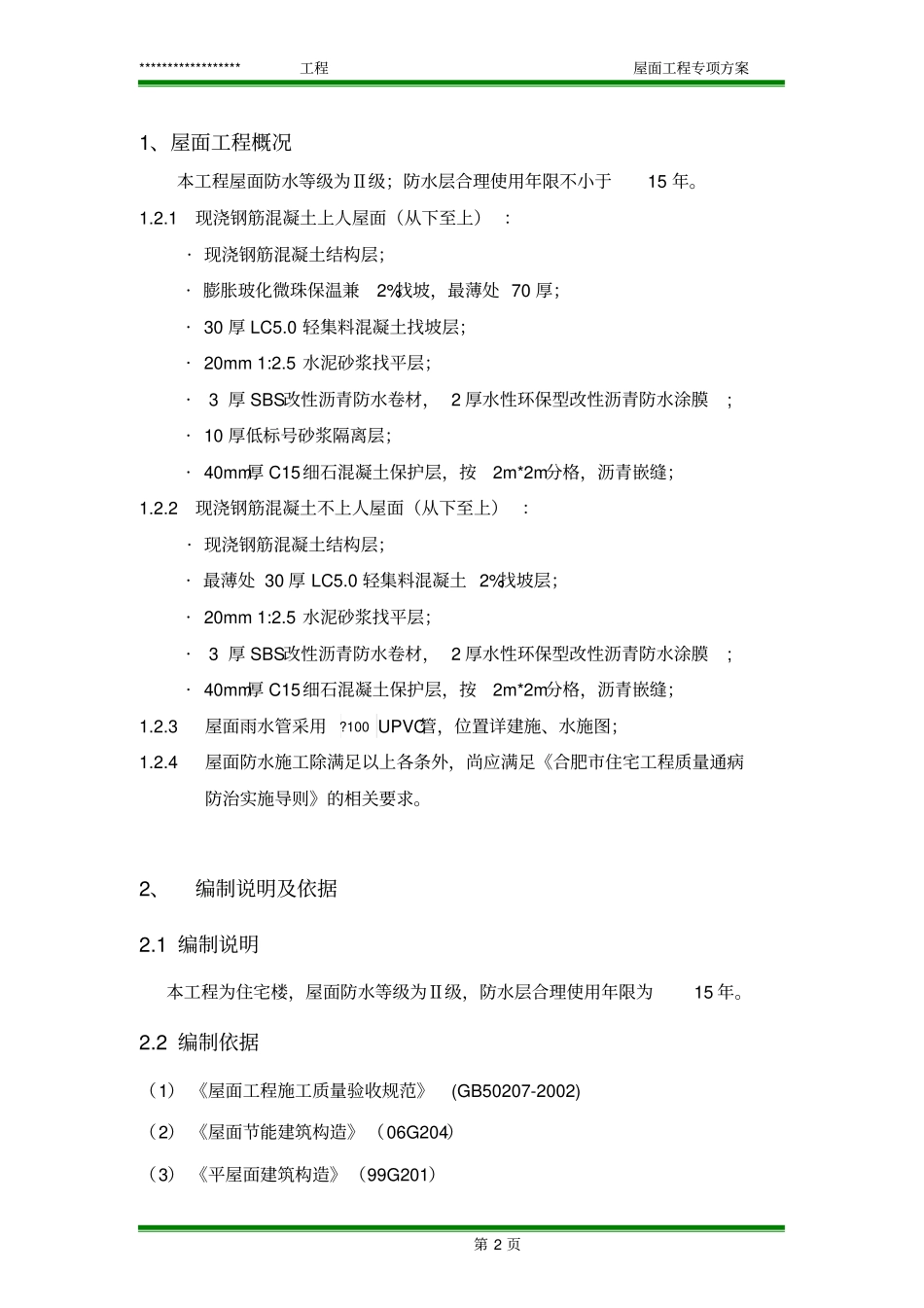

******************工程屋面工程专项方案第1页*********楼工程屋面工程专项方案2015年8月13日******************工程屋面工程专项方案第2页1、屋面工程概况本工程屋面防水等级为Ⅱ级;防水层合理使用年限不小于15年。1.2.1现浇钢筋混凝土上人屋面(从下至上):·现浇钢筋混凝土结构层;·膨胀玻化微珠保温兼2%找坡,最薄处70厚;·30厚LC5.0轻集料混凝土找坡层;·20mm1:2.5水泥砂浆找平层;·3厚SBS改性沥青防水卷材,2厚水性环保型改性沥青防水涂膜;·10厚低标号砂浆隔离层;·40mm厚C15细石混凝土保护层,按2m*2m分格,沥青嵌缝;1.2.2现浇钢筋混凝土不上人屋面(从下至上):·现浇钢筋混凝土结构层;·最薄处30厚LC5.0轻集料混凝土2%找坡层;·20mm1:2.5水泥砂浆找平层;·3厚SBS改性沥青防水卷材,2厚水性环保型改性沥青防水涂膜;·40mm厚C15细石混凝土保护层,按2m*2m分格,沥青嵌缝;1.2.3屋面雨水管采用?100UPVC管,位置详建施、水施图;1.2.4屋面防水施工除满足以上各条外,尚应满足《合肥市住宅工程质量通病防治实施导则》的相关要求。2、编制说明及依据2.1编制说明本工程为住宅楼,屋面防水等级为Ⅱ级,防水层合理使用年限为15年。2.2编制依据(1)《屋面工程施工质量验收规范》(GB50207-2002)(2)《屋面节能建筑构造》(06G204)(3)《平屋面建筑构造》(99G201)******************工程屋面工程专项方案第3页(4)《屋面工程技术规范》(GB50345-2004)(5)《塑性体改性沥青防水卷材》(GB18243-2008)(6)《建筑设计总说明》(7)《工程主体施工图纸》(8)《工程施工组织设计》(9)工程施工合同3、施工前准备3.1机具准备在进行保温施工前,按工程量的大小,进场工人的数量安装好容积相宜的砂浆搅拌机,按现场平在布置搭设搅拌机棚,接通水电,调试正常.搅拌棚的朝向应选择背风向.靠近垂直运输机械,搅拌棚三侧封闭,一侧作为进出料通道,应有顶棚,地面应平整坚实.3.2材料准备3.2.1根据施工进度计划和施工预算的工料分析,编制出所需材料计划,作好备料、供料和确定仓库堆场。3.2.2组织好材料进场时间,控制好材料进场数量,做好进场记录。做好收集好每批材料的出厂合格证报监理验证。3.2.3做好进场材料复验工作,确认材料的合格证、检测报告是否齐全,是否与所送材料配套完整。抽检材料单位的重量和体积是否在合理误差范围内,检查包装有无破损,检查材料是否在有效期内。4、施工工艺技术4.1施工技术参数******************工程屋面工程专项方案第4页屋面防水采用3厚SBS改性沥青防水卷材,2厚水性环保型改性沥青涂膜防水。保护层分格缝采用沥青嵌缝。保温隔热层做法为膨胀玻化微珠保温兼2%找坡,最薄处70厚。基层与屋面突出结构的交界处和基层的转角处,找平层做成50mm半径圆弧状。卷材防水层屋面的排水坡度为2%。4.2施工工艺流程4.2.1材料准备→基层处理→屋面保温层施工→找坡层施工→水泥砂浆找平层施工→涂膜防水层施工→卷材铺贴→闭水试验→防水层验收→隔离层施工→细石混凝土保护层→沥青嵌缝(上人屋面)。4.2.2材料准备→基层处理→找坡层施工→水泥砂浆找平层施工→涂膜防水层施工→卷材铺贴→闭水试验→防水层验收→细石混凝土保护层→沥青嵌缝(不上人屋面)。4.3施工方法4.3.1基层清理在保温层施工前先做好现浇砼屋顶表面将尘土杂物等清理,基层必须干净、干燥。3.3.2卷材铺贴卷材铺贴方向与屋脊方向平行,上下层卷材不得垂直铺贴,卷材铺贴采用卷材胶粘剂。卷材施工时,应先做好节点、附加层和屋面排水比较集中部位(屋面与水落口连接处、屋面转角处)的处理,然后由屋面最低标高处向上施工。铺贴有高低跨的屋面时,应按先高后低、先远后近的顺序进行。铺贴卷材采用搭接法,上下层及相邻两幅卷材的搭接缝应错开。平行于屋脊的搭接缝应顺流水方向搭接;垂直于屋脊的搭接缝应顺主导风向搭接。满粘法搭接宽度为80mm。距屋面周边800mm内的防水层应满粘,保证防水层四******************工程屋面工程专项方案第5页周与基层粘结牢固;卷材与卷材之间应满粘,保证搭接严密。实施弹线作业,以保证铺贴的卷材平整顺直,不扭曲。3.3.3隔离层做法隔离层采用一道10厚MU1.0...
