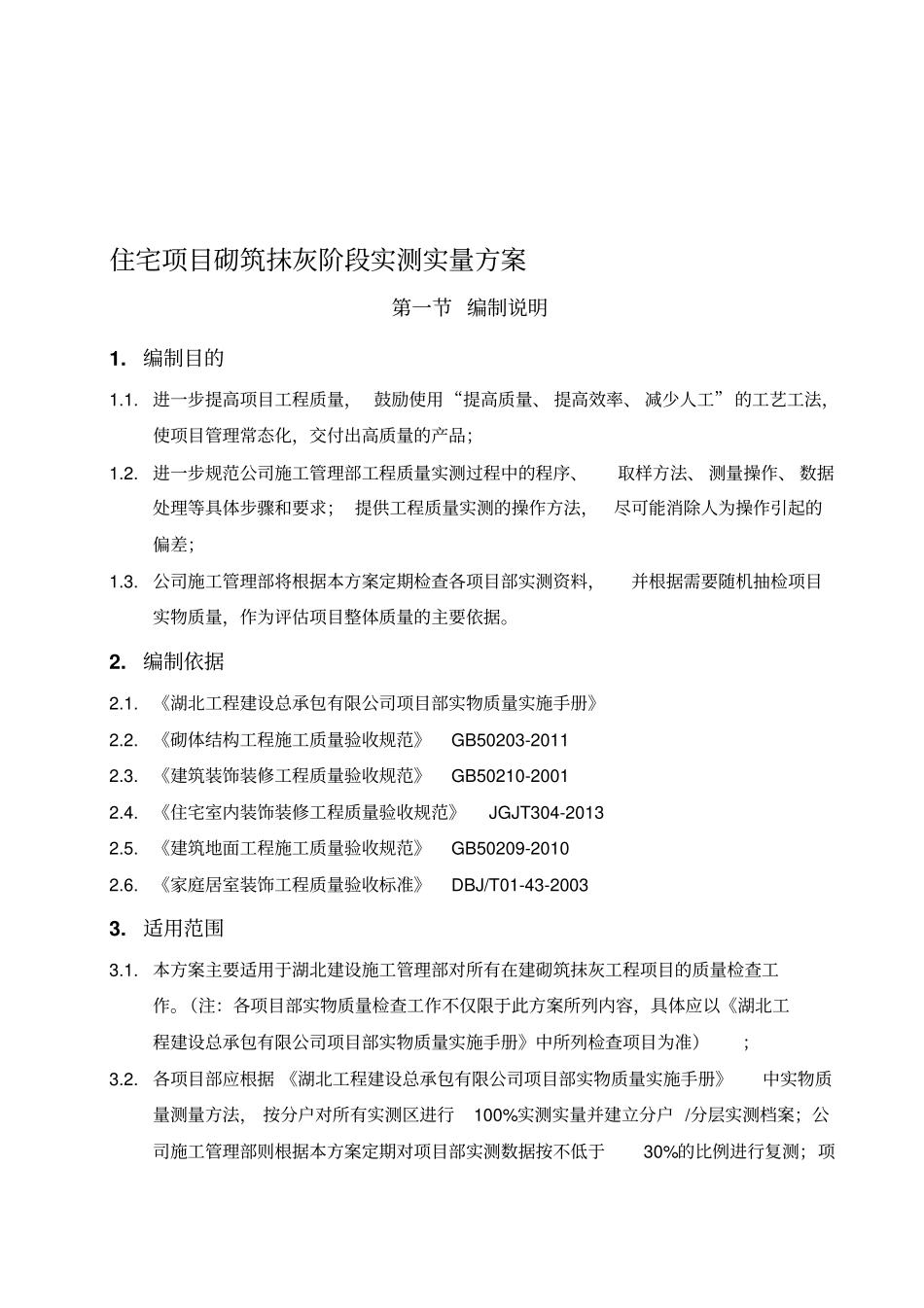

住宅项目砌筑抹灰阶段实测实量方案第一节编制说明1
进一步提高项目工程质量,鼓励使用“提高质量、提高效率、减少人工”的工艺工法,使项目管理常态化,交付出高质量的产品;1
进一步规范公司施工管理部工程质量实测过程中的程序、取样方法、测量操作、数据处理等具体步骤和要求;提供工程质量实测的操作方法,尽可能消除人为操作引起的偏差;1
公司施工管理部将根据本方案定期检查各项目部实测资料,并根据需要随机抽检项目实物质量,作为评估项目整体质量的主要依据
《湖北工程建设总承包有限公司项目部实物质量实施手册》2
《砌体结构工程施工质量验收规范》GB50203-20112
《建筑装饰装修工程质量验收规范》GB50210-20012
《住宅室内装饰装修工程质量验收规范》JGJT304-20132
《建筑地面工程施工质量验收规范》GB50209-20102
《家庭居室装饰工程质量验收标准》DBJ/T01-43-20033
本方案主要适用于湖北建设施工管理部对所有在建砌筑抹灰工程项目的质量检查工作
(注:各项目部实物质量检查工作不仅限于此方案所列内容,具体应以《湖北工程建设总承包有限公司项目部实物质量实施手册》中所列检查项目为准);3
各项目部应根据《湖北工程建设总承包有限公司项目部实物质量实施手册》中实物质量测量方法,按分户对所有实测区进行100%实测实量并建立分户/分层实测档案;公司施工管理部则根据本方案定期对项目部实测数据按不低于30%的比例进行复测;项目部应将公司施工管理部复测后的实测数据合格率作为对各施工班组付款及评估的重要参考依据;4
随机原则:各实测取样的楼栋、楼层、房间、测点等,必须结合当前各标段的施工进度,通过图纸或随机抽样事前确定;4
可追溯原则:对实测实量的各项目标段结构层或房
