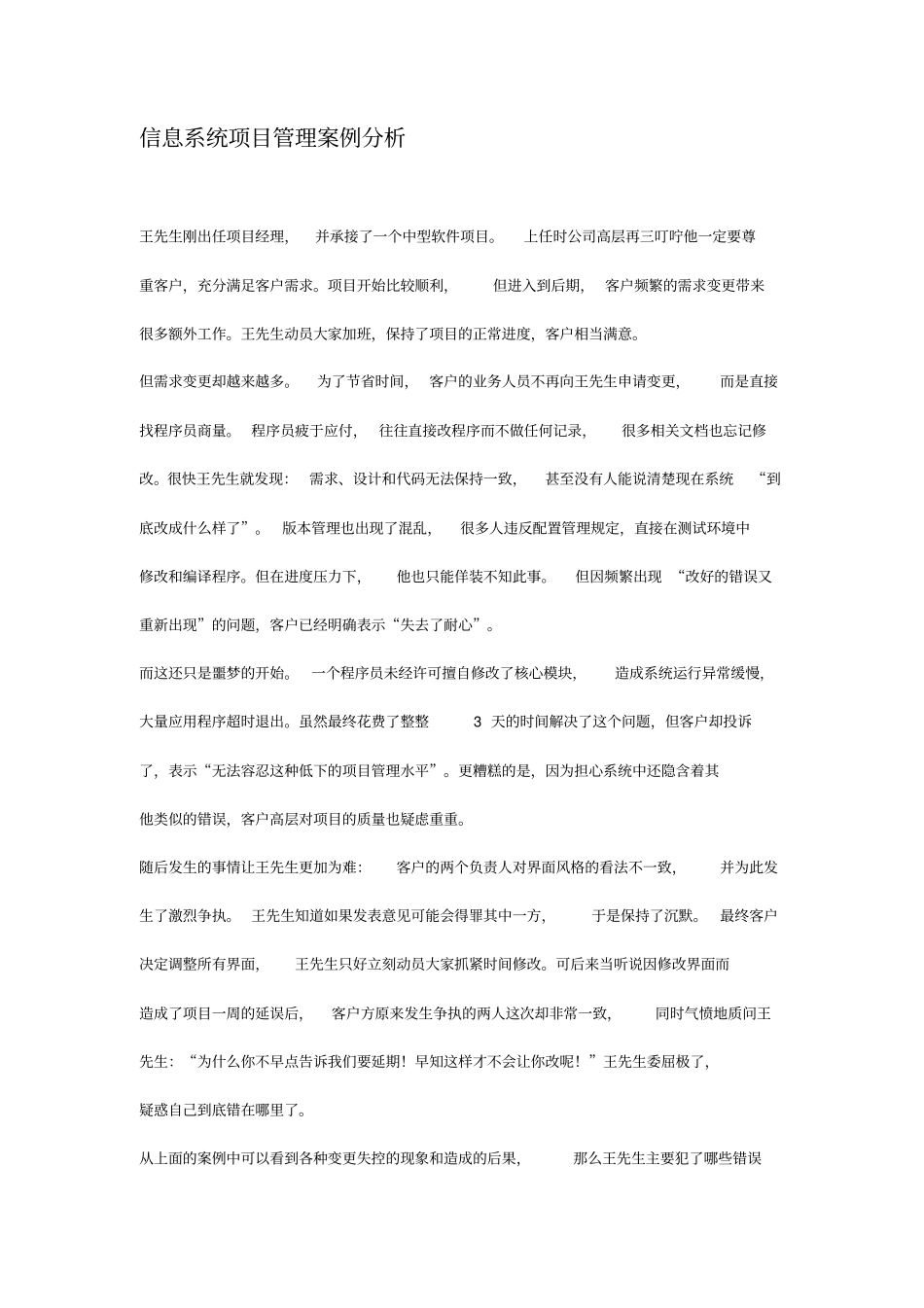

信息系统项目管理案例分析王先生刚出任项目经理,并承接了一个中型软件项目
上任时公司高层再三叮咛他一定要尊重客户,充分满足客户需求
项目开始比较顺利,但进入到后期,客户频繁的需求变更带来很多额外工作
王先生动员大家加班,保持了项目的正常进度,客户相当满意
但需求变更却越来越多
为了节省时间,客户的业务人员不再向王先生申请变更,而是直接找程序员商量
程序员疲于应付,往往直接改程序而不做任何记录,很多相关文档也忘记修改
很快王先生就发现:需求、设计和代码无法保持一致,甚至没有人能说清楚现在系统“到底改成什么样了”
版本管理也出现了混乱,很多人违反配置管理规定,直接在测试环境中修改和编译程序
但在进度压力下,他也只能佯装不知此事
但因频繁出现“改好的错误又重新出现”的问题,客户已经明确表示“失去了耐心”
而这还只是噩梦的开始
一个程序员未经许可擅自修改了核心模块,造成系统运行异常缓慢,大量应用程序超时退出
虽然最终花费了整整3天的时间解决了这个问题,但客户却投诉了,表示“无法容忍这种低下的项目管理水平”
更糟糕的是,因为担心系统中还隐含着其他类似的错误,客户高层对项目的质量也疑虑重重
随后发生的事情让王先生更加为难:客户的两个负责人对界面风格的看法不一致,并为此发生了激烈争执
王先生知道如果发表意见可能会得罪其中一方,于是保持了沉默
最终客户决定调整所有界面,王先生只好立刻动员大家抓紧时间修改
可后来当听说因修改界面而造成了项目一周的延误后,客户方原来发生争执的两人这次却非常一致,同时气愤地质问王先生:“为什么你不早点告诉我们要延期
早知这样才不会让你改呢
”王先生委屈极了,疑惑自己到底错在哪里了
从上面的案例中可以看到各种变更失控的现象和造成的后果,那么王先生主要犯了哪些错误呢

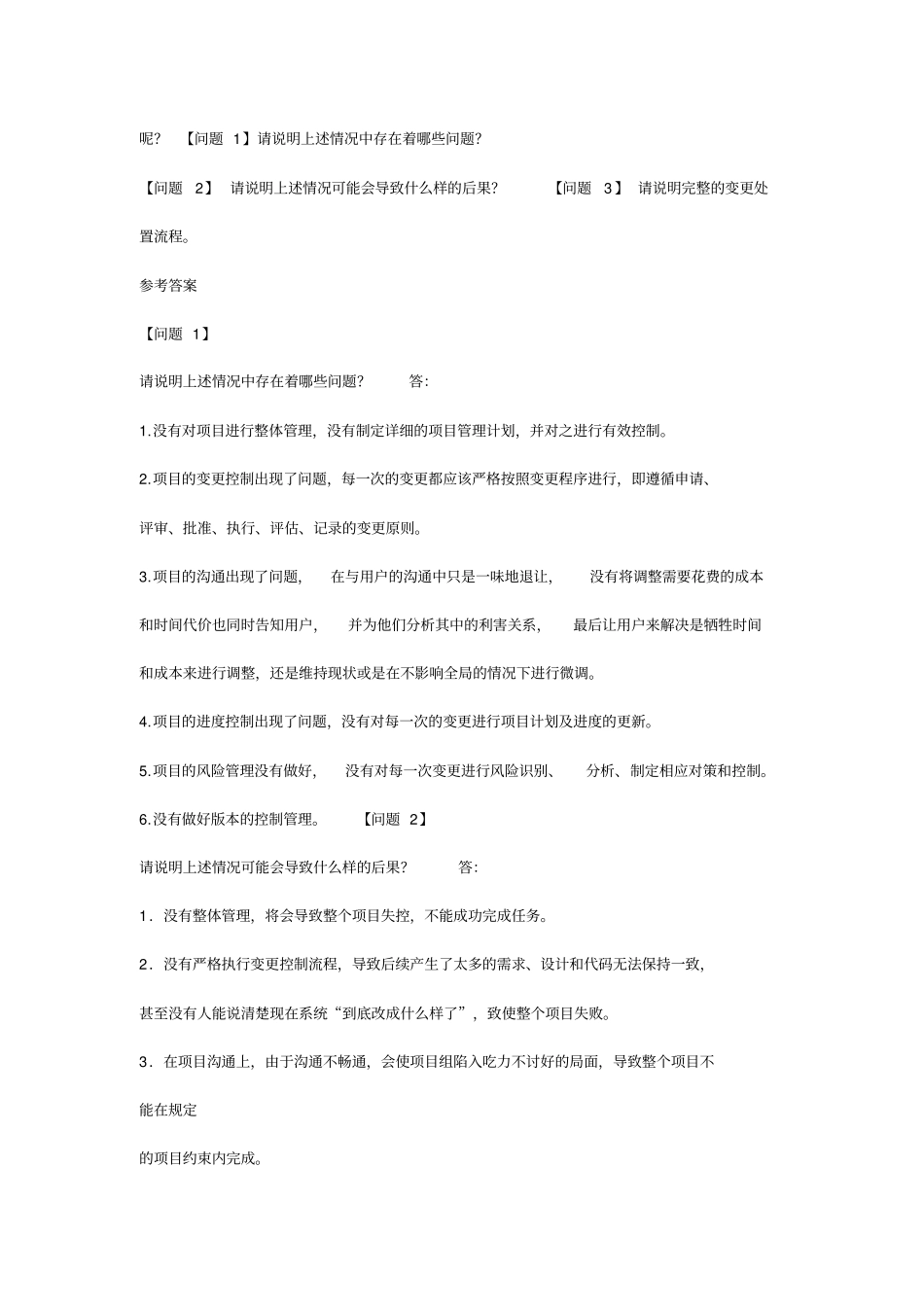

【问题1】请说明上述情况中存在着哪些问题
【问题2】请说明上述情况可能会导致什么样的后果

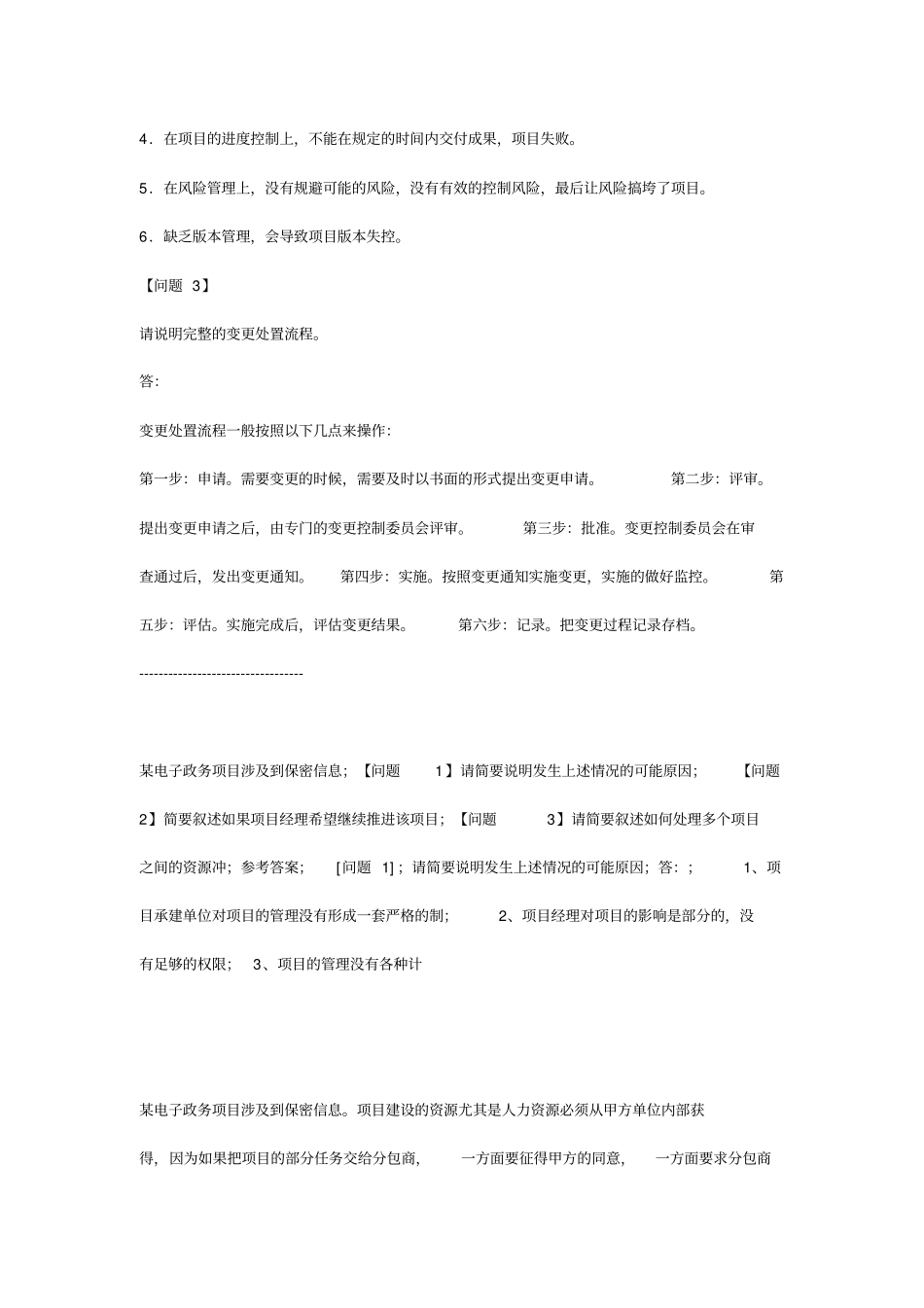

【问题3】请
