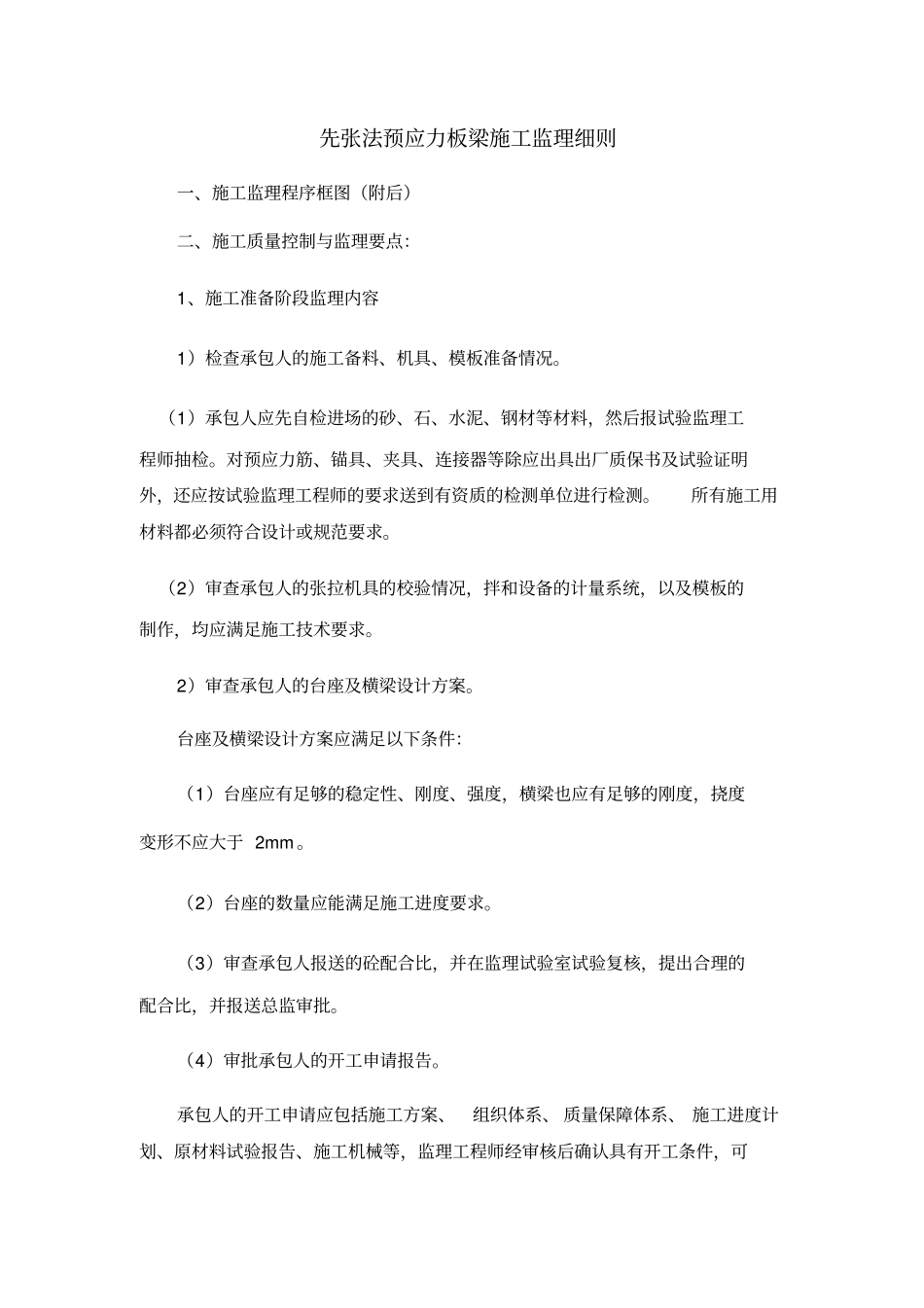

先张法预应力板梁施工监理细则一、施工监理程序框图(附后)二、施工质量控制与监理要点:1、施工准备阶段监理内容1)检查承包人的施工备料、机具、模板准备情况
(1)承包人应先自检进场的砂、石、水泥、钢材等材料,然后报试验监理工程师抽检
对预应力筋、锚具、夹具、连接器等除应出具出厂质保书及试验证明外,还应按试验监理工程师的要求送到有资质的检测单位进行检测
所有施工用材料都必须符合设计或规范要求
(2)审查承包人的张拉机具的校验情况,拌和设备的计量系统,以及模板的制作,均应满足施工技术要求
2)审查承包人的台座及横梁设计方案
台座及横梁设计方案应满足以下条件:(1)台座应有足够的稳定性、刚度、强度,横梁也应有足够的刚度,挠度变形不应大于2mm
(2)台座的数量应能满足施工进度要求
(3)审查承包人报送的砼配合比,并在监理试验室试验复核,提出合理的配合比,并报送总监审批
(4)审批承包人的开工申请报告
承包人的开工申请应包括施工方案、组织体系、质量保障体系、施工进度计划、原材料试验报告、施工机械等,监理工程师经审核后确认具有开工条件,可同意开工

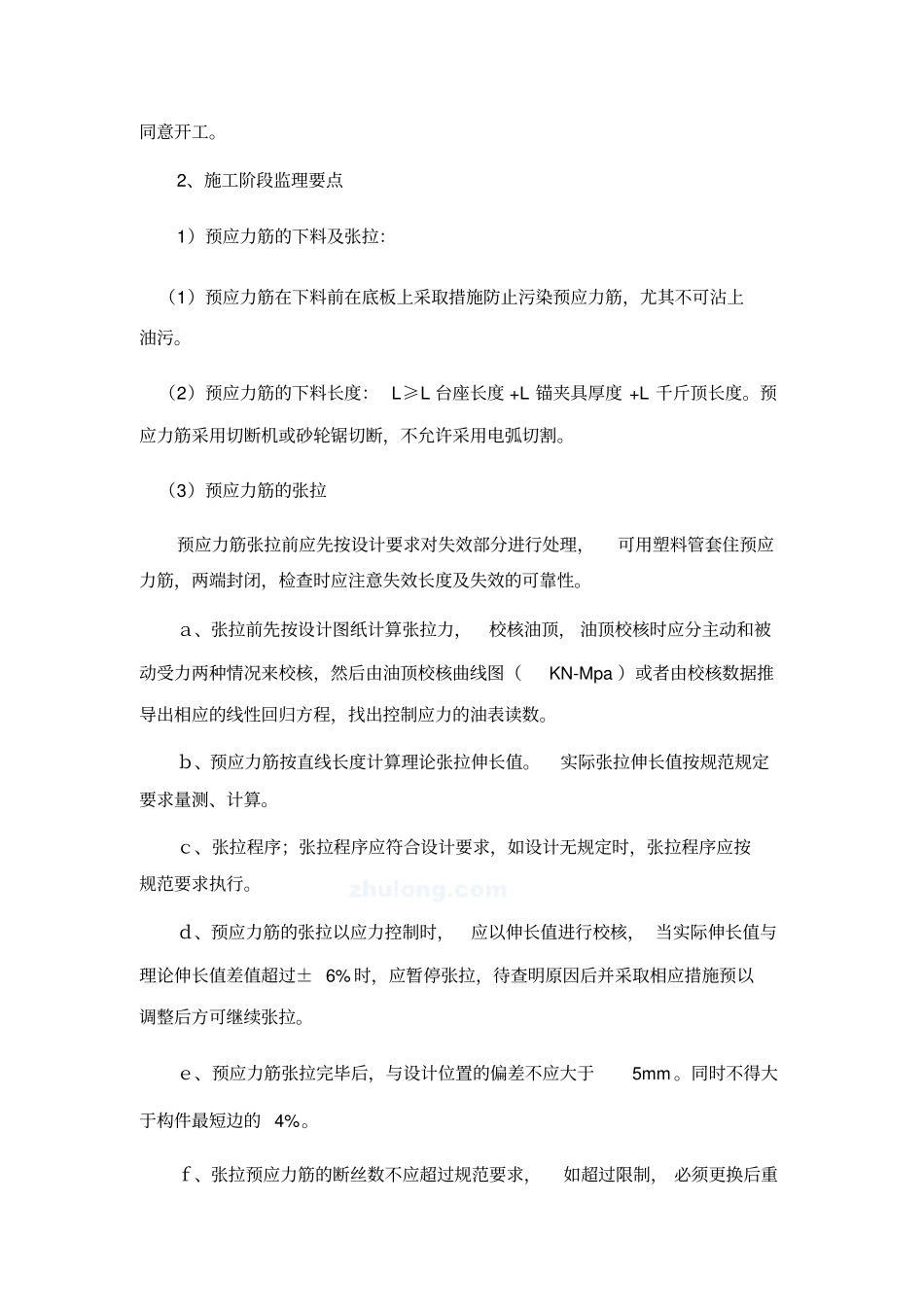

2、施工阶段监理要点1)预应力筋的下料及张拉:(1)预应力筋在下料前在底板上采取措施防止污染预应力筋,尤其不可沾上油污
(2)预应力筋的下料长度:L≥L台座长度+L锚夹具厚度+L千斤顶长度
预应力筋采用切断机或砂轮锯切断,不允许采用电弧切割
(3)预应力筋的张拉预应力筋张拉前应先按设计要求对失效部分进行处理,可用塑料管套住预应力筋,两端封闭,检查时应注意失效长度及失效的可靠性
a、张拉前先按设计图纸计算张拉力,校核油顶,油顶校核时应分主动和被动受力两种情况来校核,然后由油顶校核曲线图(KN-Mpa)或者由校核数据推导出相应的线性回归方程,找出控制应力的油表读数
b、预应力筋按直线长度计算理论张拉伸长值

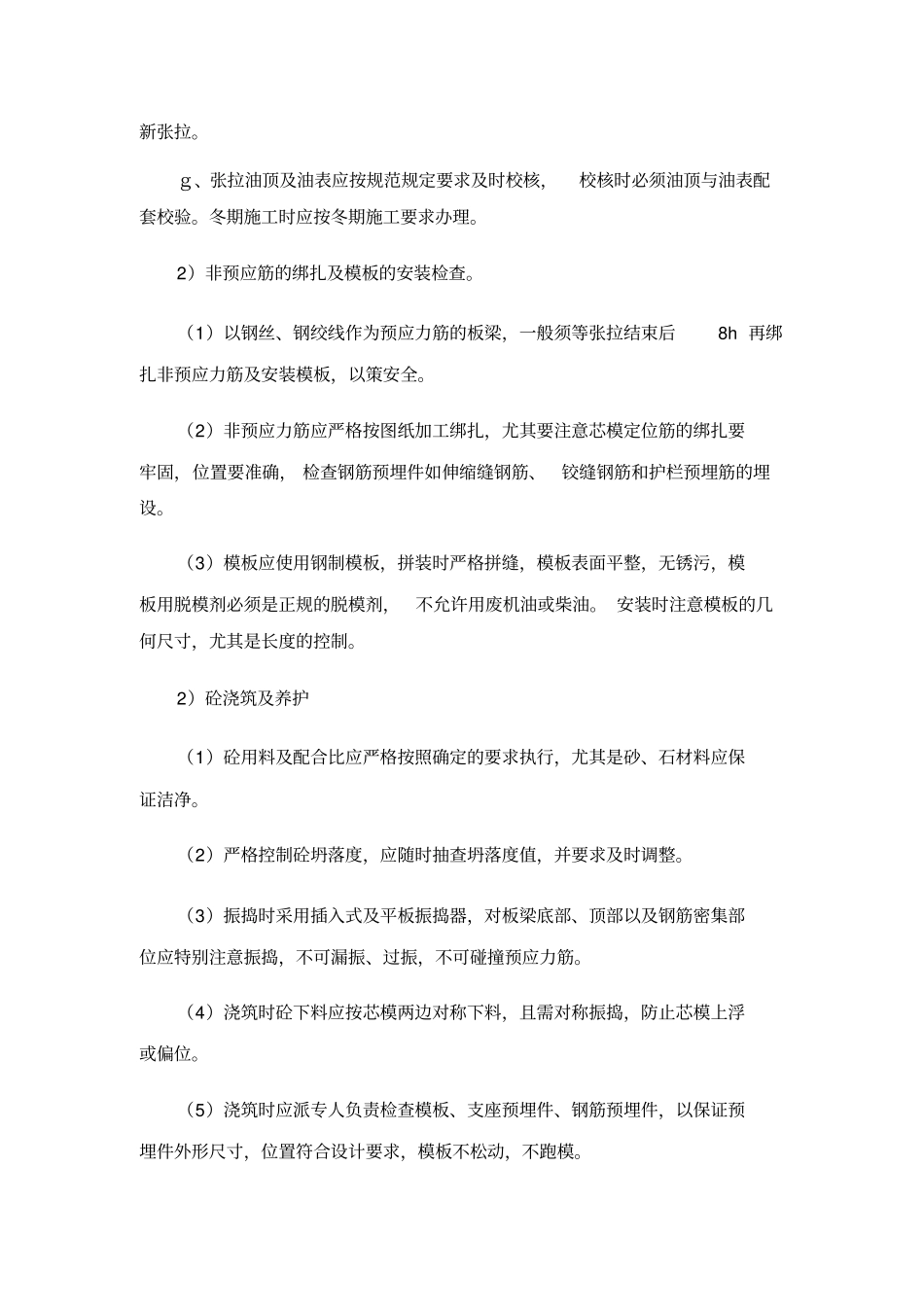

实际张拉伸长值按规范规定要求量测、计算
