一、材料选用按照图纸设计要求选用

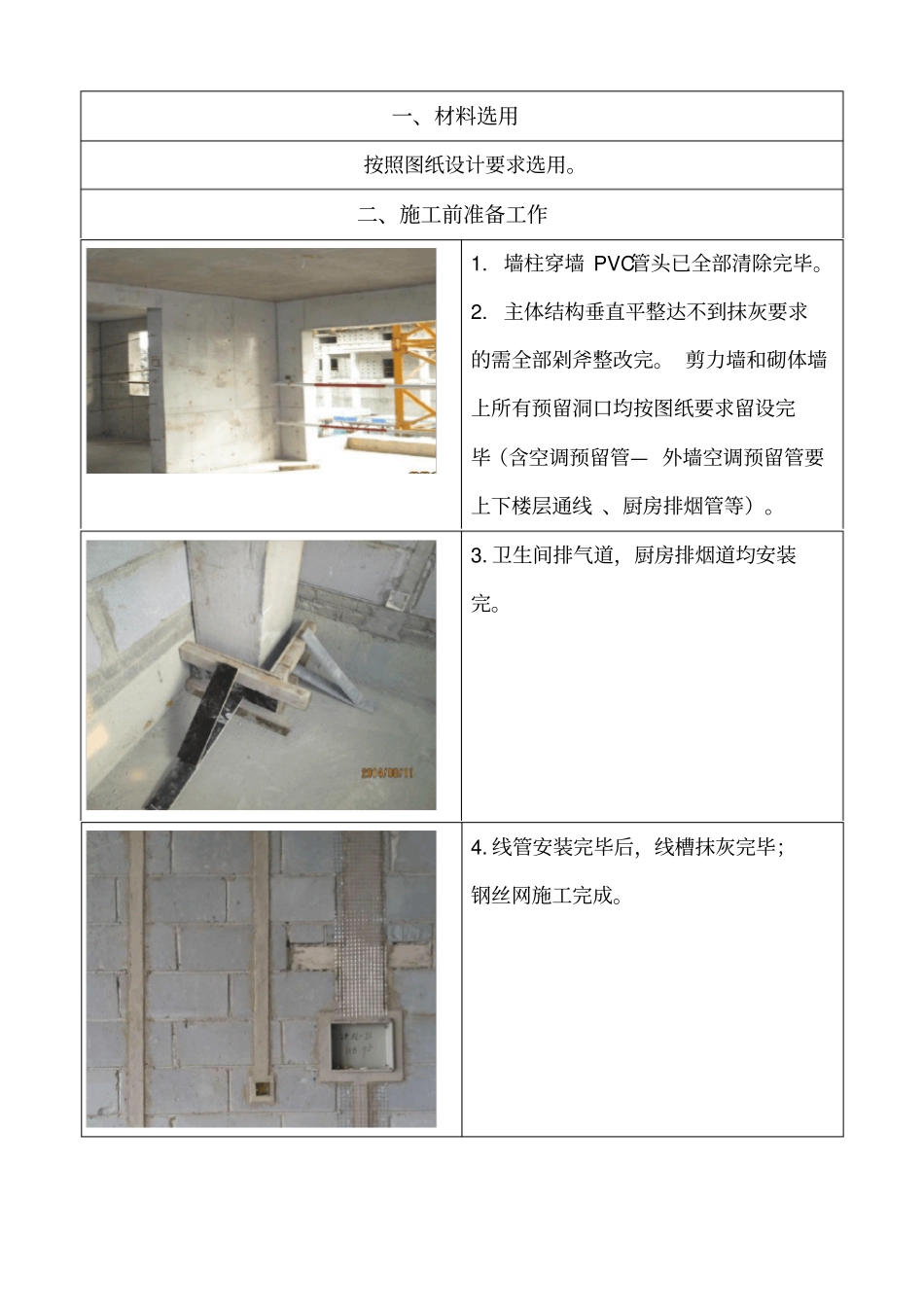

二、施工前准备工作1
墙柱穿墙PVC管头已全部清除完毕
主体结构垂直平整达不到抹灰要求的需全部剁斧整改完
剪力墙和砌体墙上所有预留洞口均按图纸要求留设完毕(含空调预留管—外墙空调预留管要上下楼层通线、厨房排烟管等)
卫生间排气道,厨房排烟道均安装完
线管安装完毕后,线槽抹灰完毕;钢丝网施工完成

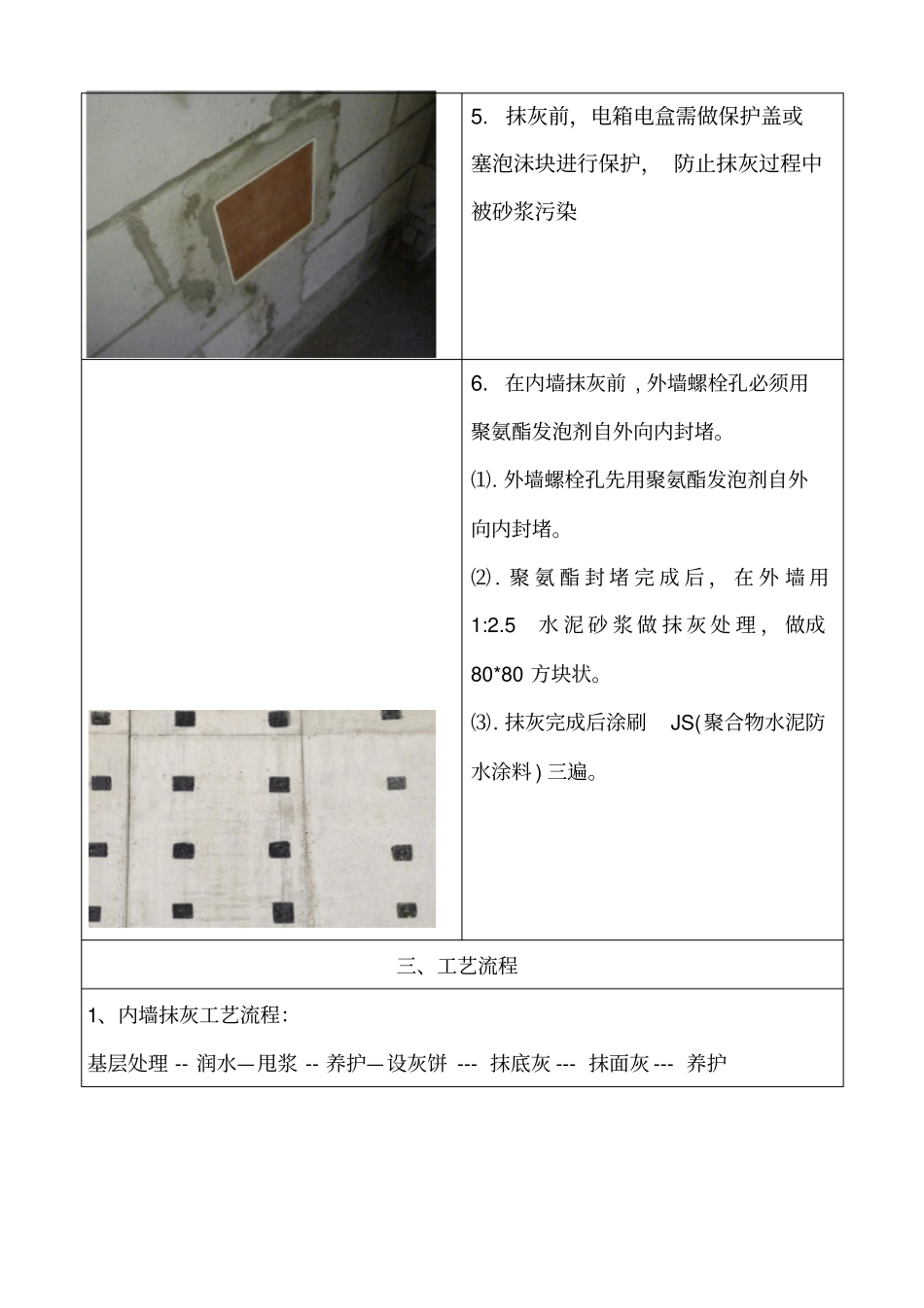

抹灰前,电箱电盒需做保护盖或塞泡沫块进行保护,防止抹灰过程中被砂浆污染6
在内墙抹灰前,外墙螺栓孔必须用聚氨酯发泡剂自外向内封堵
外墙螺栓孔先用聚氨酯发泡剂自外向内封堵
聚氨酯封堵完成后,在外墙用1:2
5水泥砂浆做抹灰处理,做成80*80方块状
抹灰完成后涂刷JS(聚合物水泥防水涂料)三遍
三、工艺流程1、内墙抹灰工艺流程:基层处理--润水—甩浆--养护—设灰饼---抹底灰---抹面灰---养护1

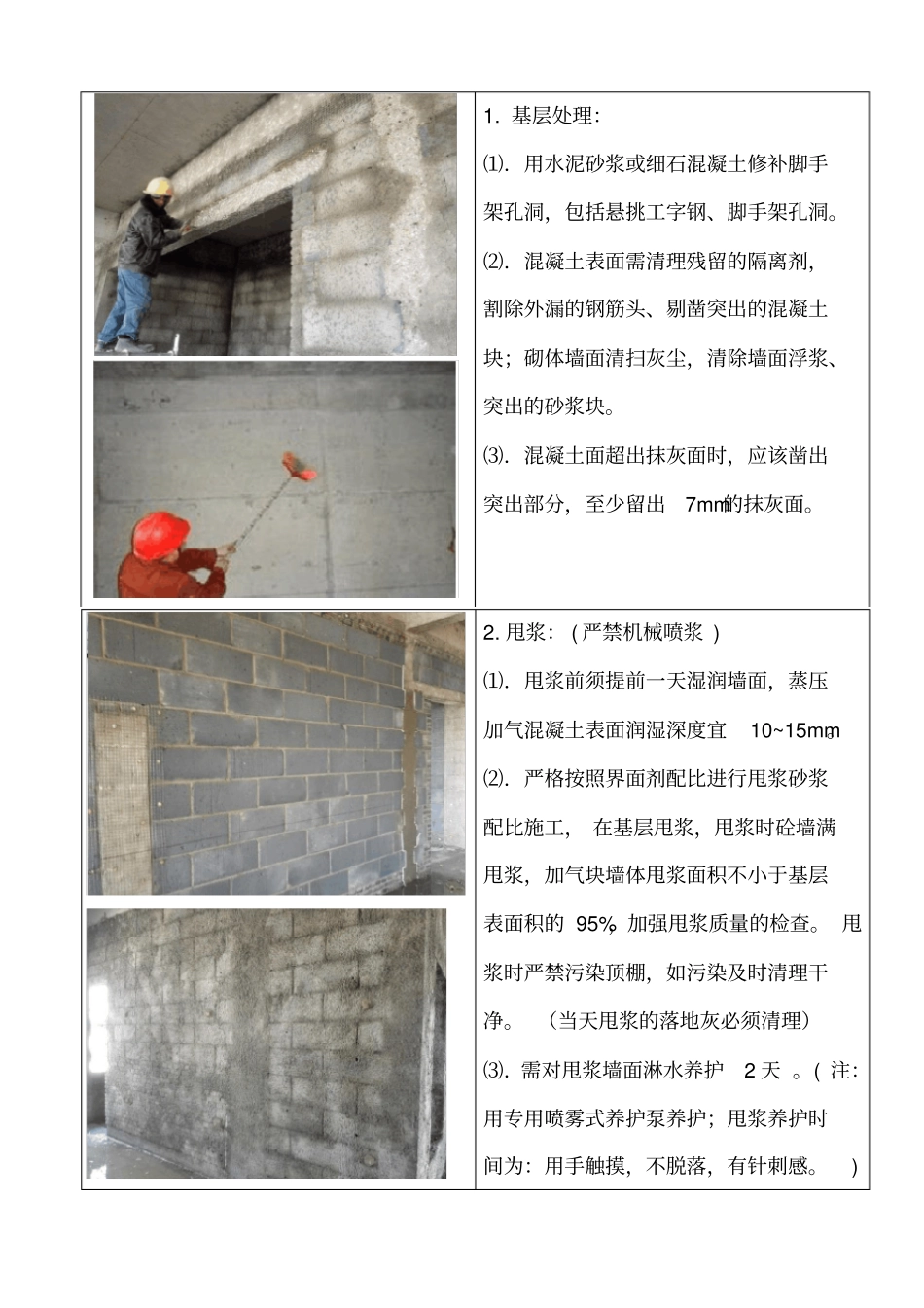

基层处理:⑴.用水泥砂浆或细石混凝土修补脚手架孔洞,包括悬挑工字钢、脚手架孔洞
⑵.混凝土表面需清理残留的隔离剂,割除外漏的钢筋头、剔凿突出的混凝土块;砌体墙面清扫灰尘,清除墙面浮浆、突出的砂浆块
⑶.混凝土面超出抹灰面时,应该凿出突出部分,至少留出7mm的抹灰面
甩浆:(严禁机械喷浆)⑴.甩浆前须提前一天湿润墙面,蒸压加气混凝土表面润湿深度宜10~15mm
⑵.严格按照界面剂配比进行甩浆砂浆配比施工,在基层甩浆,甩浆时砼墙满甩浆,加气块墙体甩浆面积不小于基层表面积的95%,加强甩浆质量的检查
甩浆时严禁污染顶棚,如污染及时清理干净
(当天甩浆的落地灰必须清理)⑶.需对甩浆墙面淋水养护2天
(注:用专用喷雾式养护泵养护;甩浆养护时间为:用手触摸,不脱落,有针刺感
打点、设灰饼⑴.分别在门窗口角、垛、墙面等处吊垂直,根据房间方正线为基准线套方抹灰饼,灰饼亦做成50mm见方,两灰饼距离宜为1
5m,保证抹灰时刮尺能同时刮
