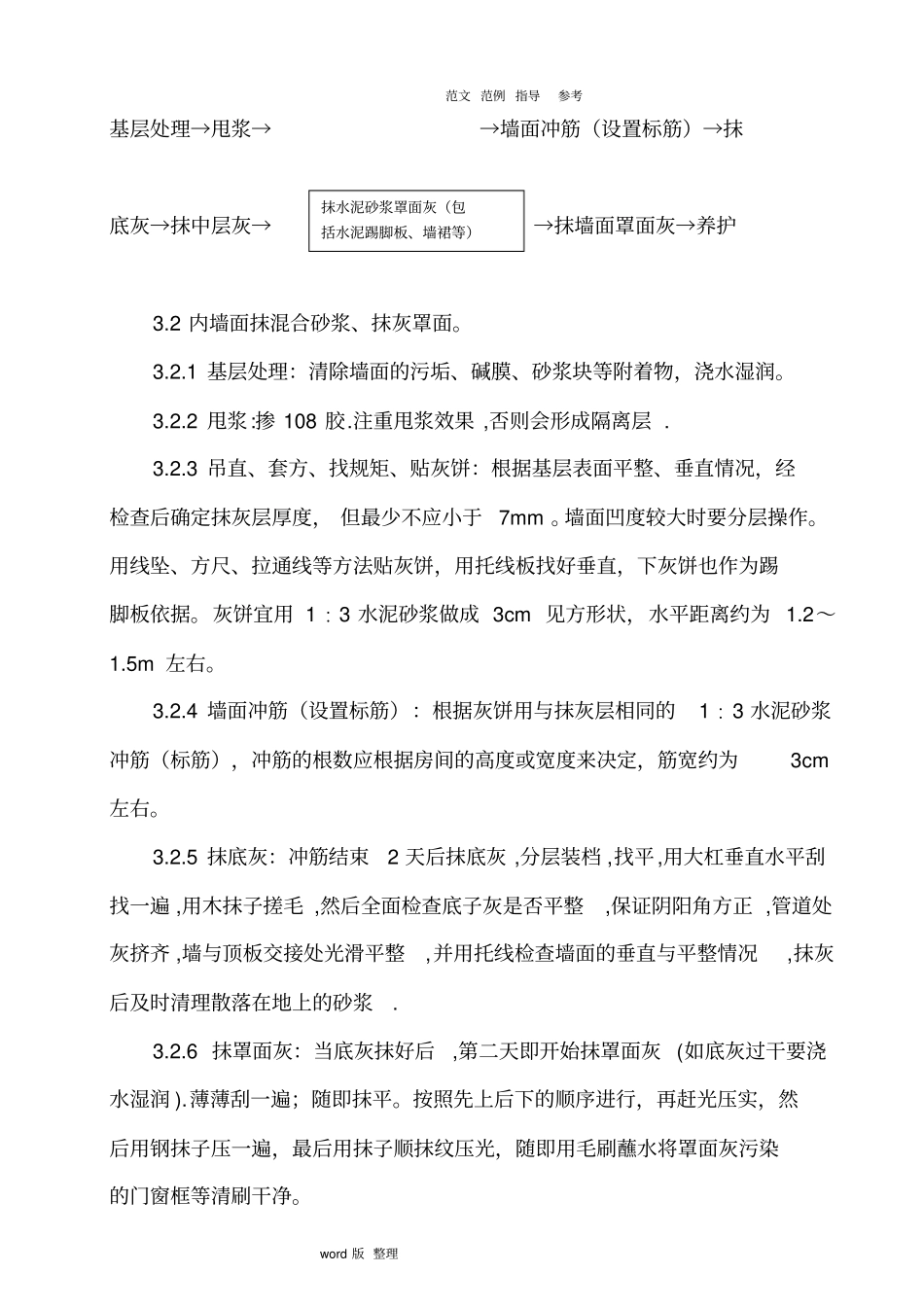

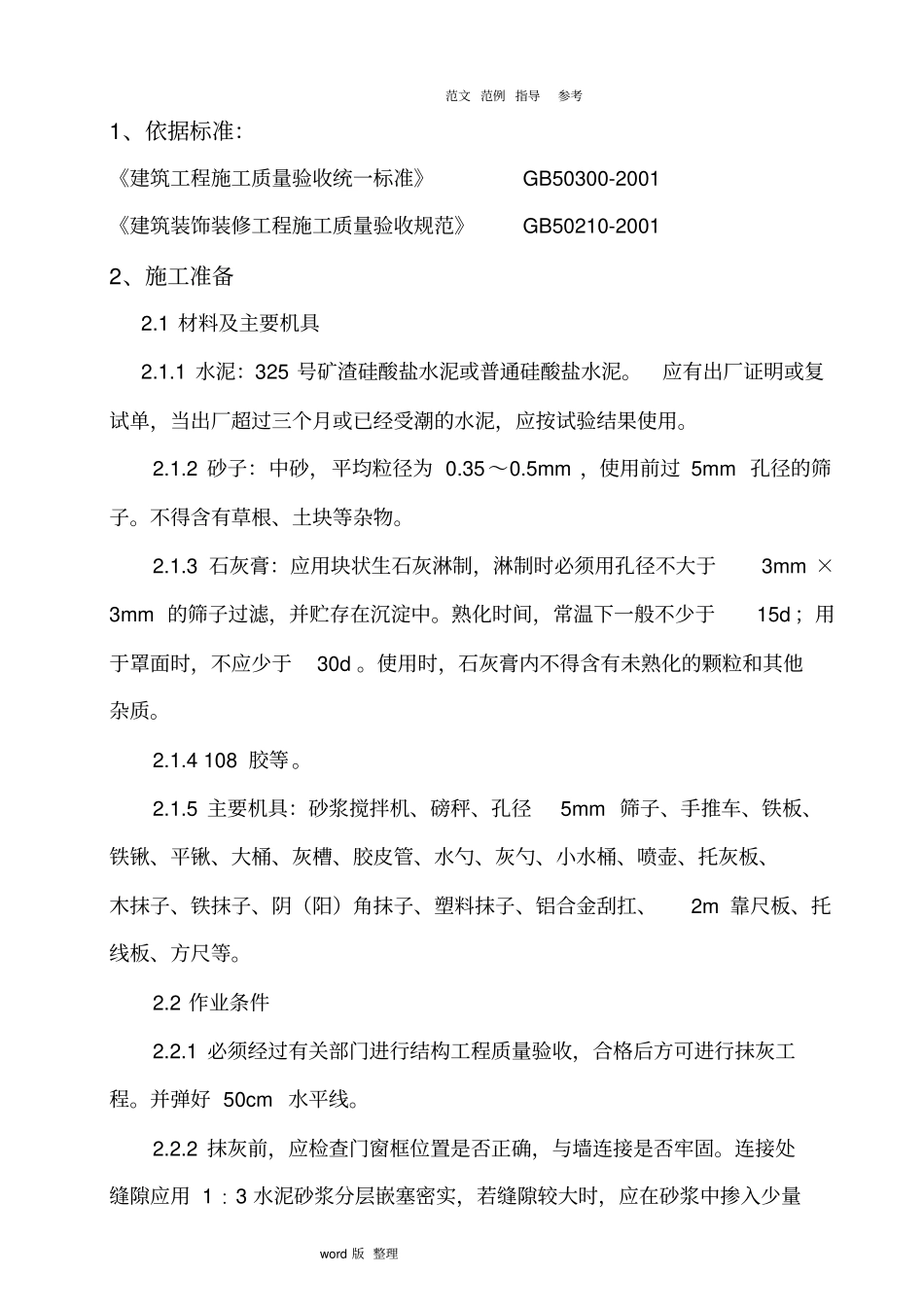

范文范例指导参考word版整理1、依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑装饰装修工程施工质量验收规范》GB50210-20012、施工准备2
1材料及主要机具2
1水泥:325号矿渣硅酸盐水泥或普通硅酸盐水泥
应有出厂证明或复试单,当出厂超过三个月或已经受潮的水泥,应按试验结果使用
2砂子:中砂,平均粒径为0
5mm,使用前过5mm孔径的筛子
不得含有草根、土块等杂物
3石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm的筛子过滤,并贮存在沉淀中
熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d
使用时,石灰膏内不得含有未熟化的颗粒和其他杂质
4108胶等
5主要机具:砂浆搅拌机、磅秤、孔径5mm筛子、手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、铝合金刮扛、2m靠尺板、托线板、方尺等
2作业条件2
1必须经过有关部门进行结构工程质量验收,合格后方可进行抹灰工程
并弹好50cm水平线
2抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固
连接处缝隙应用1﹕3水泥砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺入少量范文范例指导参考word版整理麻刀嵌塞密实
3瓷砖地面留口15cm(指建筑地面标高上留15cm)2
4卫生间之外的门洞(含防火门)、哑口不留口,一次施工完成
5水泥砂浆抹口
由于该处抹灰面不含灰膏,若和相连墙体一同施工,可不加钢丝网片;若二次施工(相差时间间隔3小时以上为二次施工)门口留10cm,45度角灰口,内放钢丝,压入10cm,外露10cm
5窗口留口可先做窗台压顶混凝土
窗台高度及窗、门上口为同一水平高度
6窗口、砌体于混凝土
