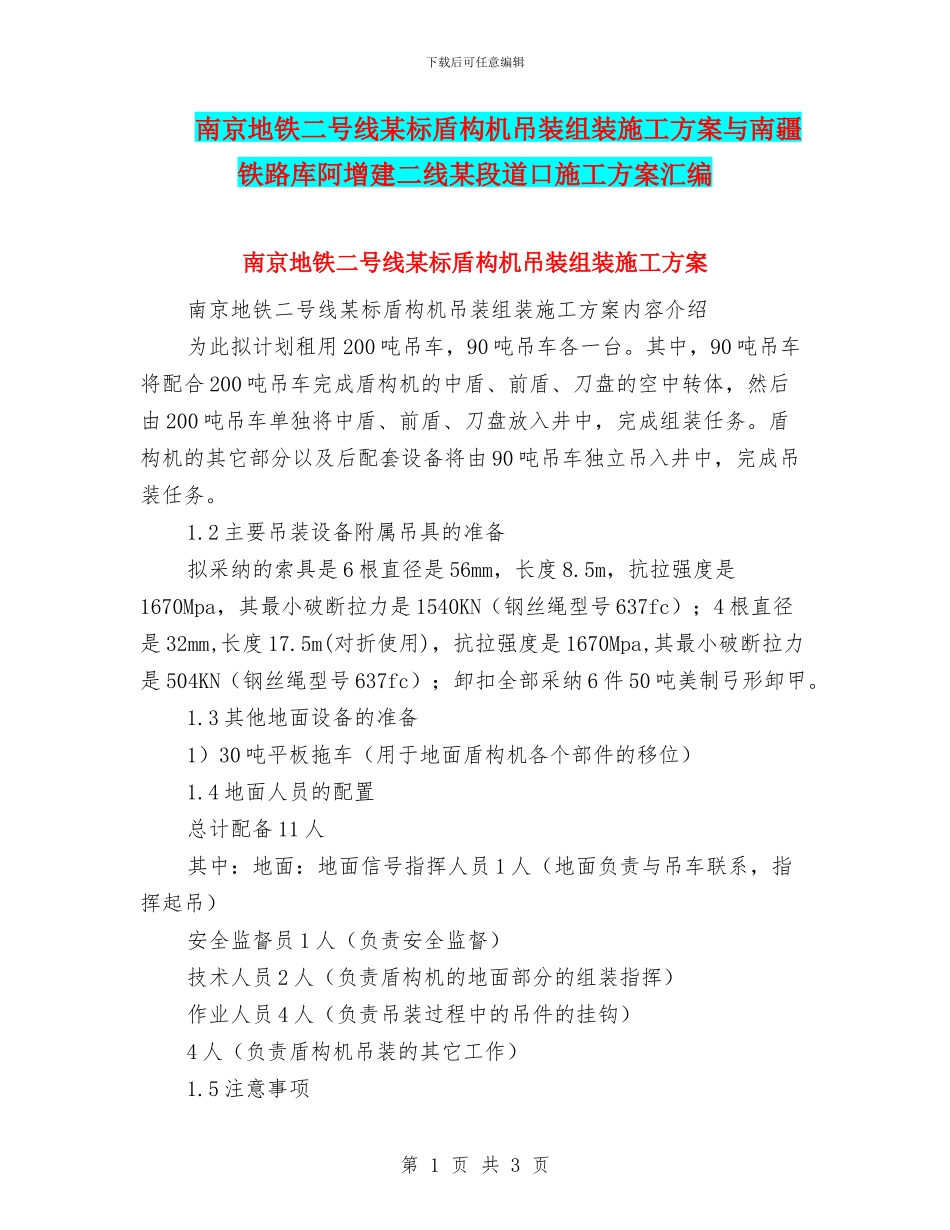

下载后可任意编辑南京地铁二号线某标盾构机吊装组装施工方案与南疆铁路库阿增建二线某段道口施工方案汇编南京地铁二号线某标盾构机吊装组装施工方案南京地铁二号线某标盾构机吊装组装施工方案内容介绍为此拟计划租用200吨吊车,90吨吊车各一台
其中,90吨吊车将配合200吨吊车完成盾构机的中盾、前盾、刀盘的空中转体,然后由200吨吊车单独将中盾、前盾、刀盘放入井中,完成组装任务
盾构机的其它部分以及后配套设备将由90吨吊车独立吊入井中,完成吊装任务
2主要吊装设备附属吊具的准备拟采纳的索具是6根直径是56mm,长度8
5m,抗拉强度是1670Mpa,其最小破断拉力是1540KN(钢丝绳型号637fc);4根直径是32mm,长度17
5m(对折使用),抗拉强度是1670Mpa,其最小破断拉力是504KN(钢丝绳型号637fc);卸扣全部采纳6件50吨美制弓形卸甲
3其他地面设备的准备1)30吨平板拖车(用于地面盾构机各个部件的移位)1
4地面人员的配置总计配备11人其中:地面:地面信号指挥人员1人(地面负责与吊车联系,指挥起吊)安全监督员1人(负责安全监督)技术人员2人(负责盾构机的地面部分的组装指挥)作业人员4人(负责吊装过程中的吊件的挂钩)4人(负责盾构机吊装的其它工作)1

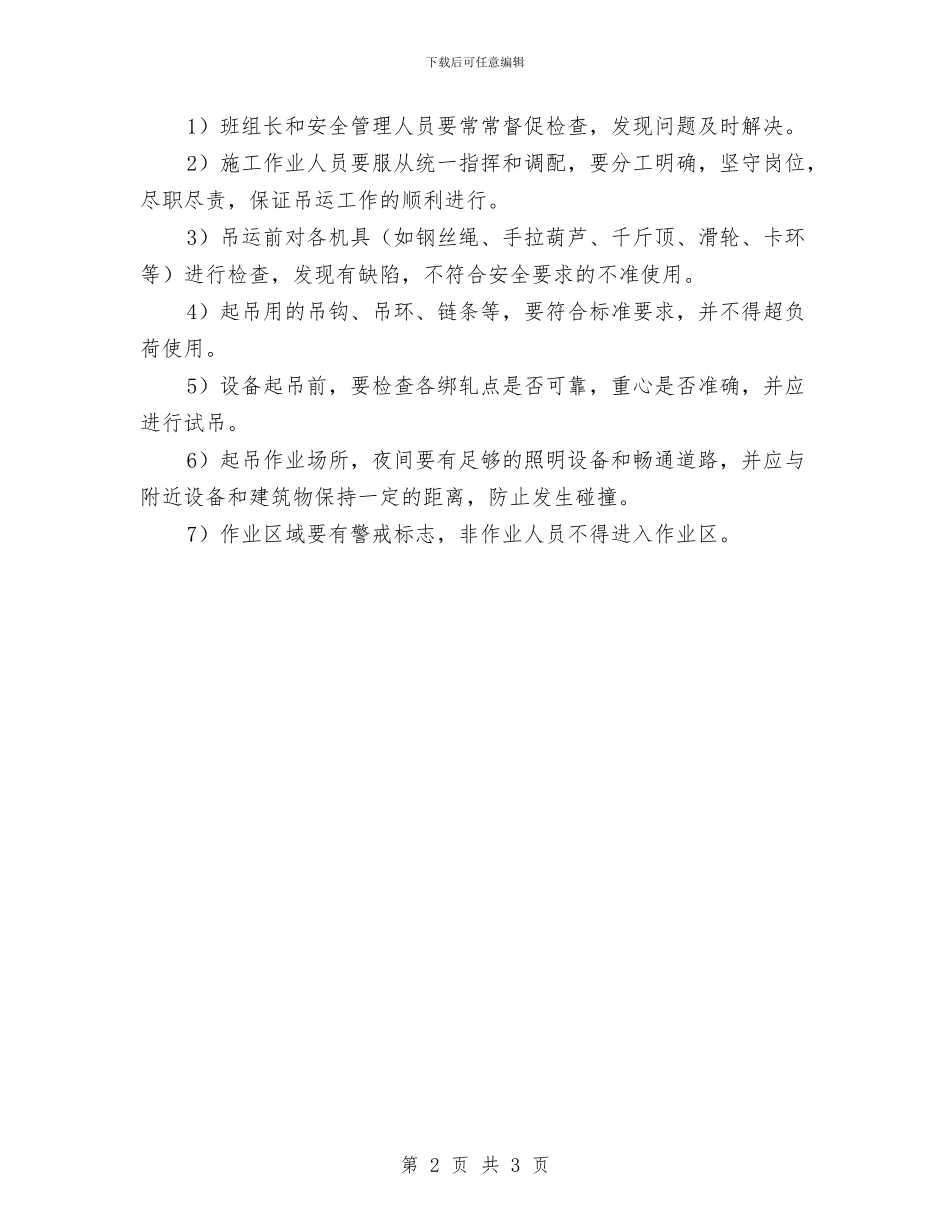

5注意事项第1页共3页下载后可任意编辑1)班组长和安全管理人员要常常督促检查,发现问题及时解决
2)施工作业人员要服从统一指挥和调配,要分工明确,坚守岗位,尽职尽责,保证吊运工作的顺利进行
3)吊运前对各机具(如钢丝绳、手拉葫芦、千斤顶、滑轮、卡环等)进行检查,发现有缺陷,不符合安全要求的不准使用
4)起吊用的吊钩、吊环、链条等,要符合标准要求,并不得超负荷使用
5)设备起吊前,要检查各绑轧点是否可靠,重心是否准确,并应进行试吊
6)起吊作业场所,夜间要有足够的照明设备和畅通道路,并应与附近设备和建筑物保
