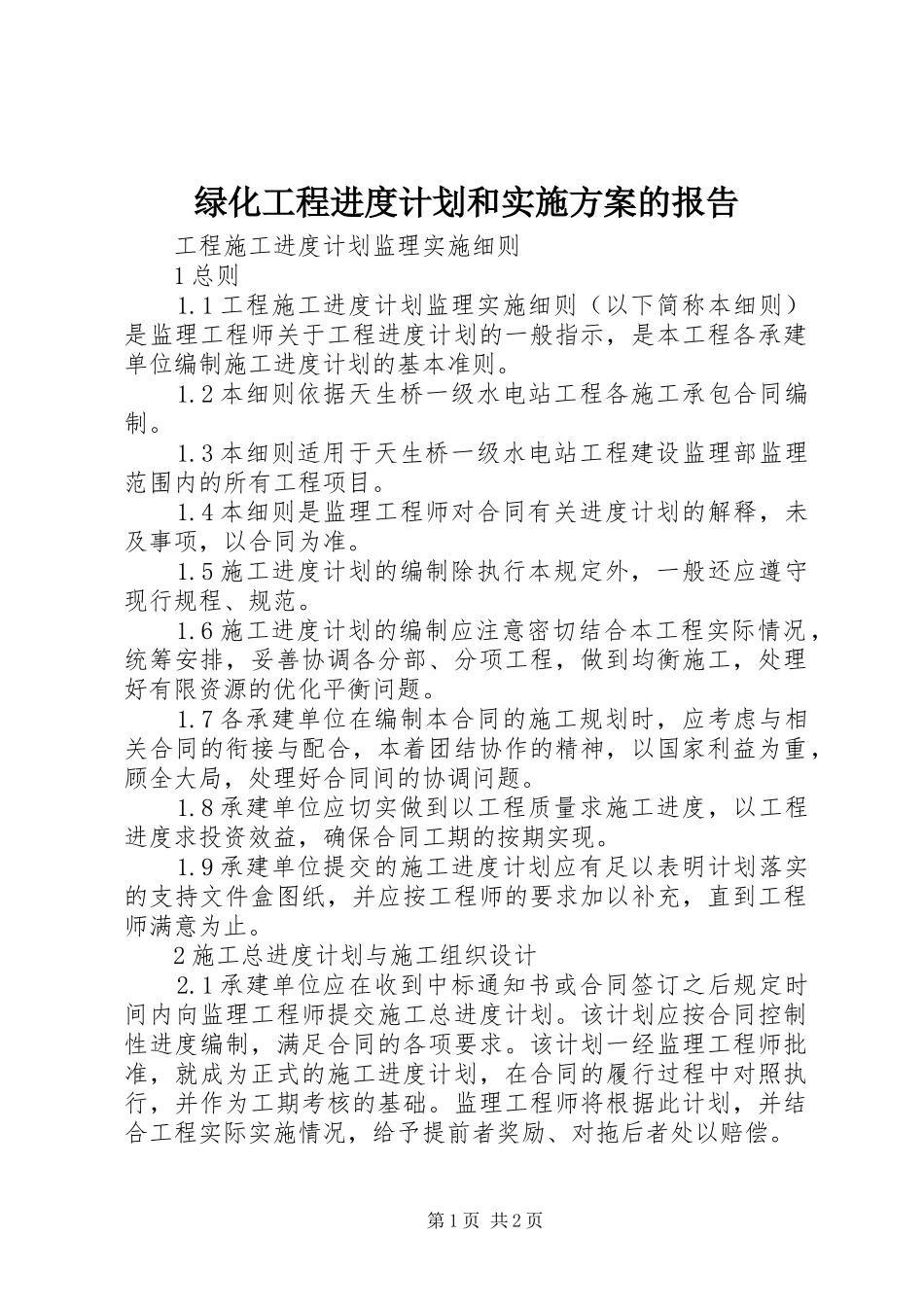

绿化工程进度计划和实施方案的报告工程施工进度计划监理实施细则1总则1
1工程施工进度计划监理实施细则(以下简称本细则)是监理工程师关于工程进度计划的一般指示,是本工程各承建单位编制施工进度计划的基本准则
2本细则依据天生桥一级水电站工程各施工承包合同编制
3本细则适用于天生桥一级水电站工程建设监理部监理范围内的所有工程项目
4本细则是监理工程师对合同有关进度计划的解释,未及事项,以合同为准
5施工进度计划的编制除执行本规定外,一般还应遵守现行规程、规范
6施工进度计划的编制应注意密切结合本工程实际情况,统筹安排,妥善协调各分部、分项工程,做到均衡施工,处理好有限资源的优化平衡问题
7各承建单位在编制本合同的施工规划时,应考虑与相关合同的衔接与配合,本着团结协作的精神,以国家利益为重,顾全大局,处理好合同间的协调问题
8承建单位应切实做到以工程质量求施工进度,以工程进度求投资效益,确保合同工期的按期实现
9承建单位提交的施工进度计划应有足以表明计划落实的支持文件盒图纸,并应按工程师的要求加以补充,直到工程师满意为止
2施工总进度计划与施工组织设计2
1承建单位应在收到中标通知书或合同签订之后规定时间内向监理工程师提交施工总进度计划
该计划应按合同控制性进度编制,满足合同的各项要求
该计划一经监理工程师批准,就成为正式的施工进度计划,在合同的履行过程中对照执行,并作为工期考核的基础
监理工程师将根据此计划,并结合工程实际实施情况,给予提前者奖励、对拖后者处以赔偿

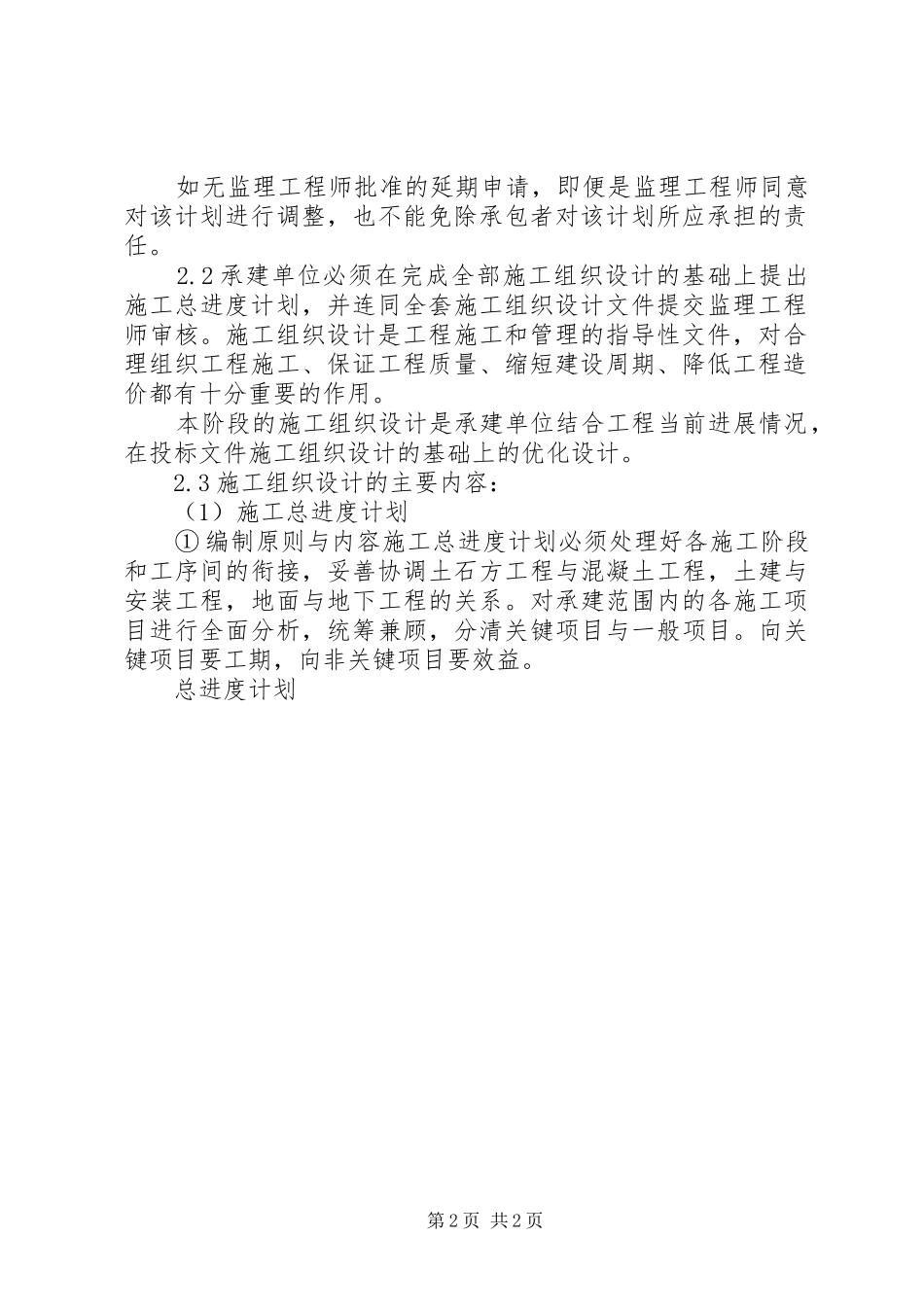

第1页共2页如无监理工程师批准的延期申请,即便是监理工程师同意对该计划进行调整,也不能免除承包者对该计划所应承担的责任
2承建单位必须在完成全部施工组织设计的基础上提出施工总进度计划,并连同全套施工组织设计文件提交监理工程师审核
施工组织设计是工程施工和管理的指导性文件,对合理组织工
