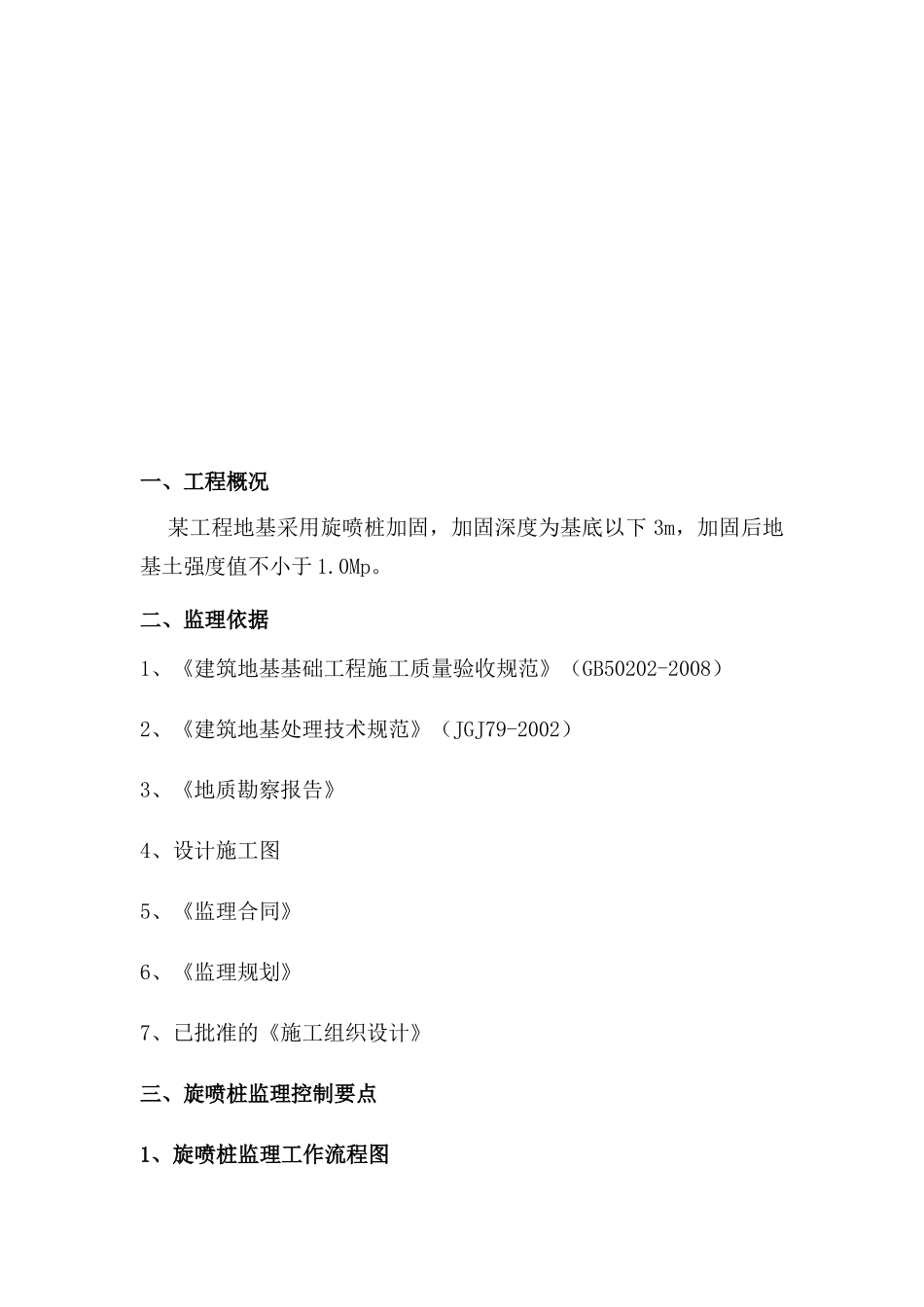

一、工程概况某工程地基采用旋喷桩加固,加固深度为基底以下3m,加固后地基土强度值不小于1

二、监理依据1、《建筑地基基础工程施工质量验收规范》(GB50202-2008)2、《建筑地基处理技术规范》(JGJ79-2002)3、《地质勘察报告》4、设计施工图5、《监理合同》6、《监理规划》7、已批准的《施工组织设计》三、旋喷桩监理控制要点1、旋喷桩监理工作流程图2、设置质量控制点项目质量控制点工程测量定位定位桩位,标高旋喷桩施工过程机架平整度,导向架垂直度,旋转速度,提升速度,喷浆压力、水泥浆量等施工人员工程技术人员、管理人员、特殊工种上岗证施工机械高压喷射钻机、高压注浆泵、压力表3、施工质量预控制在施工准备阶段,应做好如下工作:1)、审查承包商选择的分包施工单位,经监理工程师审查认可后方能进入现场施工;2)、审查承包商提交的施工方案,审查施工准备工作,包括技术准备、现场准备、机械设备及材料准备等;3)、审核进场材料合格证明文件,并见证取样试验合格后才能使用;4)、监理工程师应针对所设置的质量控制点,事先分析施工中可能出现的质量隐患,提出相应的对策,采取质量预控措施
5)、喷射注浆前要检查高压设备和管路系统,其压力和流量必须满足设计要求
注浆管及喷嘴不得有任何杂物,注浆管接头的密封圈必须良好等
6)、钻机就位和钻孔
钻机垂直就位时机座要平稳,立轴或转盘要与孔位对正,钻孔的倾斜度一般不得大于1
5%,钻孔位置与设计位置的偏差不得大于50mm
7)、在插管和喷射过程中,要防止喷嘴被泥砂堵塞,如喷嘴被堵,要拔管清洗再重新进行插管和喷射
8)、喷射时要根据施工设计控制喷射技术参数,做好压力、流量情况的观察和纪录,钻杆的旋转和提升必须连续不间断
9)、所用水泥浆,水灰比要按设计规定不得随意更改
禁止使用受潮或过期的水泥
进场的水泥要加强监测,检查合格后方可使用
在喷射注浆过程中
