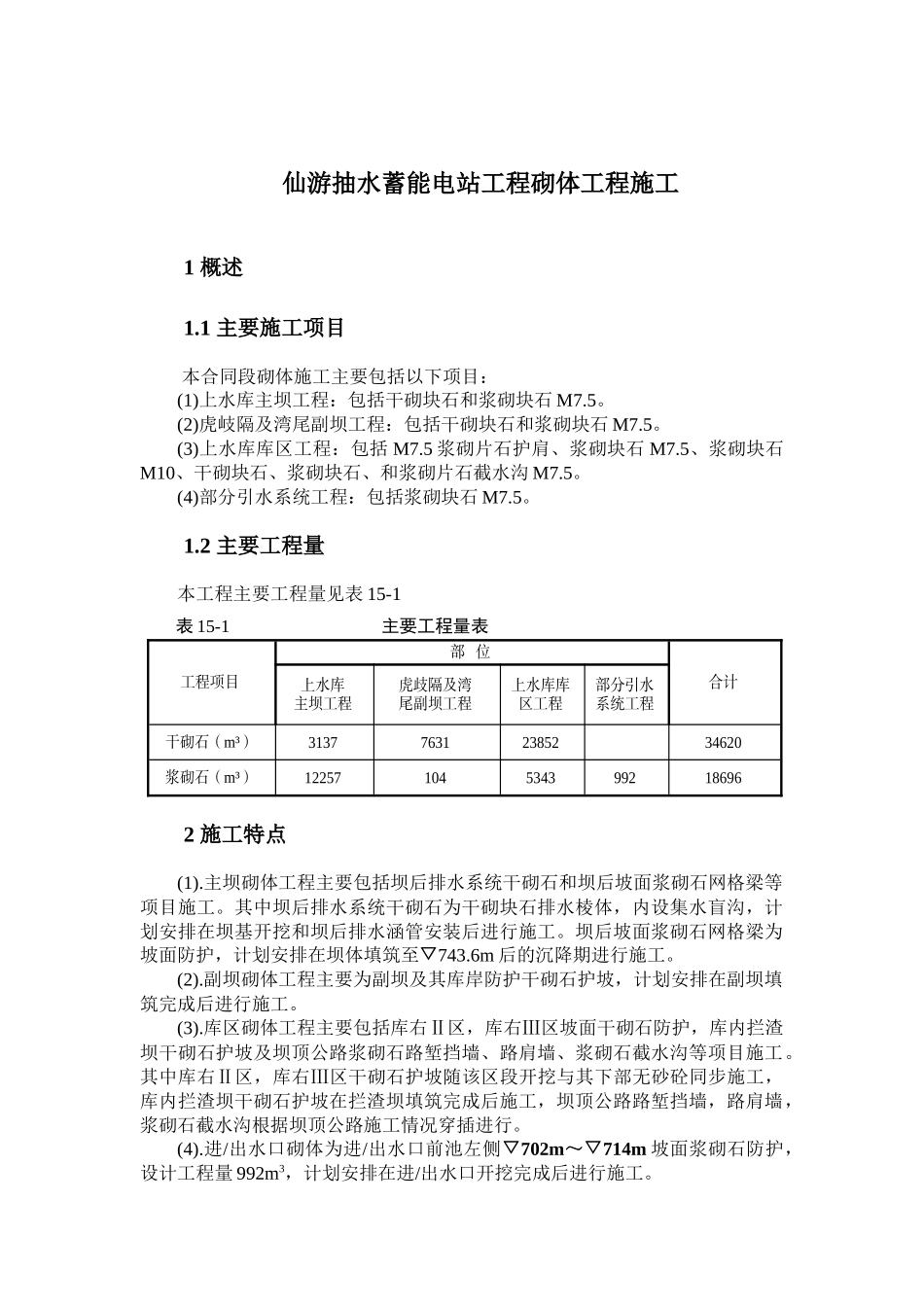

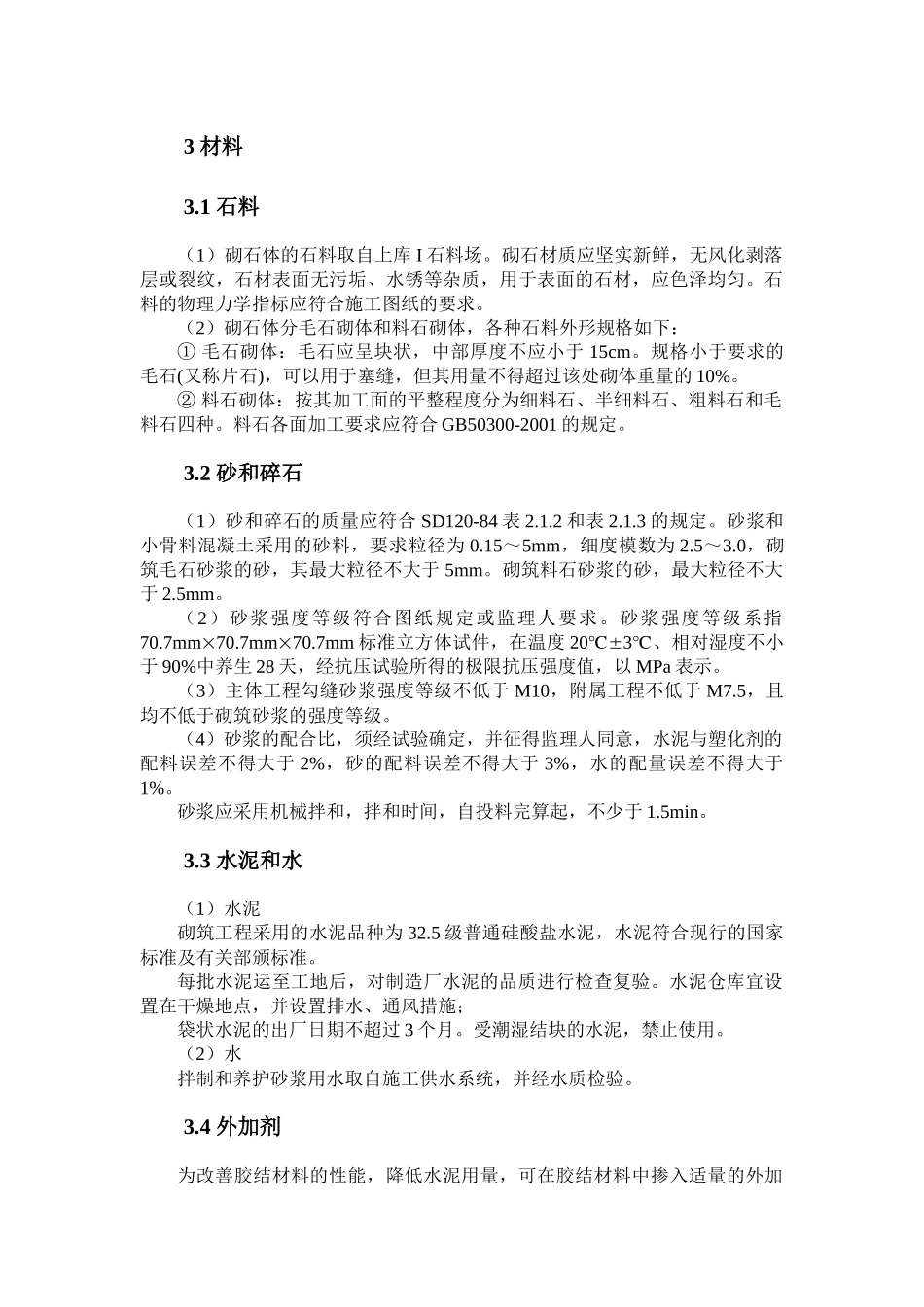

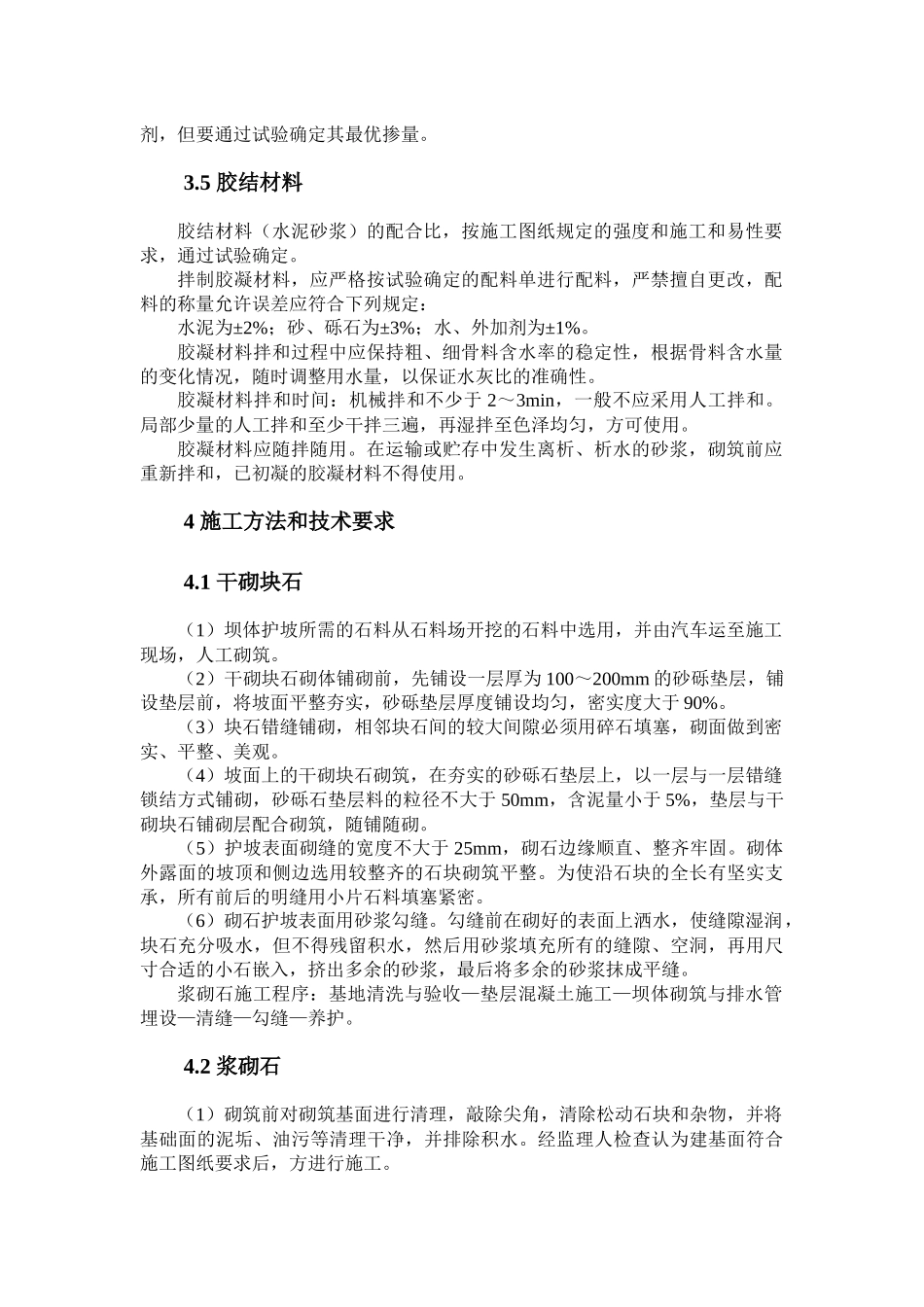

仙游抽水蓄能电站工程砌体工程施工1概述1
1主要施工项目本合同段砌体施工主要包括以下项目:(1)上水库主坝工程:包括干砌块石和浆砌块石M7
(2)虎岐隔及湾尾副坝工程:包括干砌块石和浆砌块石M7
(3)上水库库区工程:包括M7
5浆砌片石护肩、浆砌块石M7
5、浆砌块石M10、干砌块石、浆砌块石、和浆砌片石截水沟M7
(4)部分引水系统工程:包括浆砌块石M7
2主要工程量本工程主要工程量见表15-1表15-1主要工程量表工程项目部位合计上水库主坝工程虎歧隔及湾尾副坝工程上水库库区工程部分引水系统工程干砌石(m³)313776312385234620浆砌石(m³)122571045343992186962施工特点(1)
主坝砌体工程主要包括坝后排水系统干砌石和坝后坡面浆砌石网格梁等项目施工
其中坝后排水系统干砌石为干砌块石排水棱体,内设集水盲沟,计划安排在坝基开挖和坝后排水涵管安装后进行施工
坝后坡面浆砌石网格梁为坡面防护,计划安排在坝体填筑至▽743
6m后的沉降期进行施工
副坝砌体工程主要为副坝及其库岸防护干砌石护坡,计划安排在副坝填筑完成后进行施工
库区砌体工程主要包括库右Ⅱ区,库右Ⅲ区坡面干砌石防护,库内拦渣坝干砌石护坡及坝顶公路浆砌石路堑挡墙、路肩墙、浆砌石截水沟等项目施工
其中库右Ⅱ区,库右Ⅲ区干砌石护坡随该区段开挖与其下部无砂砼同步施工,库内拦渣坝干砌石护坡在拦渣坝填筑完成后施工,坝顶公路路堑挡墙,路肩墙,浆砌石截水沟根据坝顶公路施工情况穿插进行
进/出水口砌体为进/出水口前池左侧▽702m~▽714m坡面浆砌石防护,设计工程量992m3,计划安排在进/出水口开挖完成后进行施工
1石料(1)砌石体的石料取自上库I石料场
砌石材质应坚实新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,用于表面的石材,应色泽
