一、编制说明(一)工程概况英武南路四号标段工程位于兴化开发区,北起五亭路,南止振兴东路,是兴化市今年实施新城建造的主要工程之一
道路设计红线宽米,一块板型式,快车道宽米,两侧人行道各为米,该段工程量如下:.φ管道米;.φ管道米;.人孔座;.雨水井座;.路牙米;.砼路面平方米;.人行道平方米;(二)工程执行定额及编制依据.兴化市新区道路建设工程招标文件
.年《江苏省市政工程单位估价表》
.全国统一施工机械台班费用定额(年江苏地区预算价格)
.年月版《江苏省市政、房屋修缮、仿古建筑及园林工程费用定额》
.兴化市年第三期建筑材料指导价
.取费标准:道路及下水道均采用间接费率,计划利润率
.兴化市规划设计院施工设计图

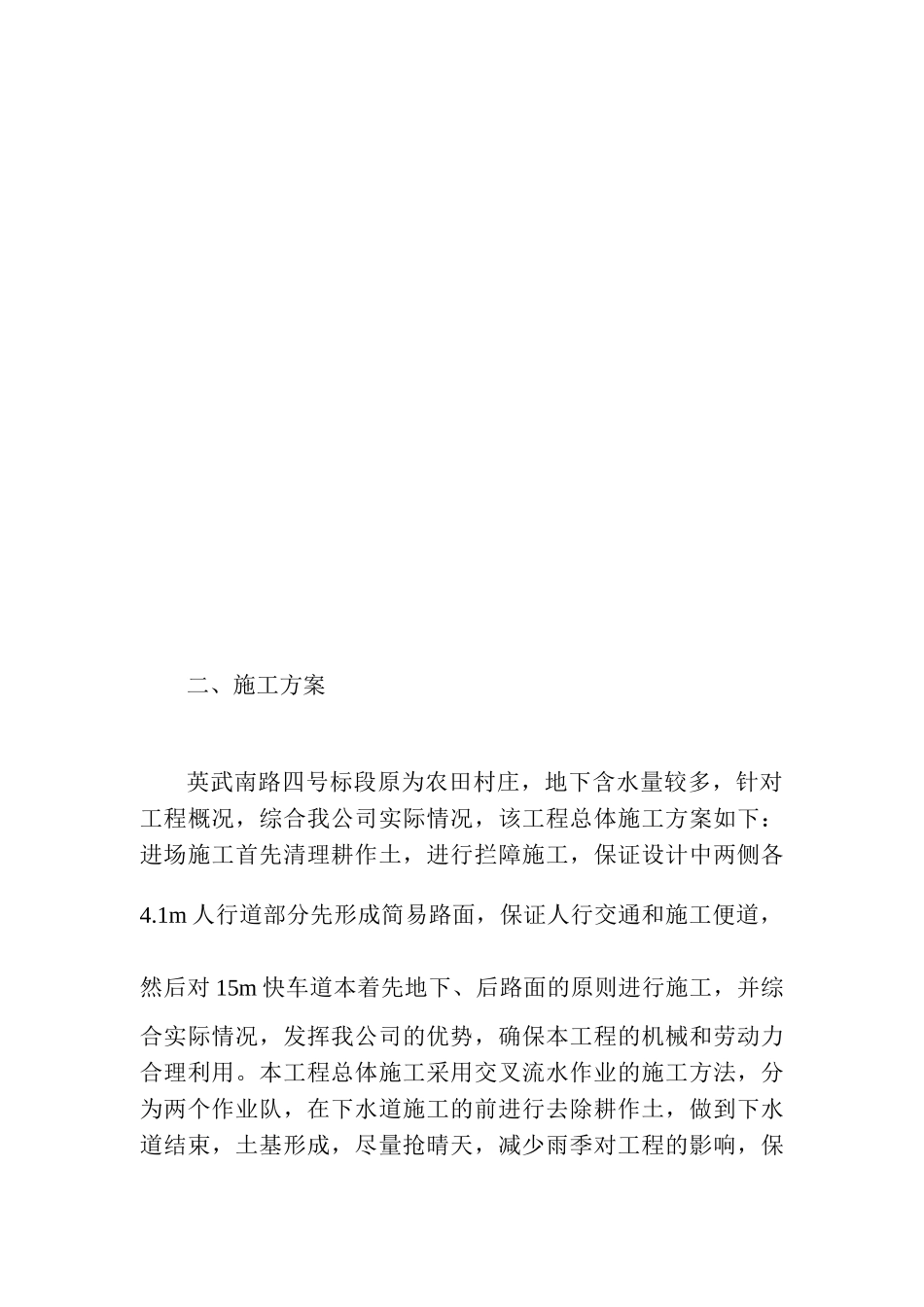

二、施工方案英武南路四号标段原为农田村庄,地下含水量较多,针对工程概况,综合我公司实际情况,该工程总体施工方案如下:进场施工首先清理耕作土,进行拦障施工,保证设计中两侧各4
1m人行道部分先形成简易路面,保证人行交通和施工便道,然后对15m快车道本着先地下、后路面的原则进行施工,并综合实际情况,发挥我公司的优势,确保本工程的机械和劳动力合理利用
本工程总体施工采用交叉流水作业的施工方法,分为两个作业队,在下水道施工的前进行去除耕作土,做到下水道结束,土基形成,尽量抢晴天,减少雨季对工程的影响,保证工程优质按期完成

具体施工步骤如下:(一)前期准备工作为确保整个工程顺利进行,必须首先做好前期的准备工作主要内容有:熟悉图纸及相关文件、做好机构的设置、施工现场布置、场地平整、材料组织、供应、机械设备选用和进场、水、电供应、测量放线、交通安全等
、技术准备:()认真阅读施工图纸,熟悉有关文件和资料,充分理解设计意图,重点留意在施工中容易忽略的地方
()做好会审工作进行相应的技术分析,做好技术交流工作并对操作人员进行宣讲,做到处处按图施工,执行施工规范,争取最大的社会效益和经济
