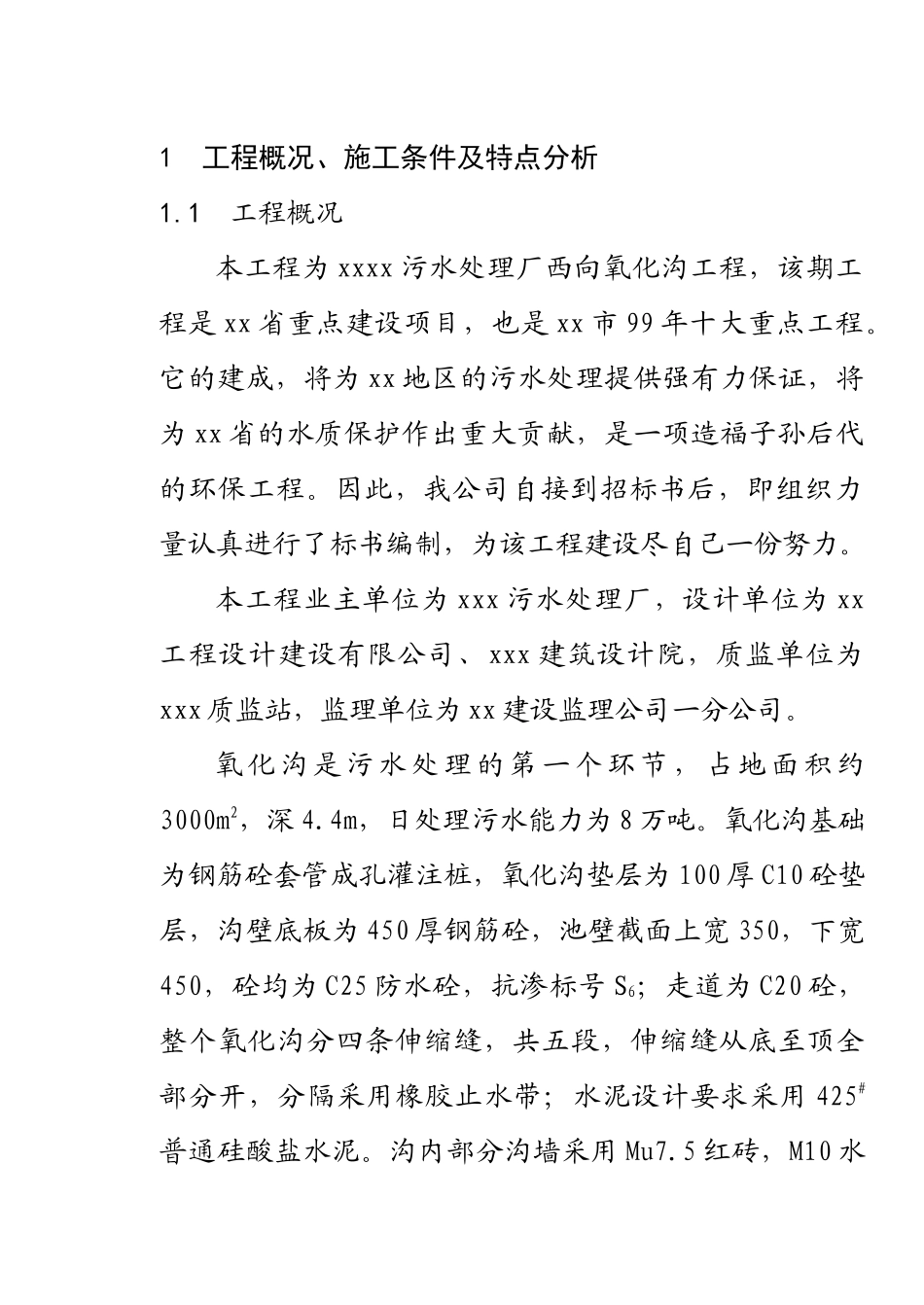

1工程概况、施工条件及特点分析1
1工程概况本工程为xxxx污水处理厂西向氧化沟工程,该期工程是xx省重点建设项目,也是xx市99年十大重点工程
它的建成,将为xx地区的污水处理提供强有力保证,将为xx省的水质保护作出重大贡献,是一项造福子孙后代的环保工程
因此,我公司自接到招标书后,即组织力量认真进行了标书编制,为该工程建设尽自己一份努力
本工程业主单位为xxx污水处理厂,设计单位为xx工程设计建设有限公司、xxx建筑设计院,质监单位为xxx质监站,监理单位为xx建设监理公司一分公司
氧化沟是污水处理的第一个环节,占地面积约3000m2,深4
4m,日处理污水能力为8万吨
氧化沟基础为钢筋砼套管成孔灌注桩,氧化沟垫层为100厚C10砼垫层,沟壁底板为450厚钢筋砼,池壁截面上宽350,下宽450,砼均为C25防水砼,抗渗标号S6;走道为C20砼,整个氧化沟分四条伸缩缝,共五段,伸缩缝从底至顶全部分开,分隔采用橡胶止水带;水泥设计要求采用425#普通硅酸盐水泥
沟内部分沟墙采用Mu7

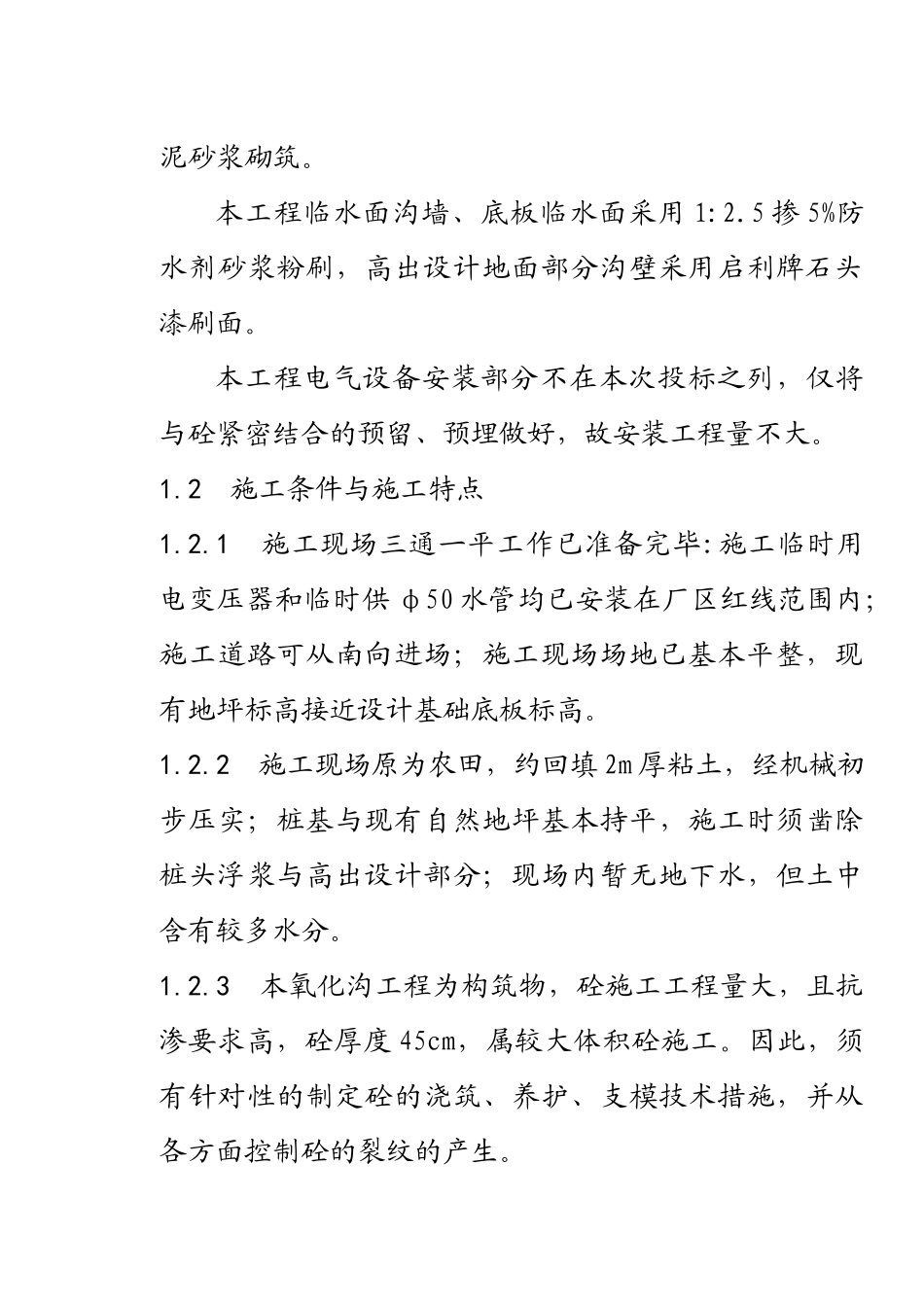

5红砖,M10水泥砂浆砌筑
本工程临水面沟墙、底板临水面采用1:2
5掺5%防水剂砂浆粉刷,高出设计地面部分沟壁采用启利牌石头漆刷面
本工程电气设备安装部分不在本次投标之列,仅将与砼紧密结合的预留、预埋做好,故安装工程量不大

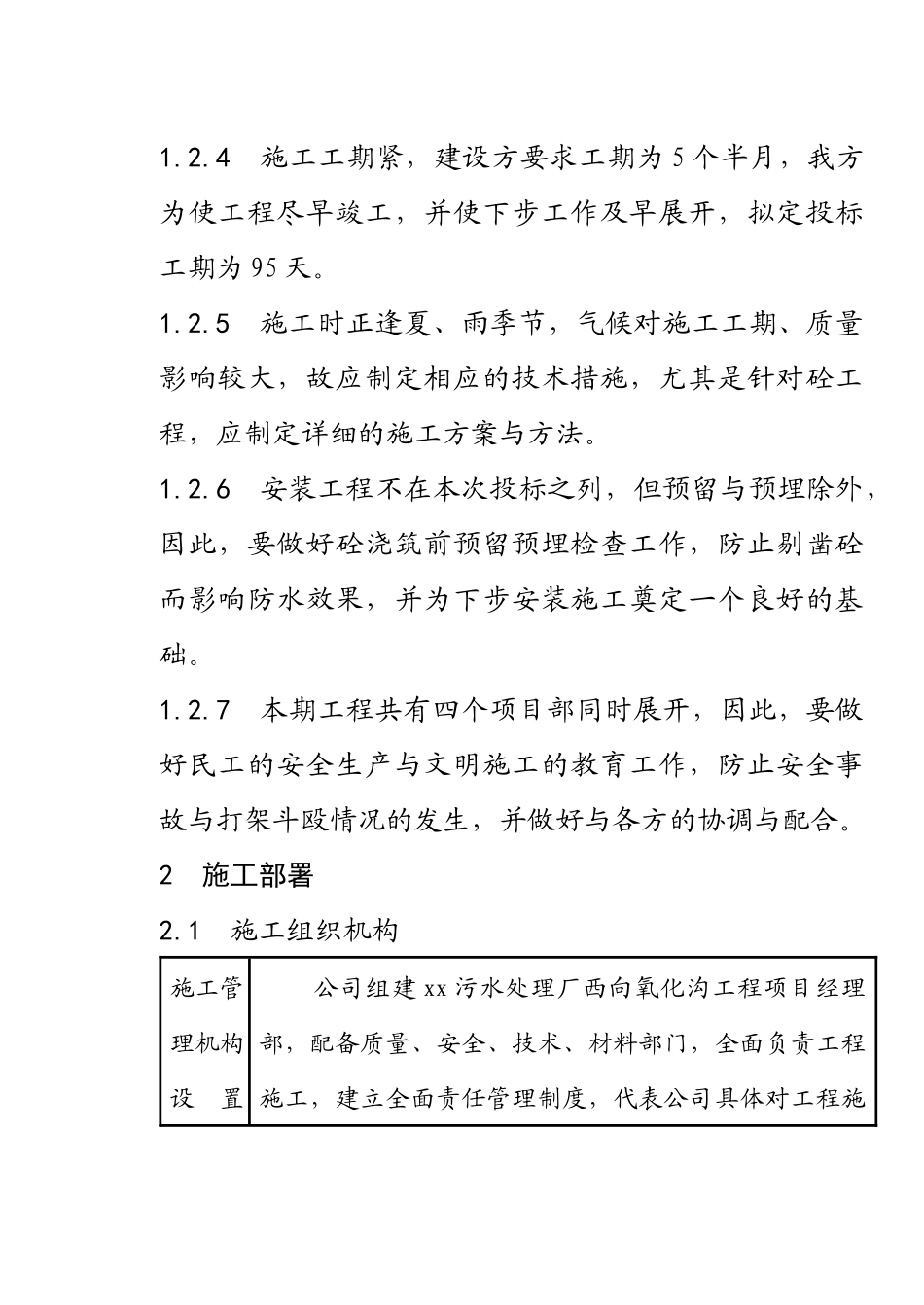

2施工条件与施工特点1
1施工现场三通一平工作已准备完毕:施工临时用电变压器和临时供φ50水管均已安装在厂区红线范围内;施工道路可从南向进场;施工现场场地已基本平整,现有地坪标高接近设计基础底板标高
2施工现场原为农田,约回填2m厚粘土,经机械初步压实;桩基与现有自然地坪基本持平,施工时须凿除桩头浮浆与高出设计部分;现场内暂无地下水,但土中含有较多水分
3本氧化沟工程为构筑物,砼施工工程量大,且抗渗要求高,砼厚度45cm,属较大体积砼施工
