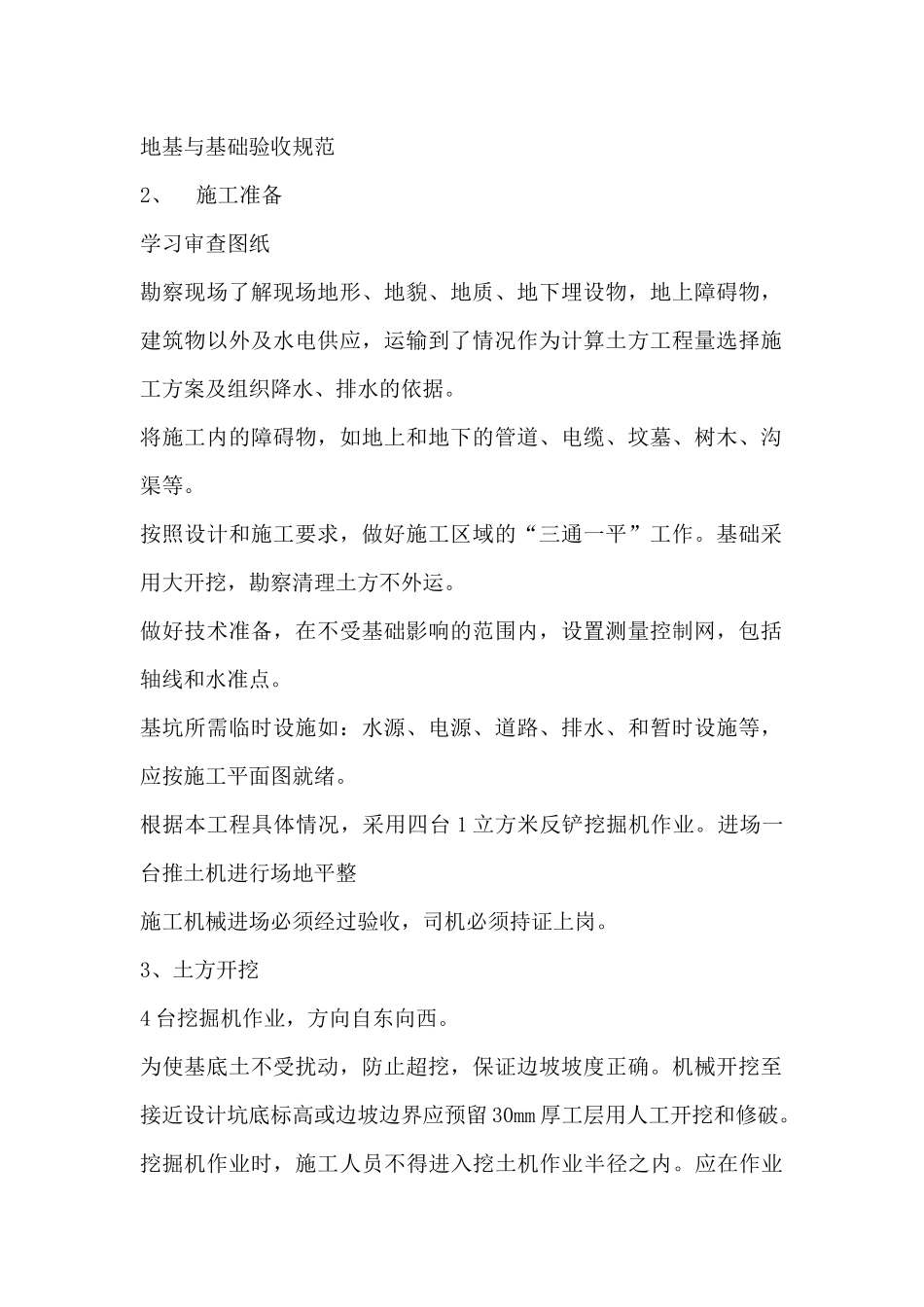

安全施工组织设计本工程为唐山工业职业技术学院曹妃甸新校园工程,建筑面积55000平方米,本工程有施工范围有业主提供图纸土建、水暖、电施工日期:2010-4-1~2010-11-30,由施工单位:河北明盛实业集团乐亭宏晨建筑安装有限公司,项目经理:高晨,本期工程施工方案主要有:1基坑工程施工方案;2模板工程;3脚手架工程;4施工用电安全管理,5钟楼脚手架施工方案6季节性安全技术措施,7暑期施工安全措施,8雨季施工安全措施一、基坑工程1、编制依据建筑基坑支护技术规程JCJ120-99建筑施工安全检查标准JGJ59-99设计施工图纸,地质勘察报告地基与基础验收规范2、施工准备学习审查图纸勘察现场了解现场地形、地貌、地质、地下埋设物,地上障碍物,建筑物以外及水电供应,运输到了情况作为计算土方工程量选择施工方案及组织降水、排水的依据
将施工内的障碍物,如地上和地下的管道、电缆、坟墓、树木、沟渠等
按照设计和施工要求,做好施工区域的“三通一平”工作
基础采用大开挖,勘察清理土方不外运
做好技术准备,在不受基础影响的范围内,设置测量控制网,包括轴线和水准点
基坑所需临时设施如:水源、电源、道路、排水、和暂时设施等,应按施工平面图就绪
根据本工程具体情况,采用四台1立方米反铲挖掘机作业
进场一台推土机进行场地平整施工机械进场必须经过验收,司机必须持证上岗
3、土方开挖4台挖掘机作业,方向自东向西
为使基底土不受扰动,防止超挖,保证边坡坡度正确
机械开挖至接近设计坑底标高或边坡边界应预留30mm厚工层用人工开挖和修破
挖掘机作业时,施工人员不得进入挖土机作业半径之内
应在作业半径2m外
、挖土时应注意检查基坑底是否有古墓、洞穴、暗沟等存在
如发现问题及时汇报,进行探查处理
、基坑挖至设计标高后,应立即通知勘察和有关部门,经共同验槽后,方可进行基础工程施工
4、坑边防护四边必须设置牢固的防护栏
