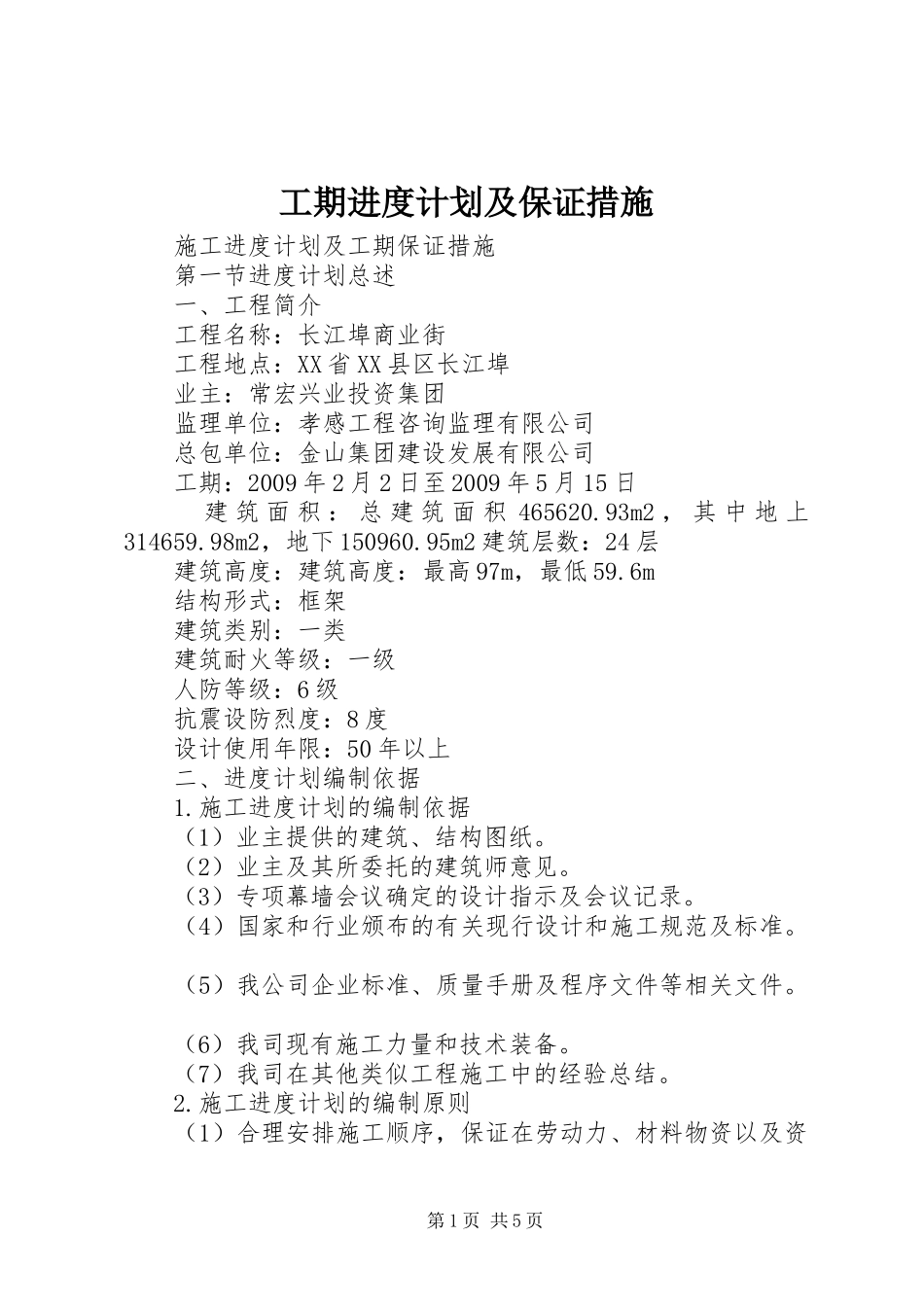

工期进度计划及保证措施施工进度计划及工期保证措施第一节进度计划总述一、工程简介工程名称:长江埠商业街工程地点:XX省XX县区长江埠业主:常宏兴业投资集团监理单位:孝感工程咨询监理有限公司总包单位:金山集团建设发展有限公司工期:2009年2月2日至2009年5月15日建筑面积:总建筑面积465620
93m2,其中地上314659
98m2,地下150960
95m2建筑层数:24层建筑高度:建筑高度:最高97m,最低59
6m结构形式:框架建筑类别:一类建筑耐火等级:一级人防等级:6级抗震设防烈度:8度设计使用年限:50年以上二、进度计划编制依据1
施工进度计划的编制依据(1)业主提供的建筑、结构图纸
(2)业主及其所委托的建筑师意见
(3)专项幕墙会议确定的设计指示及会议记录
(4)国家和行业颁布的有关现行设计和施工规范及标准
(5)我公司企业标准、质量手册及程序文件等相关文件
(6)我司现有施工力量和技术装备
(7)我司在其他类似工程施工中的经验总结
施工进度计划的编制原则(1)合理安排施工顺序,保证在劳动力、材料物资以及资第1页共5页金消耗量最少的情况下,按规定工期完成拟建工程施工任务
(2)采用可靠的施工方法,确保工程项目的施工在连续、稳定、安全、优质、均衡的状态下进行
(3)节约施工成本
三、本工程的形象进度及关键节点控制1
施工进度计划施工进度计划表2
关键节点控制四、各专业工种配合计划第二节施工进度假话保证措施一、工期目标简述本工程开工日期为2009年2月2日要求在2010年5月15日竣工并交付使用,工期为468天,提前一天按工程造价的千分之一进行奖励,延迟交付按工程造价的千分之二进行罚款
上述条款在工程合同中都有明确规定二、工期保证的组织措施1
组织机构项目经理部组织机构图2

制度措施一、施工现场考勤制度1、工程现场全体工作人员必须每天准时出勤
