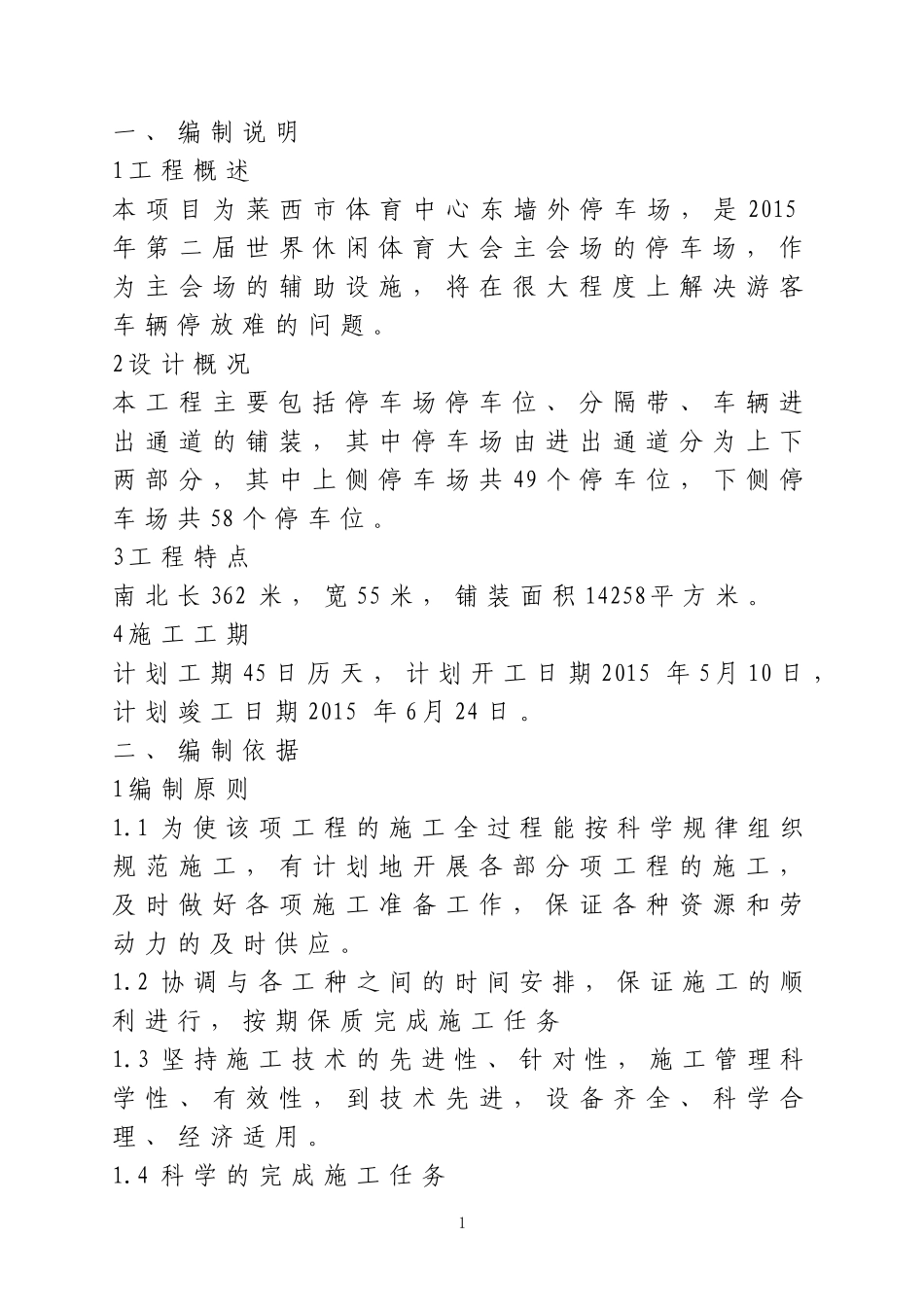

1一、编制说明1工程概述本项目为莱西市体育中心东墙外停车场,是2015年第二届世界休闲体育大会主会场的停车场,作为主会场的辅助设施,将在很大程度上解决游客车辆停放难的问题
2设计概况本工程主要包括停车场停车位、分隔带、车辆进出通道的铺装,其中停车场由进出通道分为上下两部分,其中上侧停车场共49个停车位,下侧停车场共58个停车位
3工程特点南北长362米,宽55米,铺装面积14258平方米
4施工工期计划工期45日历天,计划开工日期2015年5月10日,计划竣工日期2015年6月24日
二、编制依据1编制原则1
1为使该项工程的施工全过程能按科学规律组织规范施工,有计划地开展各部分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应
2协调与各工种之间的时间安排,保证施工的顺利进行,按期保质完成施工任务1
3坚持施工技术的先进性、针对性,施工管理科学性、有效性,到技术先进,设备齐全、科学合理、经济适用

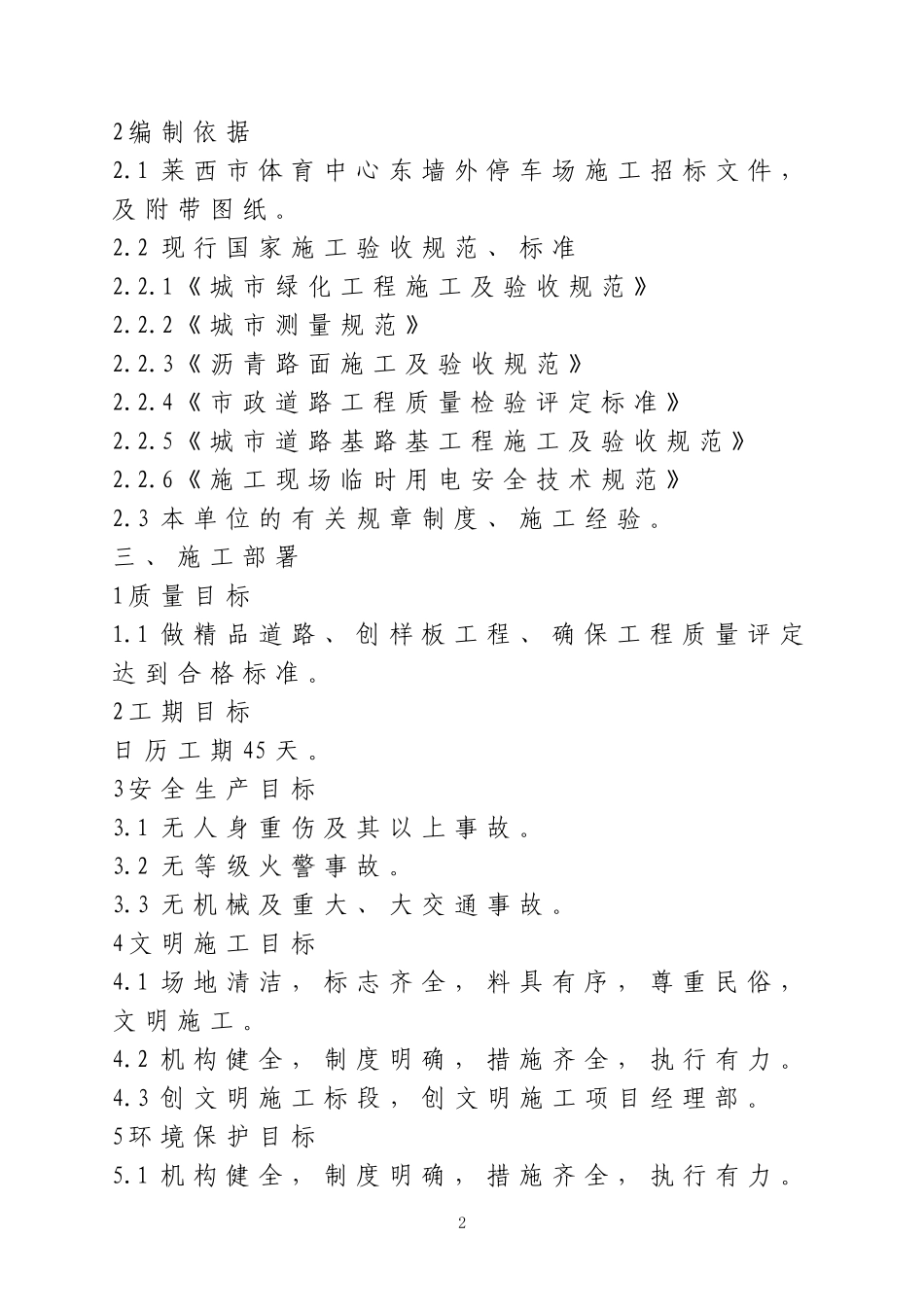

4科学的完成施工任务22编制依据2
1莱西市体育中心东墙外停车场施工招标文件,及附带图纸
2现行国家施工验收规范、标准2
1《城市绿化工程施工及验收规范》2
2《城市测量规范》2
3《沥青路面施工及验收规范》2
4《市政道路工程质量检验评定标准》2
5《城市道路基路基工程施工及验收规范》2
6《施工现场临时用电安全技术规范》2
3本单位的有关规章制度、施工经验

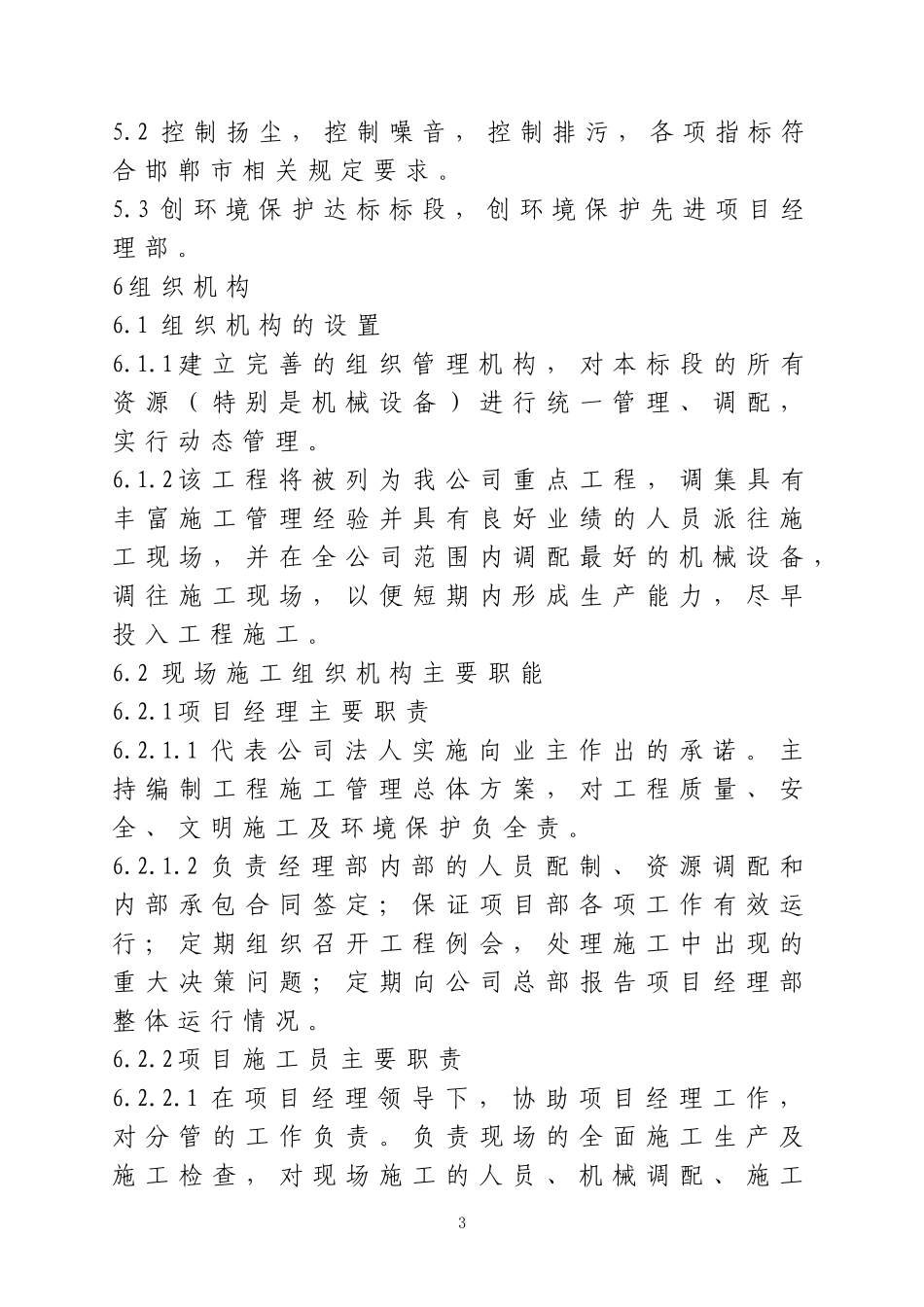

三、施工部署1质量目标1
1做精品道路、创样板工程、确保工程质量评定达到合格标准
2工期目标日历工期45天
3安全生产目标3
1无人身重伤及其以上事故
2无等级火警事故
3无机械及重大、大交通事故
4文明施工目标4
1场地清洁,标志齐全,料具有序,尊重民俗,文明施工
2机构健全,制度明确,措施齐全,执行有力
3创文明施工标段,创文明施工项目经理部
