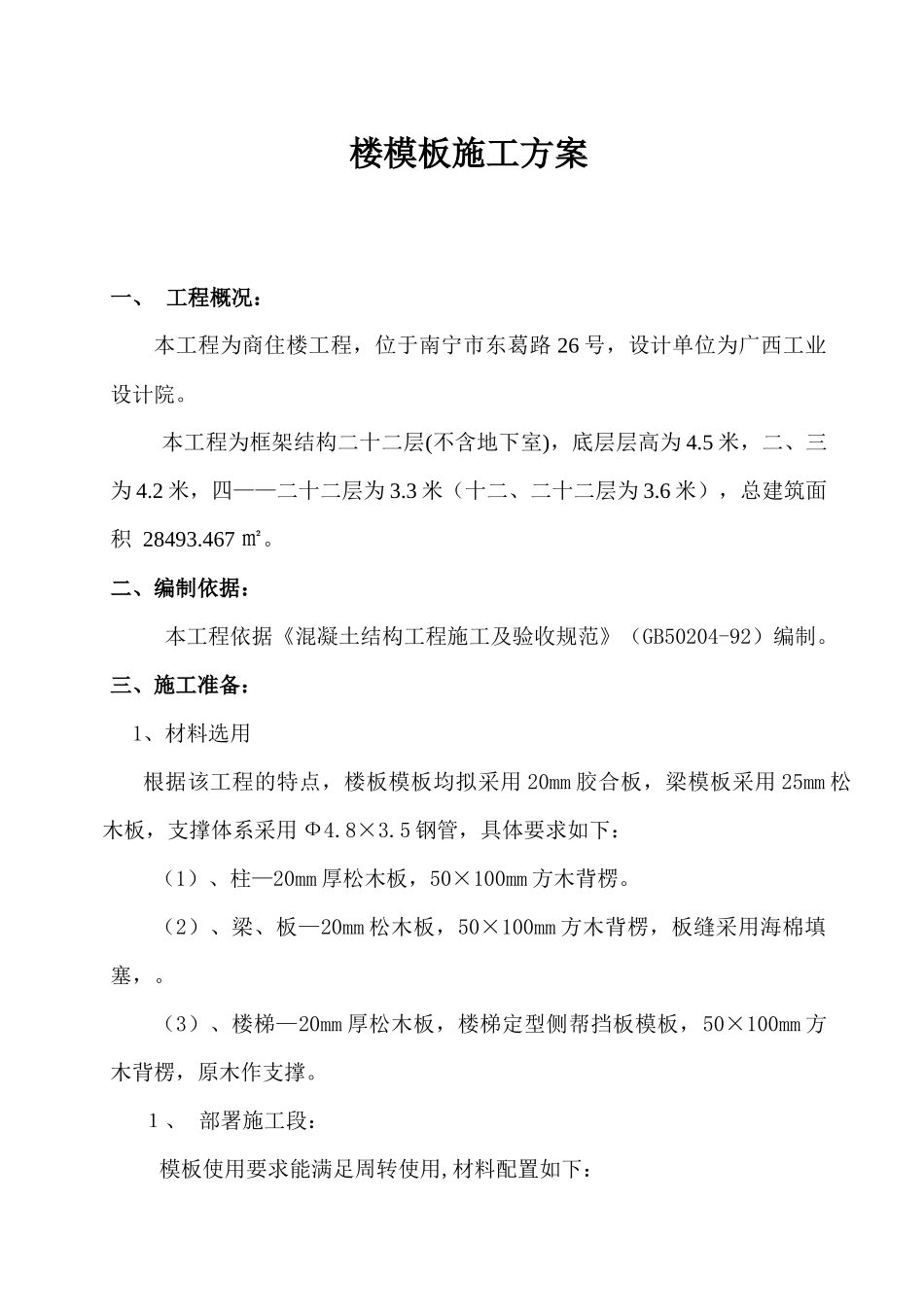

楼模板施工方案一、 工程概况:本工程为商住楼工程,位于南宁市东葛路 26 号,设计单位为广西工业设计院
本工程为框架结构二十二层(不含地下室),底层层高为 4
5 米,二、三为 4
2 米,四——二十二层为 3
3 米(十二、二十二层为 3
6 米),总建筑面积 28493
二、编制依据: 本工程依据《混凝土结构工程施工及验收规范》(GB50204-92)编制
三、施工准备:1、材料选用根据该工程的特点,楼板模板均拟采用 20mm 胶合板,梁模板采用 25mm 松木板,支撑体系采用 Ф4
5 钢管,具体要求如下:(1)、柱—20mm 厚松木板,50×100mm 方木背楞
(2)、梁、板—20mm 松木板,50×100mm 方木背楞,板缝采用海棉填塞,
(3)、楼梯—20mm 厚松木板,楼梯定型侧帮挡板模板,50×100mm 方木背楞,原木作支撑

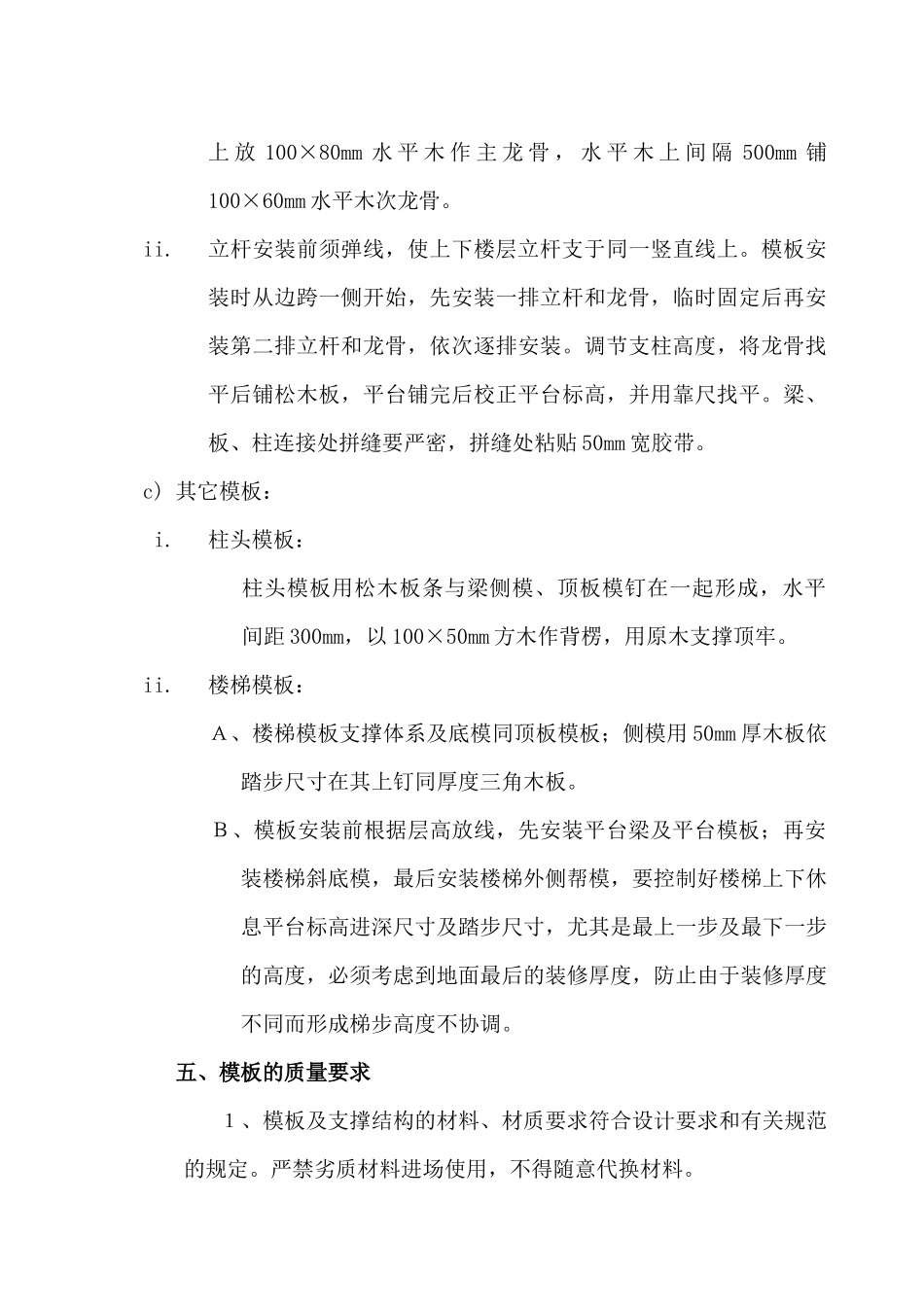

1、 部署施工段:模板使用要求能满足周转使用,材料配置如下:梁、板模板—梁底模、板模配置 3 层,梁侧帮模配置二层
2、 模板的堆放及运输:模板堆放根据施工平面图的规划定,原则上尽量减少材料倒运次数、运距并分类堆放及标识,堆放应符合安全规范及文明施工要求
本工程模板垂直运输采用塔吊,运输用人工搬运

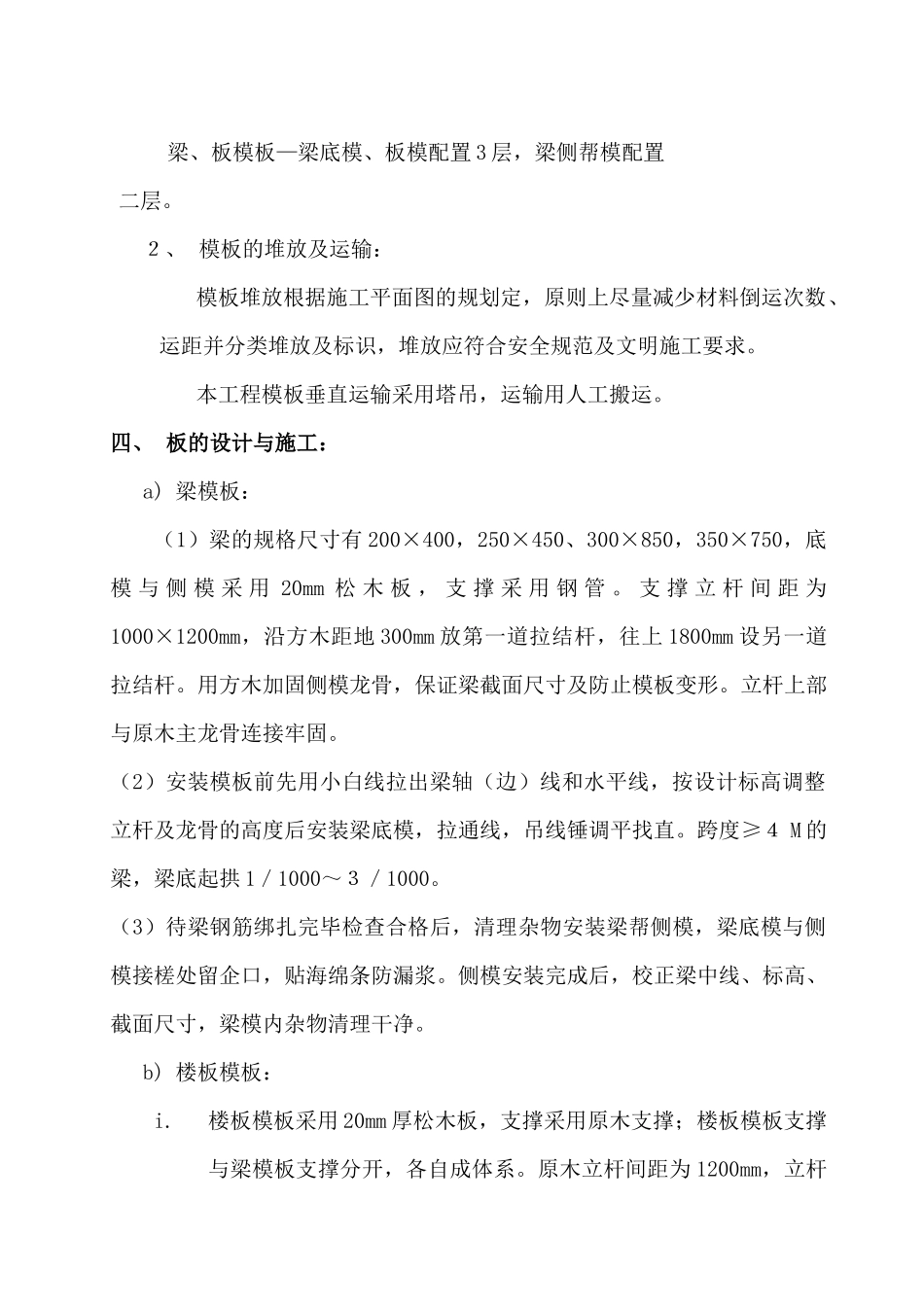

四、 板的设计与施工:a) 梁模板:(1)梁的规格尺寸有 200×400,250×450、300×850,350×750,底模 与 侧 模 采 用 20mm 松 木 板 , 支 撑 采 用 钢 管
支 撑 立 杆 间 距 为1000×1200mm,沿方木距地 300mm 放第一道拉结杆,往上 1800mm 设另一道拉结杆
用方木加固侧模龙骨,保证梁截面尺寸及防止模板变形
立杆上部与原木主龙骨连接牢固
(2)安装模板前先用小白线拉出梁轴(边)线和水平线,按设计标高调整立杆及龙骨的高度后安装梁底模,拉通线,吊线锤调平
