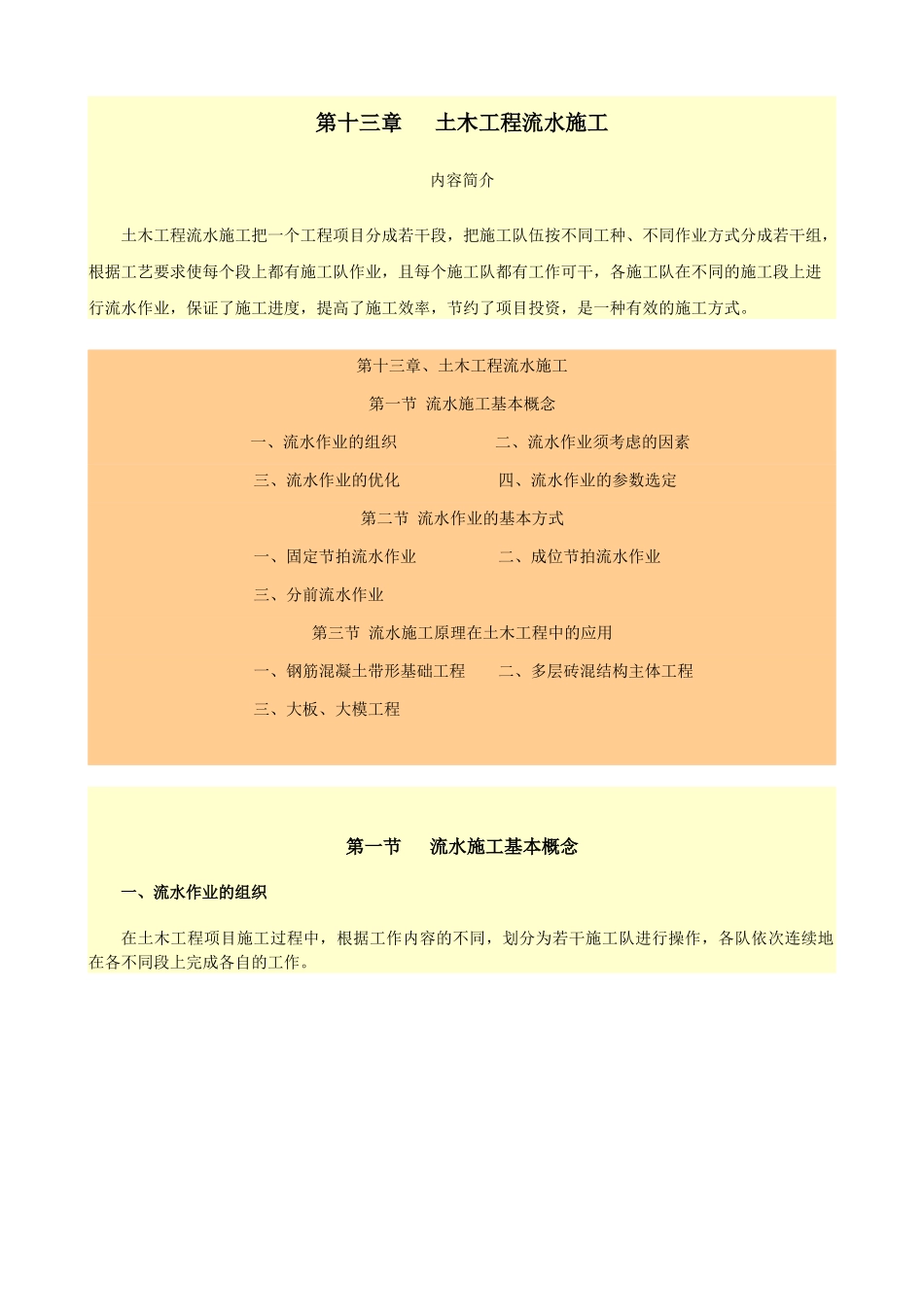

第十三章 土木工程流水施工内容简介 土木工程流水施工把一个工程项目分成若干段,把施工队伍按不同工种、不同作业方式分成若干组,根据工艺要求使每个段上都有施工队作业,且每个施工队都有工作可干,各施工队在不同的施工段上进行流水作业,保证了施工进度,提高了施工效率,节约了项目投资,是一种有效的施工方式。第十三章、土木工程流水施工第一节 流水施工基本概念 一、流水作业的组织 二、流水作业须考虑的因素三、流水作业的优化 四、流水作业的参数选定第二节 流水作业的基本方式一、固定节拍流水作业 二、成位节拍流水作业三、分前流水作业第三节 流水施工原理在土木工程中的应用一、钢筋混凝土带形基础工程 二、多层砖混结构主体工程三、大板、大模工程第一节 流水施工基本概念一、流水作业的组织在土木工程项目施工过程中,根据工作内容的不同,划分为若干施工队进行操作,各队依次连续地在各不同段上完成各自的工作。上图是一个简单的流水作业施工图表,一民用住宅工程,划分为五个施工过程,由五个专业队施工,将工作面划分成两个工程量相近的施工段,让各队依次进入施工,组织流水作业。上图用横道线表示作业进度,称水平图表。砌墙第 1、2 两天在第①段,第 3、4 两天在第②段,圈梁钢筋第 3、4 两天进入第①段,第 4、5 两天在第②段……依次五个施工队流水作业共 12 天完成一层楼的施工过程。如按依次作业,各专业队不分段,完成一层楼的施工任务就需要 5×4=20 天,比上述工期长了 8 天。由此可知,相同人力完成同一工程,采用流水作业比不分段依次作业更能有效地利用空间和时间。二、流水作业须考虑的因素在组织施工流水作业时,应考虑以下因素:1.把工作面合理分成若干段(水平段、垂直段)。2.各专业施工队按工序进入不同施工段。3.确定每一施工过程的延续时间,工作量接近。4.各施工段连续、均衡施工。5.各工种之间合理的施工关系,相互补充。流水作业施工,其施工段(层)的划分,根据工程性质类型、结构、工作面的大小、施工条件等确定。三、流水作业的优化流水作业有多种多样,由于人力、物力投入的不同,前后工种搭接的长短不同,其施工进度有快、有慢。为此,在组织流水作业时,应尽量作到优化,即在有限资源下作到工程连续性好,工作量均衡,工期最短,质量得以保证。流水作业的优化,充分调动了人工、机械、材料等资源的能动性,有利于资源供应,避免了高峰时资源紧缺,低谷时资源浪费的现...
