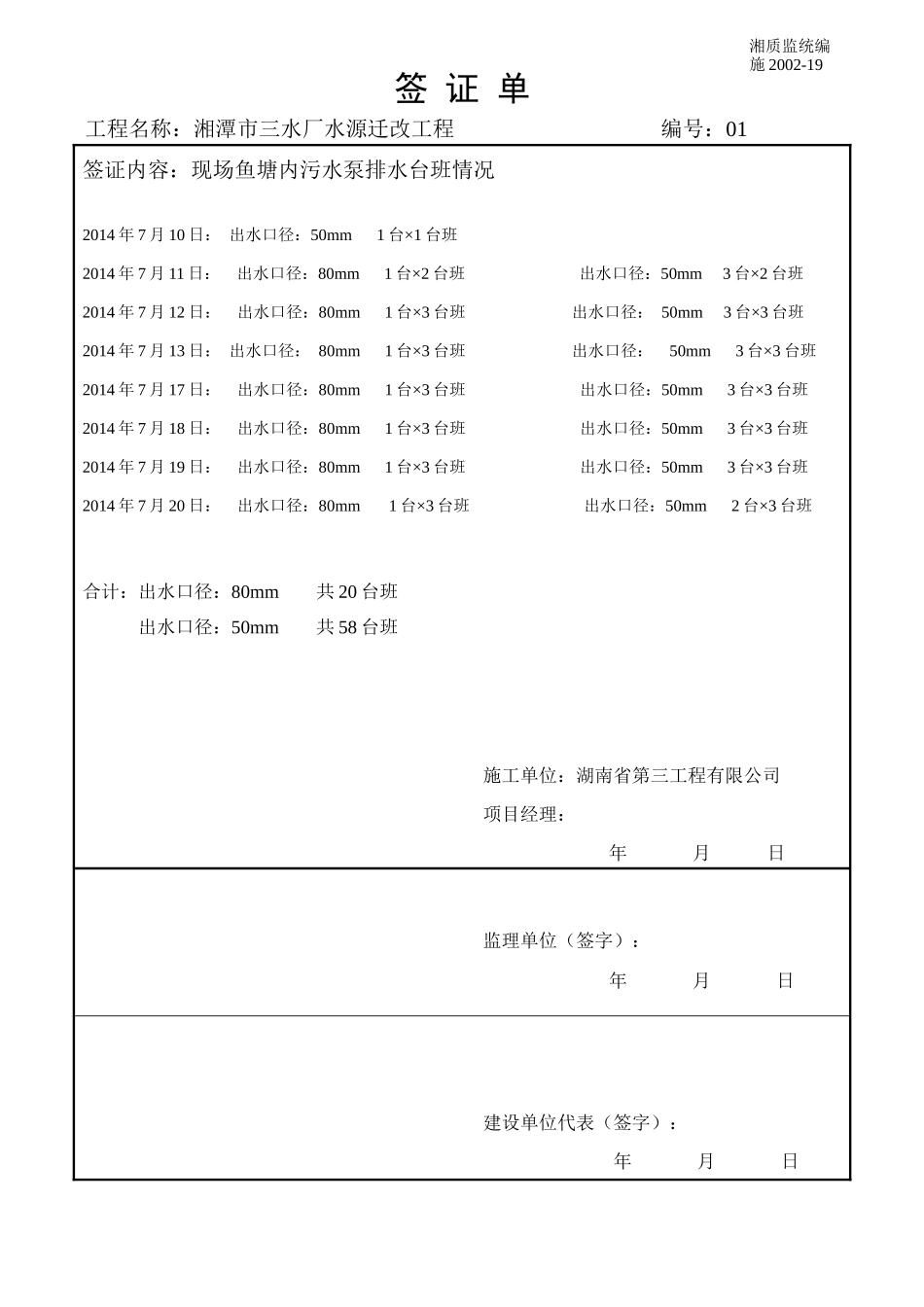

签 证 单工程名称:湘潭市三水厂水源迁改工程 编号:01签证内容:现场鱼塘内污水泵排水台班情况2014 年 7 月 10 日: 出水口径:50mm 1 台×1 台班 2014 年 7 月 11 日: 出水口径:80mm 1 台×2 台班 出水口径:50mm 3 台×2 台班 2014 年 7 月 12 日: 出水口径:80mm 1 台×3 台班 出水口径: 50mm 3 台×3 台班2014 年 7 月 13 日: 出水口径: 80mm 1 台×3 台班 出水口径: 50mm 3 台×3 台班2014 年 7 月 17 日: 出水口径:80mm 1 台×3 台班 出水口径:50mm 3 台×3 台班2014 年 7 月 18 日: 出水口径:80mm 1 台×3 台班 出水口径:50mm 3 台×3 台班2014 年 7 月 19 日: 出水口径:80mm 1 台×3 台班 出水口径:50mm 3 台×3 台班 2014 年 7 月 20 日: 出水口径:80mm 1 台×3 台班 出水口径:50mm 2 台×3 台班 合计:出水口径:80mm 共 20 台班 出水口径:50mm 共 58 台班施工单位:湖南省第三工程有限公司 项目经理: 年 月 日 监理单位(签字): 年 月 日 建设单位代表(签字):年 月 日湘质监统编施 2002-19签 证 单工程名称:湘潭市三水厂水源迁改工程 编号:03签证内容:根据工作联系单 A-5,我方租赁使用 50KW 柴油发电机用于施工现场照明、水泵抽水及部分小型设备以及现场夜间看守材料通宵照明用电。整个现场施工用电按实际计算量需 380kw。以下为 50kw 发电机台班情况。2014 年 7 月 29 号:功率 50kw 1 台×3 台班 2014 年 8 月 1 日:功率 50kw 1 台×3 台班 2014 年 8 月 2 日:功率 50kw 1 台×3 台班 2014 年 8 月 3 日:功率 50kw 1 台×3 台班 2014 年 8 月 4 日:功率 50kw 1 台×3 台班 2014 年 8 月 5 日:功率 50kw 1 台×3 台班 2014 年 8 月 6 日:功率 50kw 1 台×3 台班 2014 年 8 月 7 日:功率 50kw 1 台×3 台班 2014 年 8 月 8 日:功率 50kw 1 台×3 台班 2014 年 8 月 9 日:功率 50kw 1 台×3 台班 2014 年 8 月 10 日:功率 50kw 1 台×3 台班 说明:功率 50kw 的发电机进出场费(含托运、吊装)按市场价计算共 2000 元;每天需 1 人负责采购柴油加油、维护发电机,1 人负责夜间看守发电机设备。合计:功率 50kw 共 33 ...
