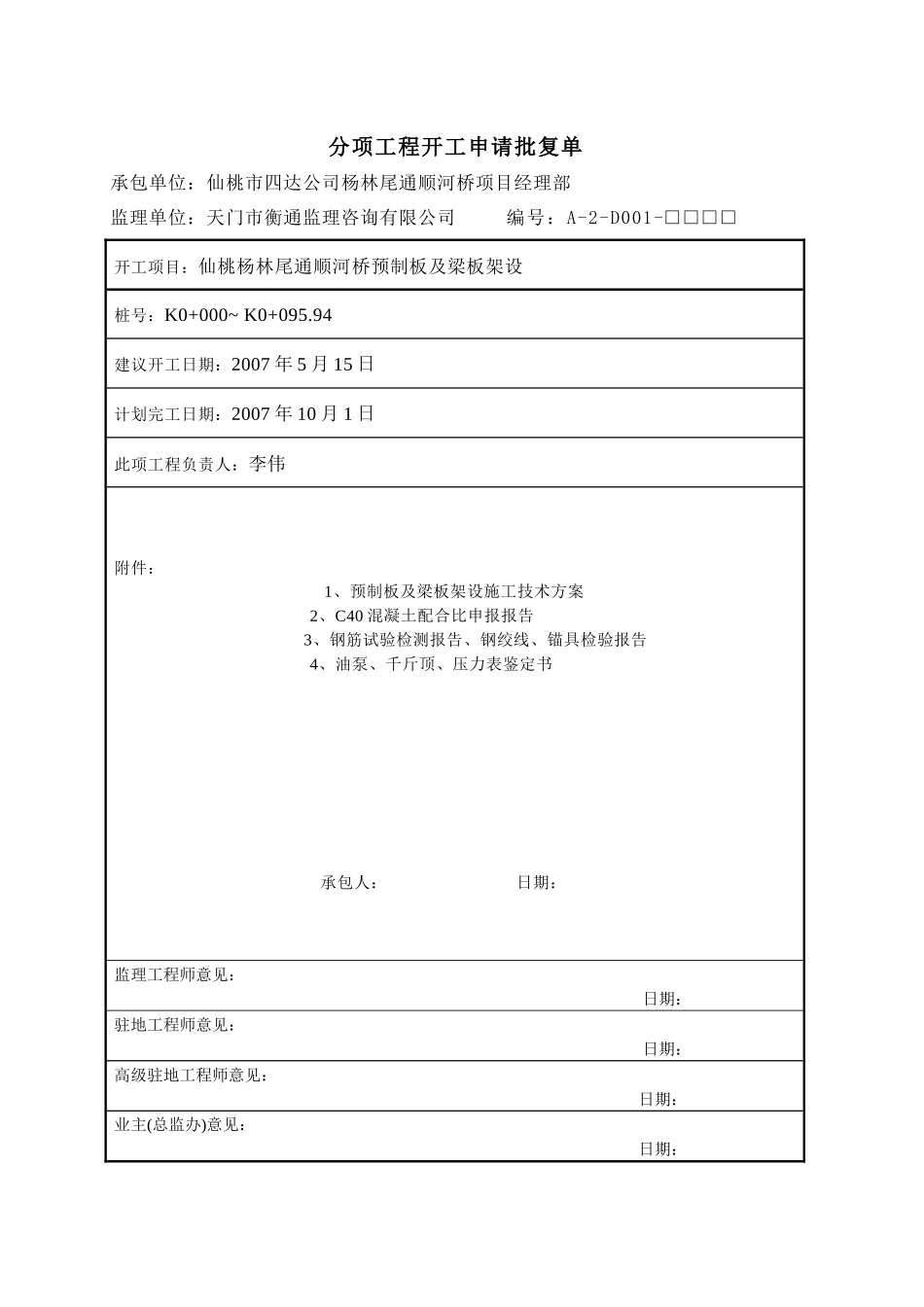

仙桃市杨林尾通顺河桥上部构造开工报告仙桃市四达公路建设有限公司杨林尾通顺河桥项目部二 00 七年五月四日分项工程开工申请批复单承包单位:仙桃市四达公司杨林尾通顺河桥项目经理部监理单位:天门市衡通监理咨询有限公司 编号:A-2-D001-□□□□开工项目:仙桃杨林尾通顺河桥预制板及梁板架设桩号:K0+000~ K0+095.94建议开工日期:2007 年 5 月 15 日计划完工日期:2007 年 10 月 1 日此项工程负责人:李伟附件: 1、预制板及梁板架设施工技术方案2、C40 混凝土配合比申报报告 3、钢筋试验检测报告、钢绞线、锚具检验报告4、油泵、千斤顶、压力表鉴定书 承包人: 日期:监理工程师意见:日期:驻地工程师意见:日期:高级驻地工程师意见:日期:业主(总监办)意见:日期:湖北省仙桃市杨林尾通顺河桥预应力梁板预制及架设施工技术方案仙桃市四达公路建设有限公司杨林尾通顺河桥项桥项目部二 00 七年五月四日湖北省仙桃市杨林尾通顺河桥预制梁板施工技术方案第一节 编制依据与原则§1.1 编制依据§1.1.1 两阶段施工图设计图纸§1.1.2、《公路工程技术标准》JTGB01-2003;§1.1.3、《公路桥涵施工技术规范》JFJ041-2000;§1.1.4、《公路工程质量检验评定标准》JTGF80/1-2004;§1.1.5、《公路工程水泥混凝土试验规程》JTGE30-2005;§1.1.6、我公司对现场实地勘察、调查资料。§1.1.7、国家和仙桃市颁布的法律、法规、法令条款及湖北省有关施工安全、工地保安、人员健康、劳动保护、土地使用与管理、环境保护与文明施工方面的具体规定和技术标准。§1.1.8、我公司积累的同类工程的施工工艺及施工经验。§1.2 编制原则§1.2.1、在系统地阅读施工图纸的基础上,深刻领会设计意途。§1.2.2、严格遵守设计图纸、变更文件、施工规范和质量检验评定标准。§1.2.3、本着“安全第一,预防为主”的原则制定本施工方案,选择技术措施,确保工程施工安全。§1.2.4、本着“质量第一,信誉至上”原则,严格按照设计图纸、施工规范、试验规程,选择合格的工程材料,采取切实可行的工艺措施,严格的质量检测手段,使施工质量始终处于受控状态,确保工程质量达到优良等级。§1.1.5、根据工程规模、工期要求配置人力、物力,确保工程总工期目标的实现。§1.2.6、尊重和保护当地居民的生活习惯和行为惯例。§1.2.7、实现项目管理,通过对劳务、设备、材料、资金、技术、方案、信息、时间与空间条件的优化处置,实现成本、工期、质量及社会信誉...
