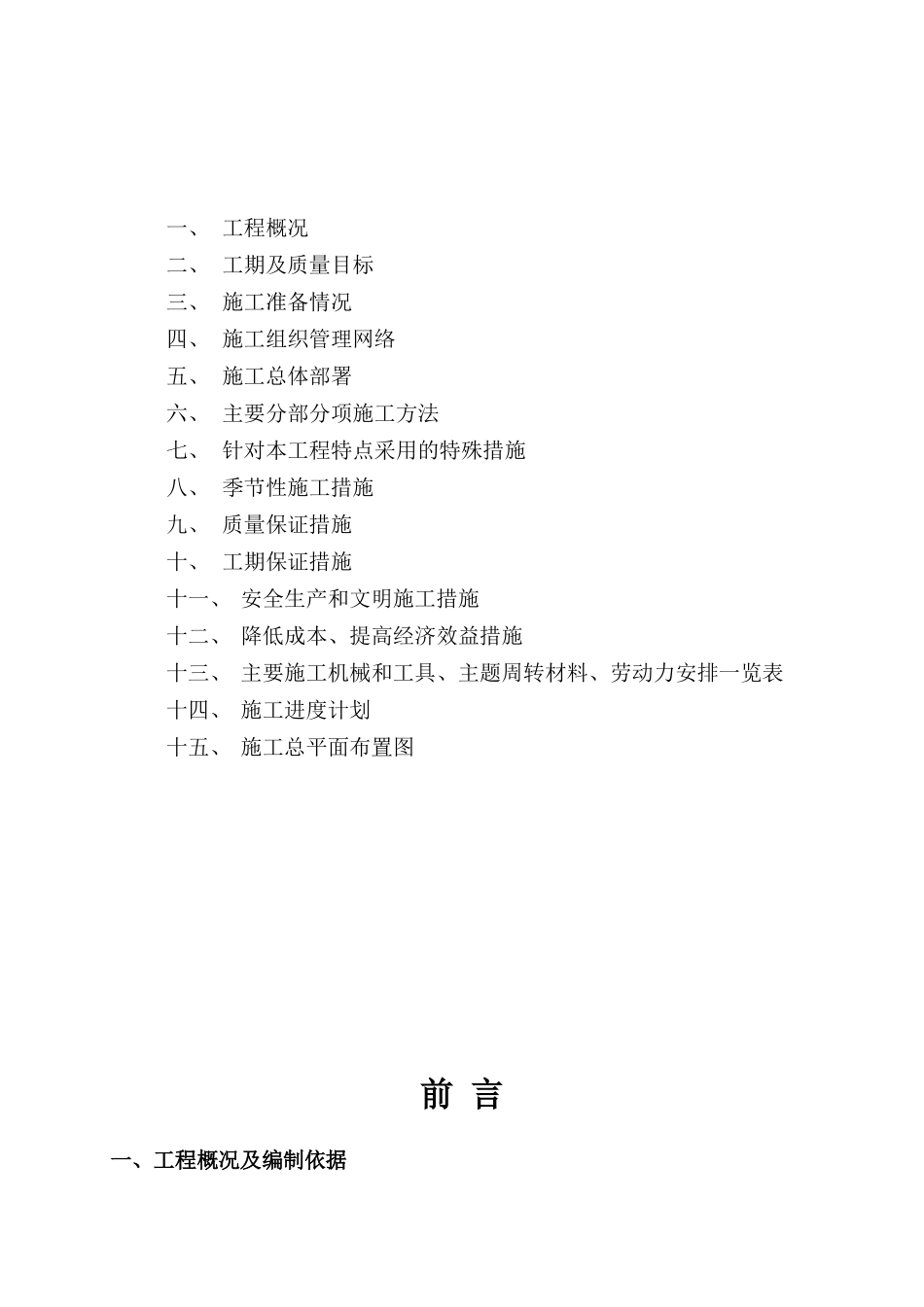

重庆市黔江碧桂园( G116 、 G115 、 G146 、 G165 、 N130-4、N130-2、N146、二号、四号)楼工程施工组织设计编制单位:四川省泸州市西联建筑安装工程有限公司编制日期: 2012 年 7 月 18 日目 录一、 工程概况二、 工期及质量目标三、 施工准备情况四、 施工组织管理网络五、 施工总体部署六、 主要分部分项施工方法七、 针对本工程特点采用的特殊措施八、 季节性施工措施九、 质量保证措施十、 工期保证措施十一、 安全生产和文明施工措施十二、 降低成本、提高经济效益措施十三、 主要施工机械和工具、主题周转材料、劳动力安排一览表十四、 施工进度计划十五、 施工总平面布置图前 言一、工程概况及编制依据(一)编制依据1、“黔江碧桂园一期总承包工程”的设计图纸

2、 施工现场的实际情况
4、本公司的同类工程的施工经验
5、国家现行施工验收规范、标准及省、市的有关文件规定
6、有关部门施工质量、安全、文明施工管理制度和规定
企业的技术力量,机械设备装备情况和管理制度
(二)工程概况:本标段工程为重庆市黔江碧桂园(G116、G115、G146、G165、N130-4、N130-2、N146、二号、四号)楼工程,工程地点位于黔江区集富村新区正阳大道旁,建设单位为重庆市黔江碧桂园房地产开发有限公司,设计单位为广东博意建筑设计院有限公司,具体工程概况如下:序号项目内 容1建筑功能住宅、商用2结构形式框架结构3建筑规模总建筑面积:48000 M2层数低层:三层 多层:六层建筑高度低层:11
7m ~12
3M 多层:19
3M 等4抗震设防六度5屋面保温隔热斜瓦屋面及平屋面、刚性屋面防水
6基础天然基础、管桩承台、框架部分:C25 钢筋砼
7主体框架柱、梁、板等构件均采用 C25 钢筋砼;填充墙采用烧结页岩空心砖 M5
