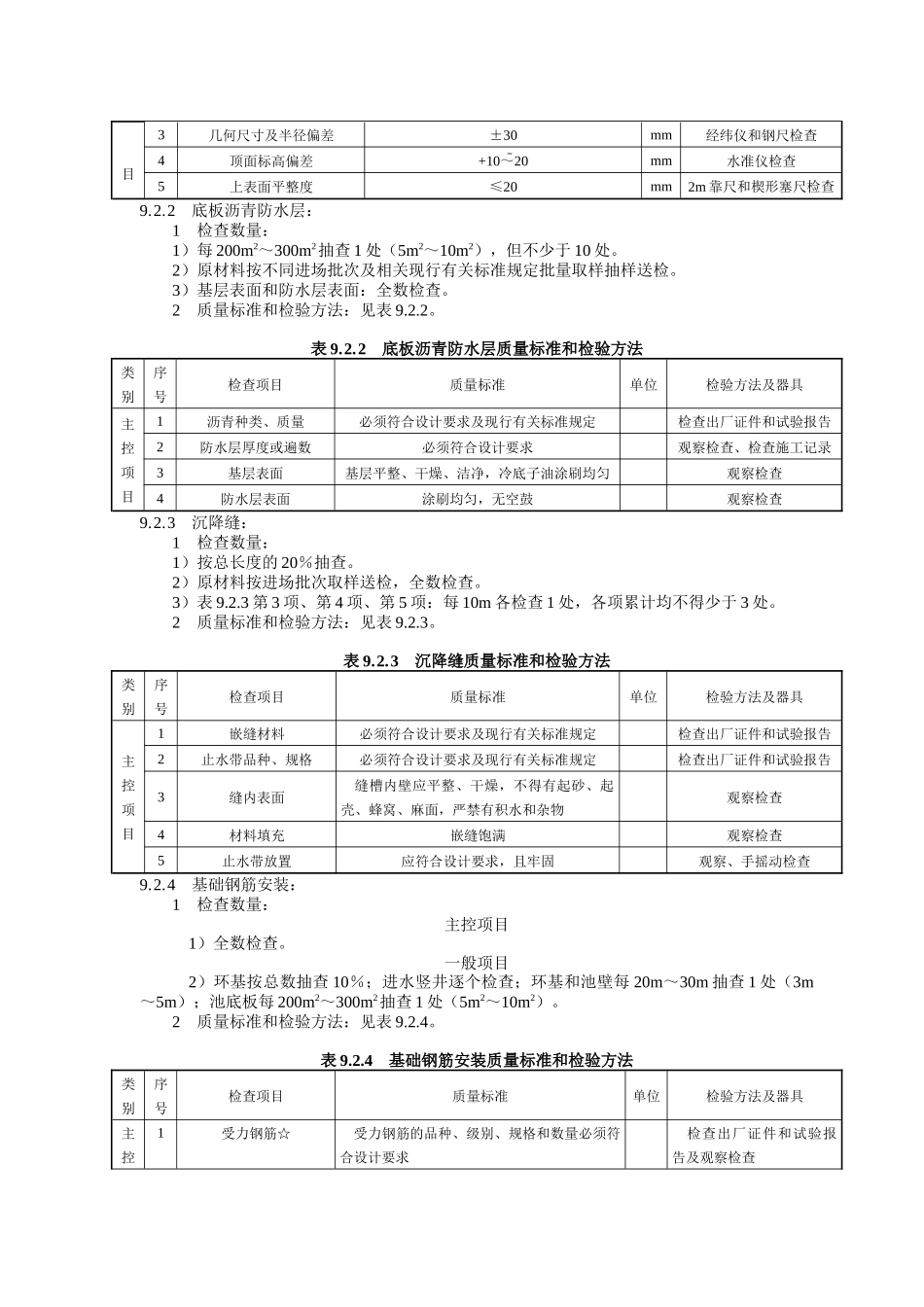

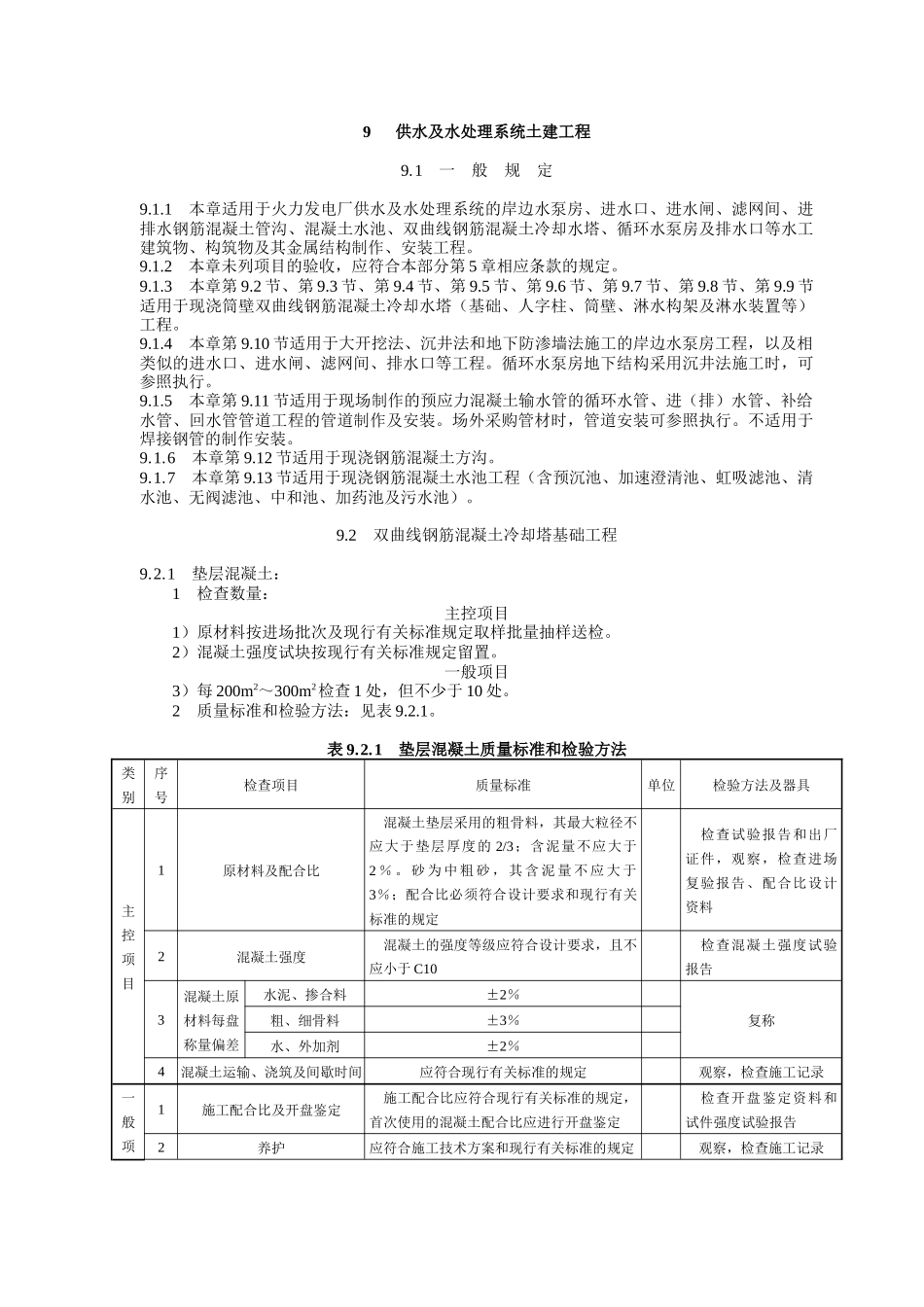

9 供水及水处理系统土建工程 9.1 一 般 规 定 9.1.1 本章适用于火力发电厂供水及水处理系统的岸边水泵房、进水口、进水闸、滤网间、进排水钢筋混凝土管沟、混凝土水池、双曲线钢筋混凝土冷却水塔、循环水泵房及排水口等水工建筑物、构筑物及其金属结构制作、安装工程。9.1.2 本章未列项目的验收,应符合本部分第 5 章相应条款的规定。9.1.3 本章第 9.2 节、第 9.3 节、第 9.4 节、第 9.5 节、第 9.6 节、第 9.7 节、第 9.8 节、第 9.9 节适用于现浇筒壁双曲线钢筋混凝土冷却水塔(基础、人字柱、筒壁、淋水构架及淋水装置等)工程。9.1.4 本章第 9.10 节适用于大开挖法、沉井法和地下防渗墙法施工的岸边水泵房工程,以及相类似的进水口、进水闸、滤网间、排水口等工程。循环水泵房地下结构采用沉井法施工时,可参照执行。9.1.5 本章第 9.11 节适用于现场制作的预应力混凝土输水管的循环水管、进(排)水管、补给水管、回水管管道工程的管道制作及安装。场外采购管材时,管道安装可参照执行。不适用于焊接钢管的制作安装。9.1.6 本章第 9.12 节适用于现浇钢筋混凝土方沟。9.1.7 本章第 9.13 节适用于现浇钢筋混凝土水池工程(含预沉池、加速澄清池、虹吸滤池、清水池、无阀滤池、中和池、加药池及污水池)。 9.2 双曲线钢筋混凝土冷却塔基础工程 9.2.1 垫层混凝土:1 检查数量:主控项目1)原材料按进场批次及现行有关标准规定取样批量抽样送检。2)混凝土强度试块按现行有关标准规定留置。一般项目3)每 200m2~300m2检查 1 处,但不少于 10 处。2 质量标准和检验方法:见表 9.2.1。 表 9.2.1 垫层混凝土质量标准和检验方法类别序号检查项目质量标准单位检验方法及器具主控项目1原材料及配合比 混凝土垫层采用的粗骨料,其最大粒径不应大于垫层厚度的 2/3;含泥量不应大于2 % 。 砂 为 中 粗 砂 , 其 含 泥 量 不 应 大 于3%;配合比必须符合设计要求和现行有关标准的规定 检查试验报告和出厂证件,观察,检查进场复验报告、配合比设计资料2混凝土强度 混凝土的强度等级应符合设计要求,且不应小于 C10 检查混凝土强度试验报告3混凝土原材料每盘称量偏差水泥、掺合料±2% 复称粗、细骨料±3% 水、外加剂±2% 4混凝土运输、浇筑及间歇时间应符合现行有关标准的规定 观察,检查施工记录一般项1施工配合比及开盘鉴定 施工配合比应符合现行有关标准的规定,...
