堤防土方开挖施工技术交底施工单位岳盛水利有限公司工程名称子牙河垒头乡段交底 H 期年月曰交底地点垒头乡会议室交底部位堤防交底内容:堤防土方开挖施施工一、施匸顺序施丄顺序为:堤身植土清基一削坡开挖 f 人工削坡一脚槽开挖一导滤沟开挖 f排水沟开挖一截流沟开挖一护坡顶槽开挖—f-/-■1—、设计开挖号/、^亠亠辱}B1多层接力开挖示、\\一•二、施工方法(1)施工方案选择土方开挖采用机械与人匸相结合的方法施匚,削坡机械采用反铲与推土机、装豔鬆岳盛水利有限公司载机开挖,自卸汽车运输至指定弃渣场;脚槽'导滤沟'排水沟'截流沟等采用人工开挖

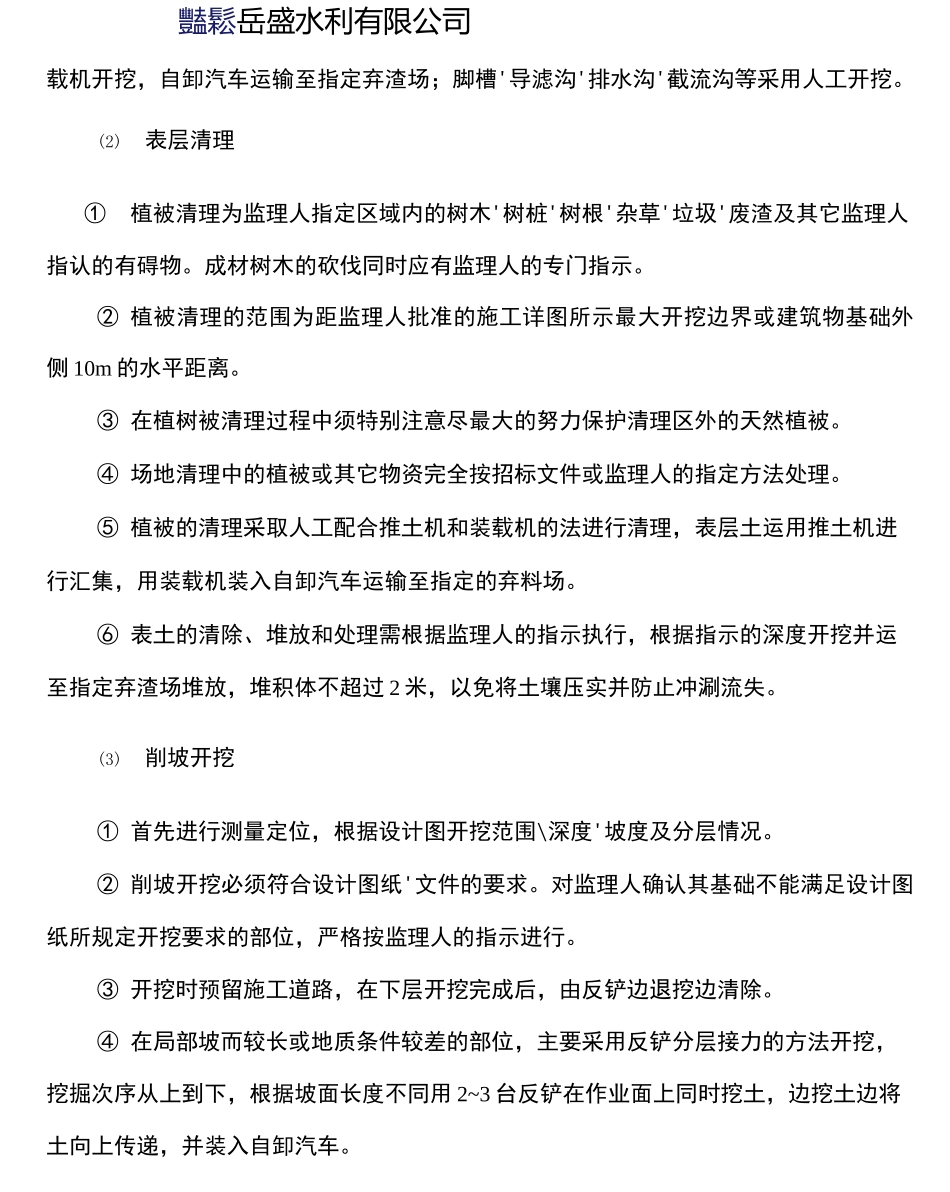

(2)表层清理①植被清理为监理人指定区域内的树木'树桩'树根'杂草'垃圾'废渣及其它监理人指认的有碍物
成材树木的砍伐同时应有监理人的专门指示
② 植被清理的范围为距监理人批准的施工详图所示最大开挖边界或建筑物基础外侧 10m 的水平距离
③ 在植树被清理过程中须特别注意尽最大的努力保护清理区外的天然植被
④ 场地清理中的植被或其它物资完全按招标文件或监理人的指定方法处理
⑤ 植被的清理采取人工配合推土机和装载机的法进行清理,表层土运用推土机进行汇集,用装载机装入自卸汽车运输至指定的弃料场
⑥ 表土的清除、堆放和处理需根据监理人的指示执行,根据指示的深度开挖并运至指定弃渣场堆放,堆积体不超过 2 米,以免将土壤压实并防止冲涮流失
(3)削坡开挖① 首先进行测量定位,根据设计图开挖范围\深度'坡度及分层情况
② 削坡开挖必须符合设计图纸'文件的要求
对监理人确认其基础不能满足设计图纸所规定开挖要求的部位,严格按监理人的指示进行
③ 开挖时预留施工道路,在下层开挖完成后,由反铲边退挖边清除

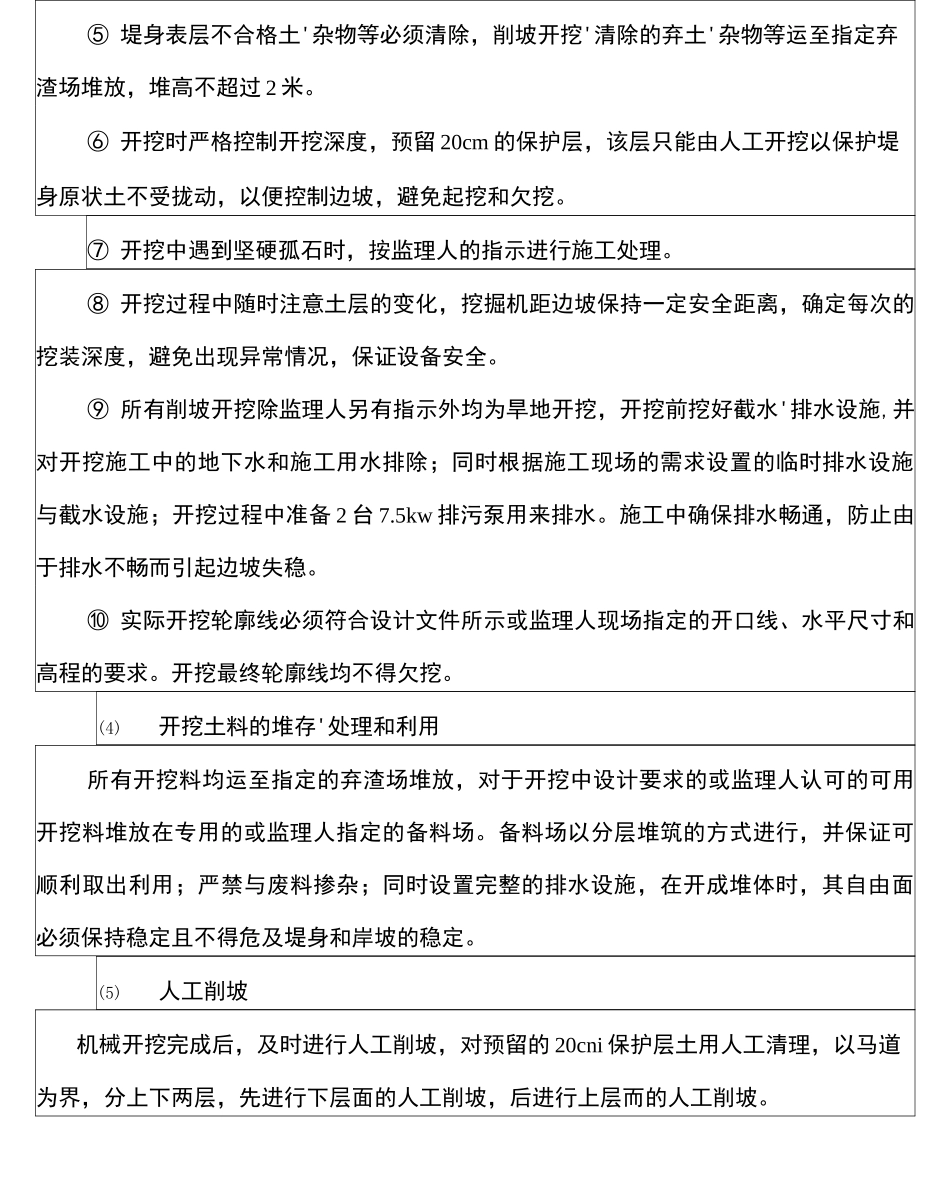

④ 在局部坡而较长或地质条件较差的部位,主要采用反铲分层接力的
