1施工组织设计/方案报审表施工组织设计/方案报审表工程名称:城西干道综合改造工程编号:A3
1-致:南京苏宁工程建设监理有限公司(监理单位)兹报验:□1单位工程施工组织设计□2分部(子分部)/分项工程施工方案□3城西干道(涵洞口人行天桥至集庆门段)沿线破损检查井修复施工方案□4施工起重机械设备安装、拆卸方案本次申报内容系第1次申报,申报内容公司技术负责人/项目经理部已批准
附件:□1施工组织设计
□2修复城西干道(涵洞口人行天桥至集庆门段)沿线破损检查井施工方案承包单位项目经理部(章):项目经理:日期:项目监理机构签收人姓名及时间承包单位签收人姓名及时间专业监理工程师审查意见:专业监理工程师:日期:总监理工程师审核意见:项目监理机构(章):总监理工程师:日期:注:承包单位项目经理部应提前7日提出本报审表

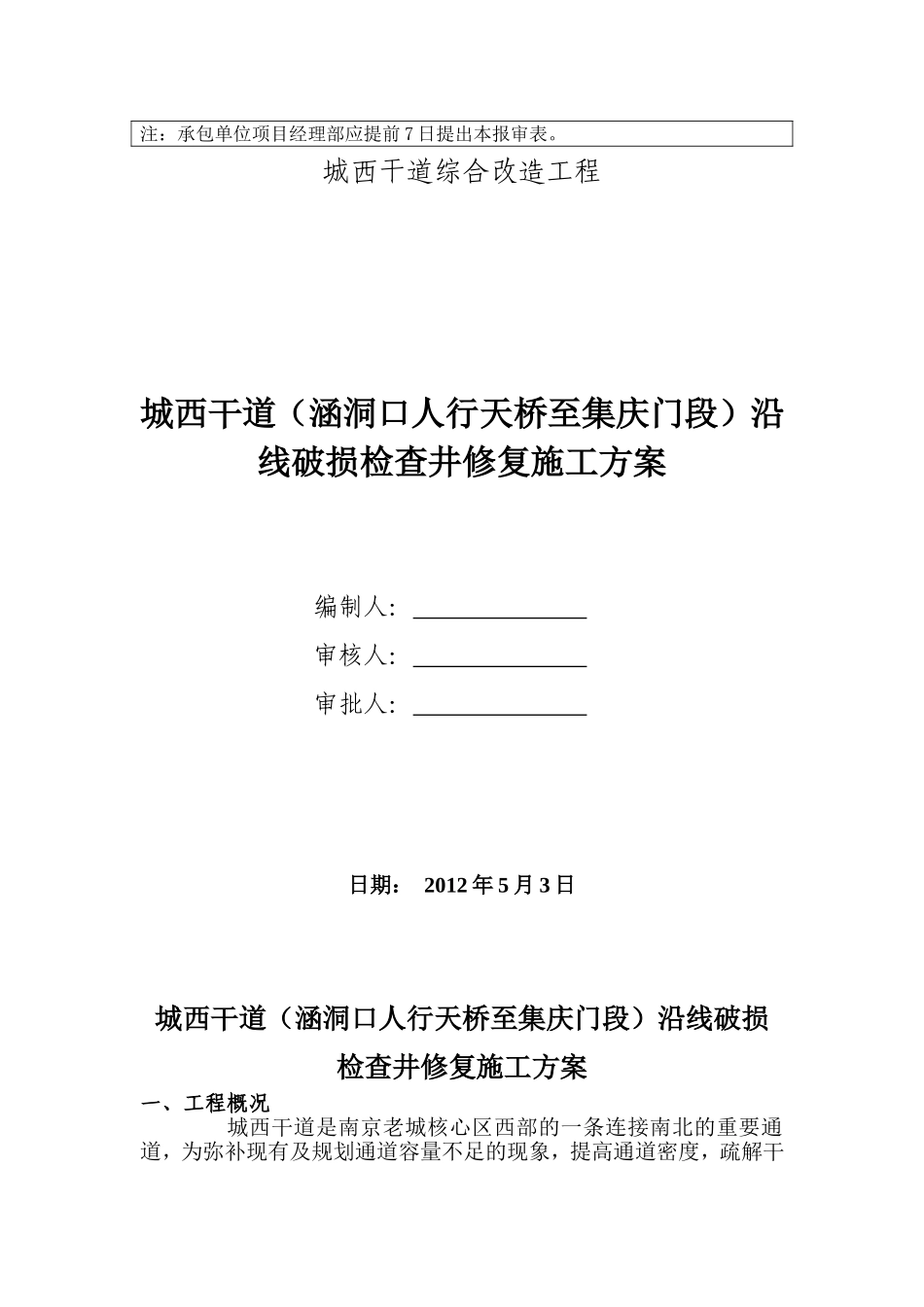

城西干道综合改造工程城西干道(涵洞口人行天桥至集庆门段)沿线破损检查井修复施工方案编制人:审核人:审批人:日期:2012年5月3日城西干道(涵洞口人行天桥至集庆门段)沿线破损检查井修复施工方案一、工程概况城西干道是南京老城核心区西部的一条连接南北的重要通道,为弥补现有及规划通道容量不足的现象,提高通道密度,疏解干道交通,拟对城西干道进行综合改造

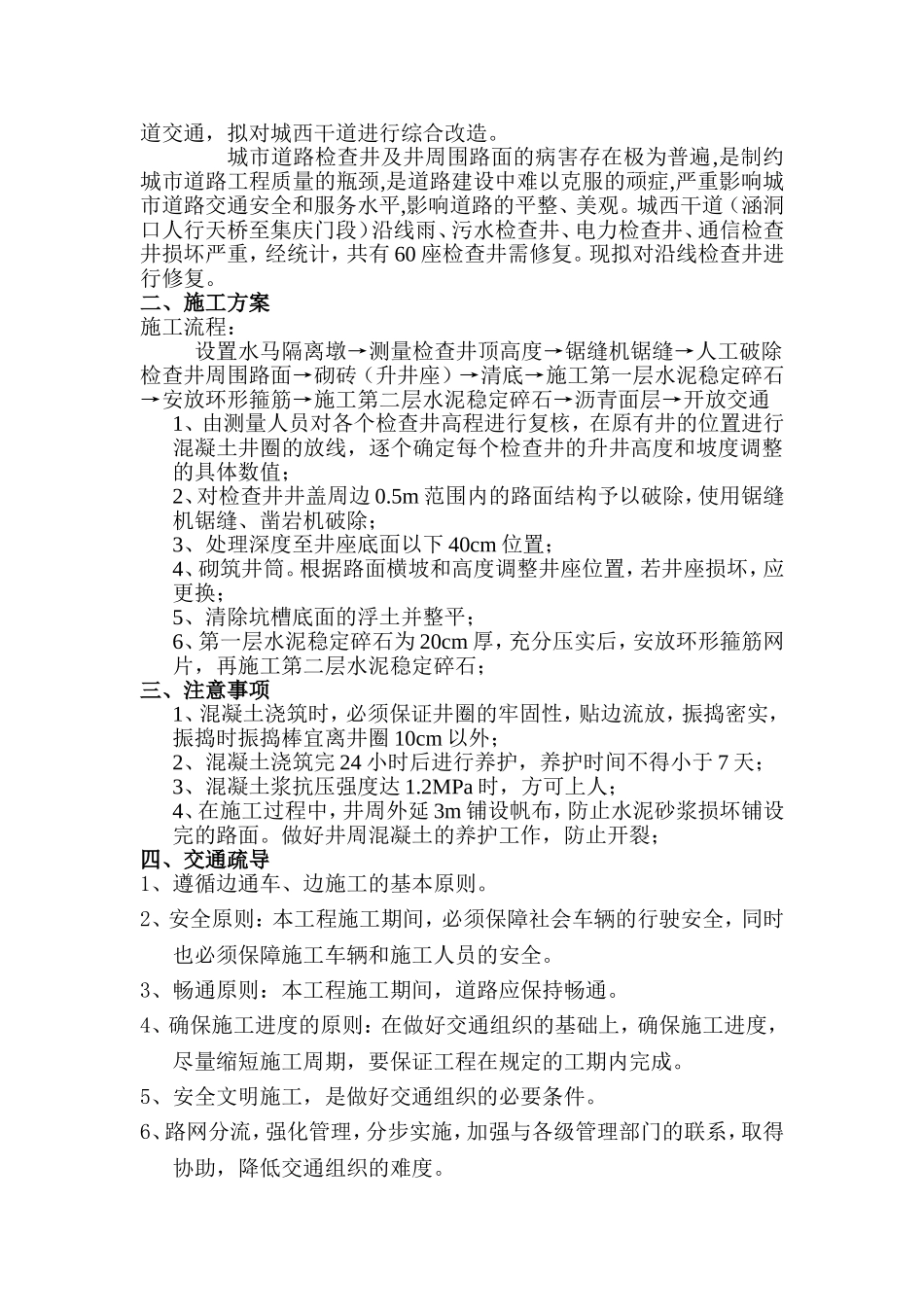

城市道路检查井及井周围路面的病害存在极为普遍,是制约城市道路工程质量的瓶颈,是道路建设中难以克服的顽症,严重影响城市道路交通安全和服务水平,影响道路的平整、美观
城西干道(涵洞口人行天桥至集庆门段)沿线雨、污水检查井、电力检查井、通信检查井损坏严重,经统计,共有60座检查井需修复
现拟对沿线检查井进行修复
二、施工方案施工流程:设置水马隔离墩→测量检查井顶高度→锯缝机锯缝→人工破除检查井周围路面→砌砖(升井座)→清底→施工第一层水泥稳定碎石→安放环形箍筋→施工第二层水泥稳定碎石→沥青面层→开放交通1、由测量人员对各个检
