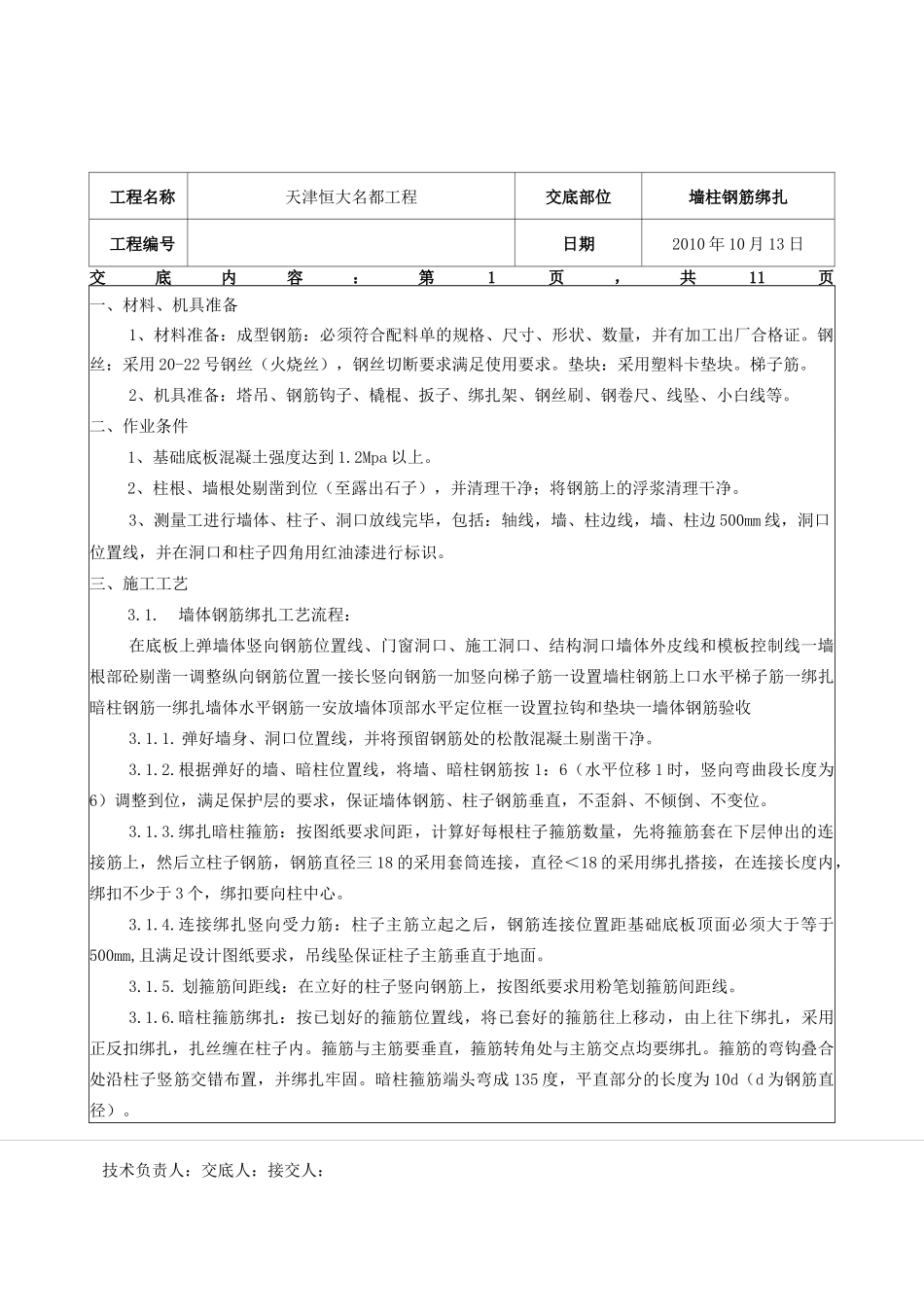

技术负责人:交底人:接交人:工程名称天津恒大名都工程交底部位墙柱钢筋绑扎工程编号日期2010 年 10 月 13 日交底内容:第1页,共11页一、材料、机具准备1、材料准备:成型钢筋:必须符合配料单的规格、尺寸、形状、数量,并有加工出厂合格证
钢丝:采用 20-22 号钢丝(火烧丝),钢丝切断要求满足使用要求
垫块:采用塑料卡垫块
2、机具准备:塔吊、钢筋钩子、橇棍、扳子、绑扎架、钢丝刷、钢卷尺、线坠、小白线等
二、作业条件1、基础底板混凝土强度达到 1
2Mpa 以上
2、柱根、墙根处剔凿到位(至露出石子),并清理干净;将钢筋上的浮浆清理干净
3、测量工进行墙体、柱子、洞口放线完毕,包括:轴线,墙、柱边线,墙、柱边 500mm 线,洞口位置线,并在洞口和柱子四角用红油漆进行标识
三、施工工艺3
墙体钢筋绑扎工艺流程:在底板上弹墙体竖向钢筋位置线、门窗洞口、施工洞口、结构洞口墙体外皮线和模板控制线一墙根部砼剔凿一调整纵向钢筋位置一接长竖向钢筋一加竖向梯子筋一设置墙柱钢筋上口水平梯子筋一绑扎暗柱钢筋一绑扎墙体水平钢筋一安放墙体顶部水平定位框一设置拉钩和垫块一墙体钢筋验收3
弹好墙身、洞口位置线,并将预留钢筋处的松散混凝土剔凿干净
根据弹好的墙、暗柱位置线,将墙、暗柱钢筋按 1:6(水平位移 1 时,竖向弯曲段长度为6)调整到位,满足保护层的要求,保证墙体钢筋、柱子钢筋垂直,不歪斜、不倾倒、不变位
绑扎暗柱箍筋:按图纸要求间距,计算好每根柱子箍筋数量,先将箍筋套在下层伸出的连接筋上,然后立柱子钢筋,钢筋直径三 18 的采用套筒连接,直径<18 的采用绑扎搭接,在连接长度内,绑扣不少于 3 个,绑扣要向柱中心
连接绑扎竖向受力筋:柱子主筋立起之后,钢筋连接位置距基础底板顶面必须大于等于500mm,且满足设计图纸要求,吊线坠
