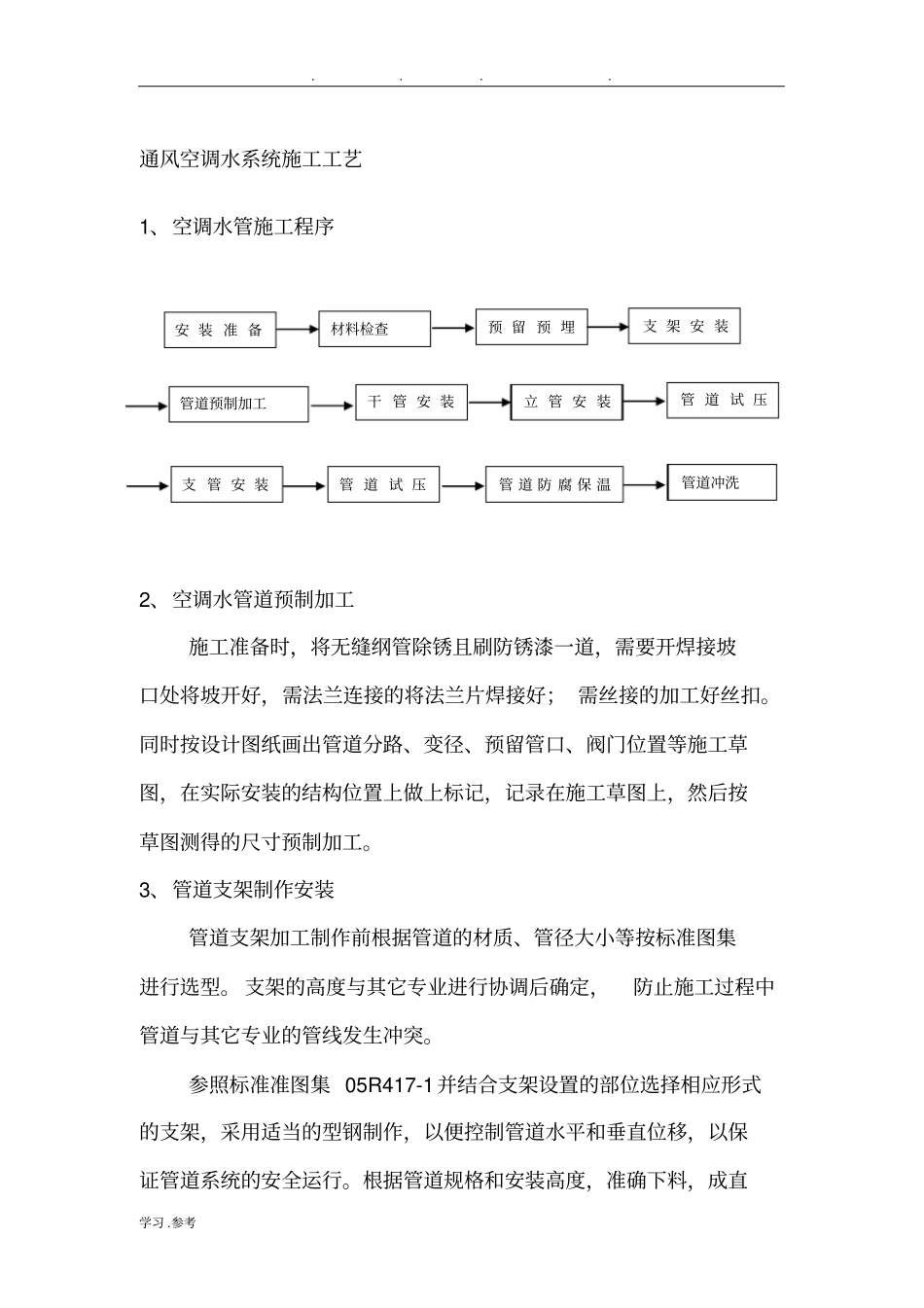

. . . . 学习 .参考通风空调水系统施工工艺1、空调水管施工程序2、空调水管道预制加工施工准备时,将无缝纲管除锈且刷防锈漆一道,需要开焊接坡口处将坡开好,需法兰连接的将法兰片焊接好; 需丝接的加工好丝扣。同时按设计图纸画出管道分路、变径、预留管口、阀门位置等施工草图,在实际安装的结构位置上做上标记,记录在施工草图上,然后按草图测得的尺寸预制加工。3、管道支架制作安装管道支架加工制作前根据管道的材质、管径大小等按标准图集进行选型。 支架的高度与其它专业进行协调后确定,防止施工过程中管道与其它专业的管线发生冲突。参照标准准图集 05R417-1并结合支架设置的部位选择相应形式的支架,采用适当的型钢制作,以便控制管道水平和垂直位移,以保证管道系统的安全运行。根据管道规格和安装高度,准确下料,成直安 装 准 备材料检查预 留 预 埋支 架 安 装管道预制加工干 管 安 装立 管 安 装管 道 试 压支 管 安 装管 道 试 压管 道 防 腐 保 温管道冲洗. . . . 学习 .参考角焊接并防止变形, 支架制作完后涂刷防护漆。 支架螺栓孔位置须经过计算确定,定位后用台钻打眼。选择管道的固定点,设置固定支架,如管道有热膨胀时通过支架补偿器来补偿;水平安装的管道,有水平位移,采用滑动支架;支架安装程序:拉线→描点→打眼→上支架→找正→拧紧支架安装前先拉线,给支、吊架位置打孔定位,支架安装时将支架调正后拧紧螺丝,安装平整牢固。支架安装要根据规范及设计要求合理布置间距大小,公称直径不小于150mm的水管的活动支吊架要求采用能随膨胀收缩方向摆动的活动吊架,吊点一般设于梁上,吊架最大间距按<通风与空调工程施工质量验收规范 >(GB 50243-2002) 有关章节的规定,但当吊点无法设置于梁上时,也可适当减小吊架间距,将吊点置于楼板上。临近阀门和其他大件管道须安装辅助支架,以防止过大的应力,临近泵接头处亦须安装支架以免设备受力。对于机房内压力管道及其他可把震动传给建筑物的压力管道,必须安装弹簧支架并垫橡胶垫圈以达到减震的目的。管道穿墙或穿楼板处必须加套管,套管内径应比管道保温层外径大;套管处不得有管子接头焊缝,在管道保温工程竣工后,用柔性不燃材料(不得采用水泥砂浆)填缝,墙体上的套管两端应与墙面抹灰层外平,穿楼板的套管比建筑面层高出30 毫米;套管用厚度为1毫米镀锌铁皮或内径合适的钢管制作。冷水管及冷热两用水管的支、吊架...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冷冻水水管施工工艺标准详

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
