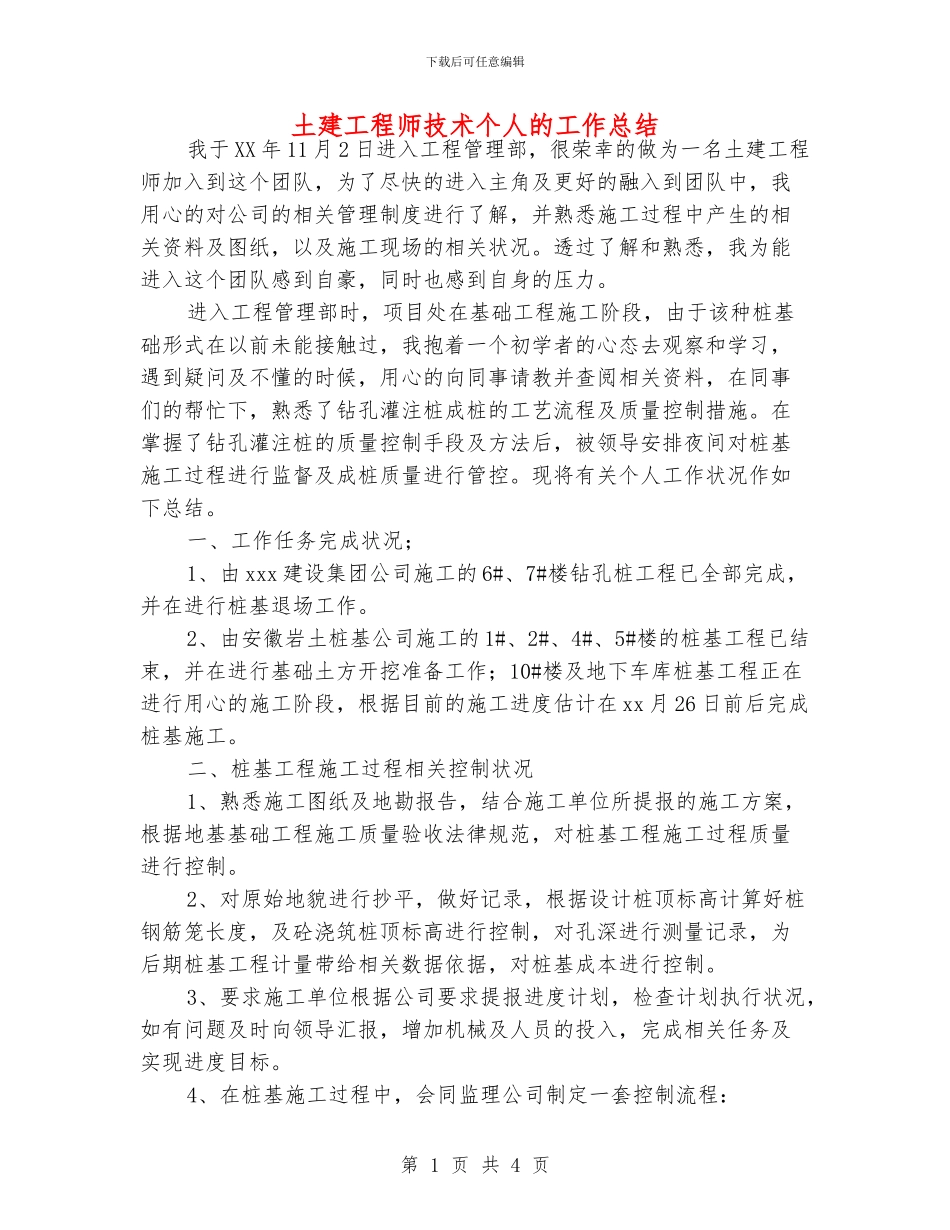

下载后可任意编辑土建工程师技术个人的工作总结我于 XX 年 11 月 2 日进入工程管理部,很荣幸的做为一名土建工程师加入到这个团队,为了尽快的进入主角及更好的融入到团队中,我用心的对公司的相关管理制度进行了解,并熟悉施工过程中产生的相关资料及图纸,以及施工现场的相关状况
透过了解和熟悉,我为能进入这个团队感到自豪,同时也感到自身的压力
进入工程管理部时,项目处在基础工程施工阶段,由于该种桩基础形式在以前未能接触过,我抱着一个初学者的心态去观察和学习,遇到疑问及不懂的时候,用心的向同事请教并查阅相关资料,在同事们的帮忙下,熟悉了钻孔灌注桩成桩的工艺流程及质量控制措施
在掌握了钻孔灌注桩的质量控制手段及方法后,被领导安排夜间对桩基施工过程进行监督及成桩质量进行管控
现将有关个人工作状况作如下总结
一、工作任务完成状况;1、由 xxx 建设集团公司施工的 6#、7#楼钻孔桩工程已全部完成,并在进行桩基退场工作
2、由安徽岩土桩基公司施工的 1#、2#、4#、5#楼的桩基工程已结束,并在进行基础土方开挖准备工作;10#楼及地下车库桩基工程正在进行用心的施工阶段,根据目前的施工进度估计在 xx 月 26 日前后完成桩基施工
二、桩基工程施工过程相关控制状况1、熟悉施工图纸及地勘报告,结合施工单位所提报的施工方案,根据地基基础工程施工质量验收法律规范,对桩基工程施工过程质量进行控制
2、对原始地貌进行抄平,做好记录,根据设计桩顶标高计算好桩钢筋笼长度,及砼浇筑桩顶标高进行控制,对孔深进行测量记录,为后期桩基工程计量带给相关数据依据,对桩基成本进行控制
3、要求施工单位根据公司要求提报进度计划,检查计划执行状况,如有问题及时向领导汇报,增加机械及人员的投入,完成相关任务及实现进度目标

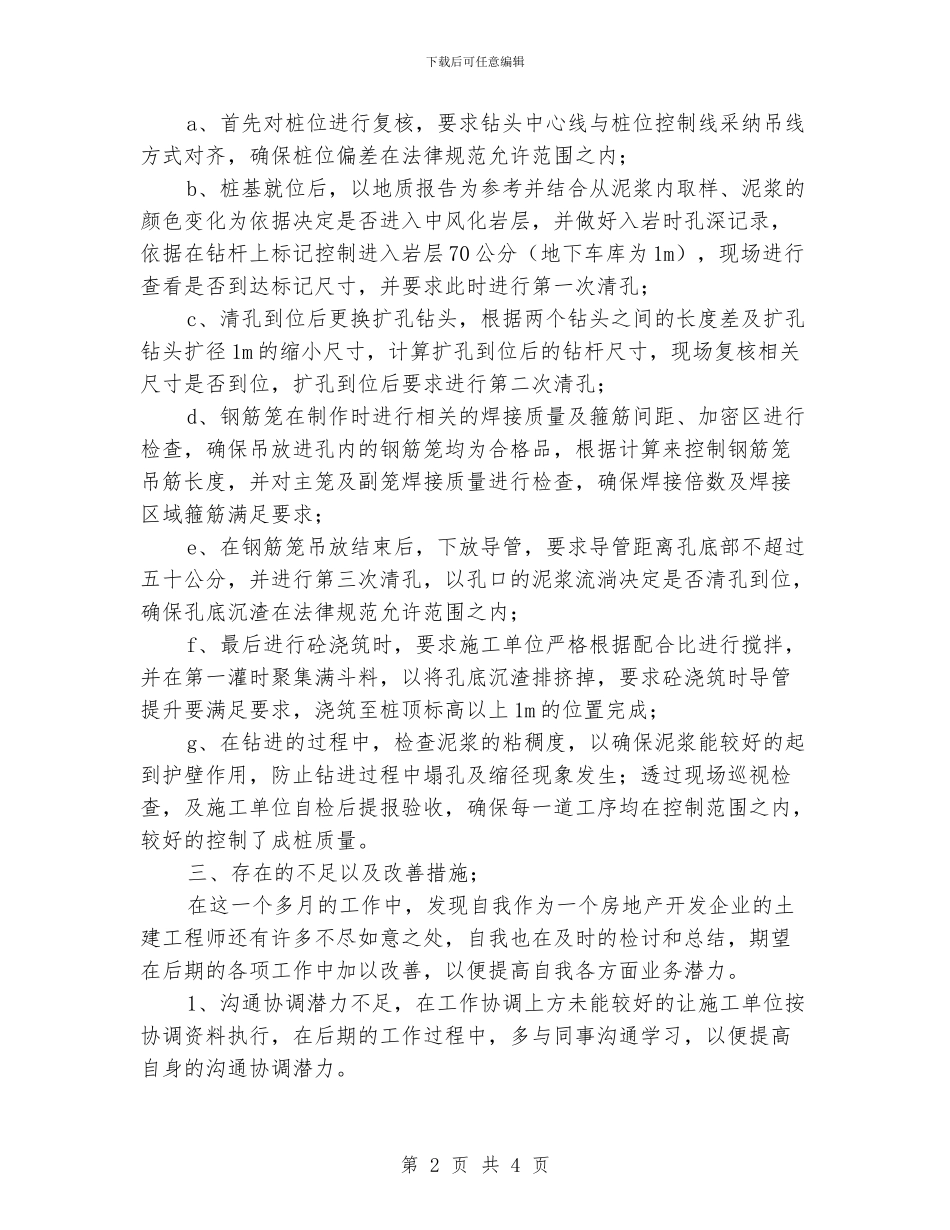

4、在桩基施工过程中,会同监理公司制定一套控制流程:第 1 页 共 4 页下载后可任意编辑a、首先对桩
