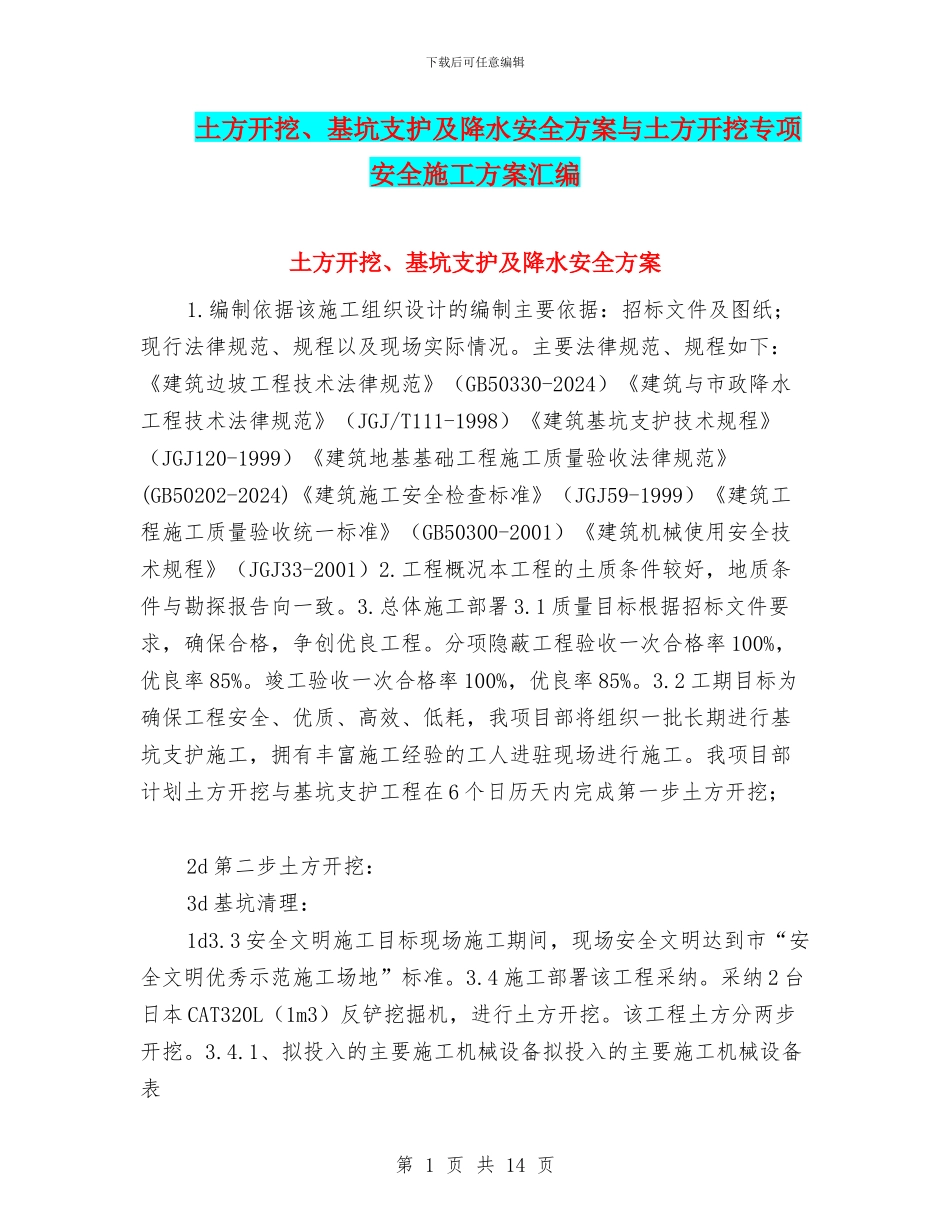

下载后可任意编辑土方开挖、基坑支护及降水安全方案与土方开挖专项安全施工方案汇编土方开挖、基坑支护及降水安全方案1
编制依据该施工组织设计的编制主要依据:招标文件及图纸;现行法律规范、规程以及现场实际情况
主要法律规范、规程如下:《建筑边坡工程技术法律规范》(GB50330-2024)《建筑与市政降水工程技术法律规范》(JGJ/T111-1998)《建筑基坑支护技术规程》(JGJ120-1999)《建筑地基基础工程施工质量验收法律规范》(GB50202-2024)《建筑施工安全检查标准》(JGJ59-1999)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑机械使用安全技术规程》(JGJ33-2001)2
工程概况本工程的土质条件较好,地质条件与勘探报告向一致
总体施工部署 3
1 质量目标根据招标文件要求,确保合格,争创优良工程
分项隐蔽工程验收一次合格率 100%,优良率 85%
竣工验收一次合格率 100%,优良率 85%
2 工期目标为确保工程安全、优质、高效、低耗,我项目部将组织一批长期进行基坑支护施工,拥有丰富施工经验的工人进驻现场进行施工
我项目部计划土方开挖与基坑支护工程在 6 个日历天内完成第一步土方开挖; 2d 第二步土方开挖: 3d 基坑清理: 1d3
3 安全文明施工目标现场施工期间,现场安全文明达到市“安全文明优秀示范施工场地”标准
4 施工部署该工程采纳
采纳 2 台日本 CAT320L(1m3)反铲挖掘机,进行土方开挖
该工程土方分两步开挖

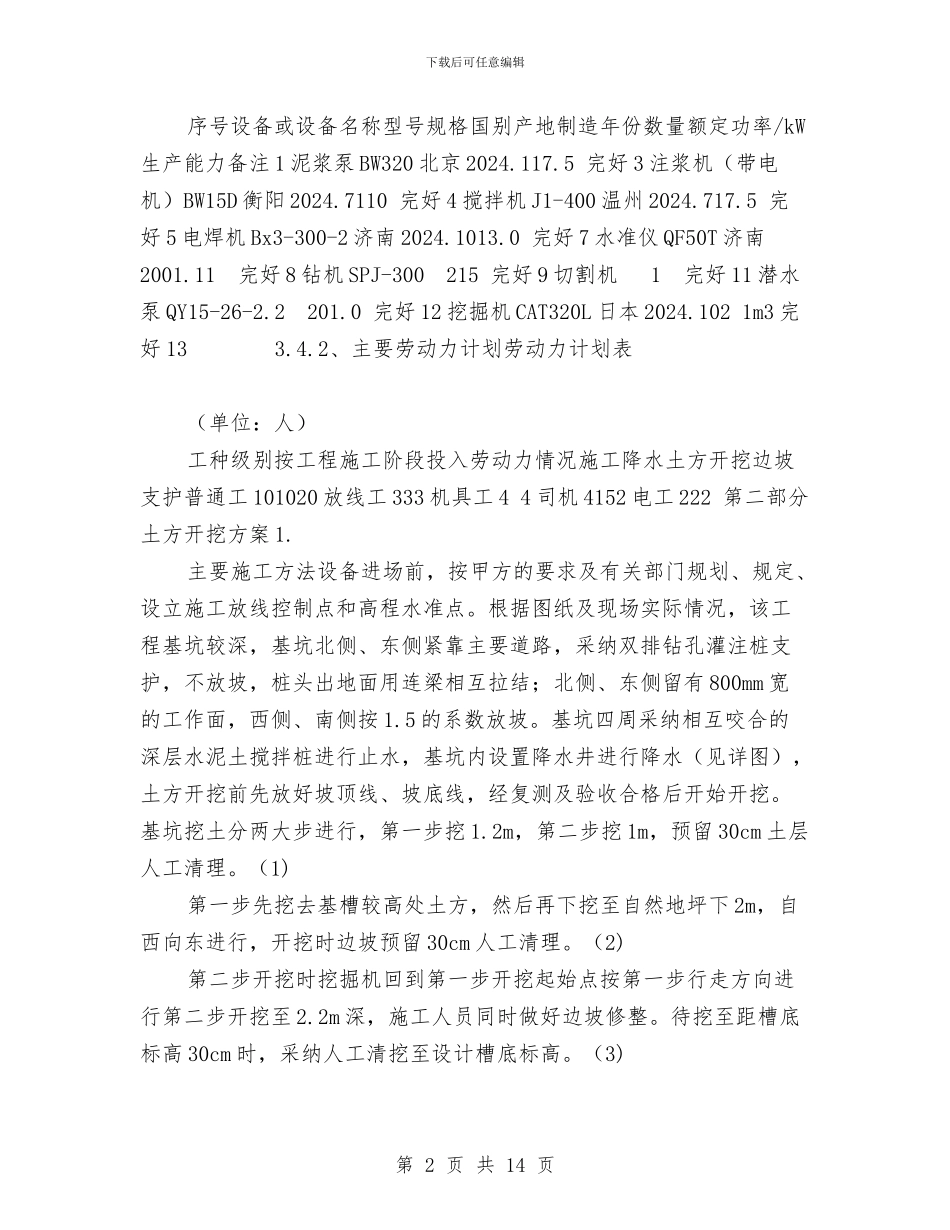

1、拟投入的主要施工机械设备拟投入的主要施工机械设备表第 1 页 共 14 页下载后可任意编辑序号设备或设备名称型号规格国别产地制造年份数量额定功率/kW生产能力备注 1 泥浆泵 BW320 北京 2024
5 完好 3 注浆机(带电机)BW15D 衡阳 2024
