下载后可任意编辑地震局办公楼恢复重建工作总结与地震局年度工作总结(多篇范文)汇编地震局办公楼恢复重建工作总结地震局办公楼恢复重建工作总结县恢复重建办:地震局恢复重建工作,在县委、县人民政府的正确领导下,在县恢复重建办公室的统一部署和指导下,根据我县恢复重建工作建设和目标任务的要求,现已完成主体封顶和外墙修饰工作
现将恢复重建工作总结如下:一、 领导高度重视,强化责任切实加快办公楼恢复重建工作
3“地震发生发后,地震局办公楼恢复重建的申报工作就已开展;地震局恢复重项目责任领导由局长 负责;去年我们局的主要工作忙于全县民房恢复重建和城市生命线工程建设;我局办公楼恢复重建工作完成了《可行性讨论报造》和《初步设计》由于建设场地不合使,所以一直没有落实
今年 7 月 14 日县人民政府决定地震局办公楼和移民局办公楼合并在县行政办公中心建盖,我局积极开始运作,场地地勘和图纸设计同时进行
二、 强化督促检查,确保恢复重建工程按时完成
根据**县进展和改革局宁发[XX]223 号文件:**县地震局业务办公用房
建设性质:恢复重建;建设规模:新建框架结构一幢(三层)建设面积 350 平方米;投资规模:项目投资 61
74 万元;资金来源:省级资金 50 万元、自筹 11
项目建设方案及工程要求按宁建[XX]73 号文执行

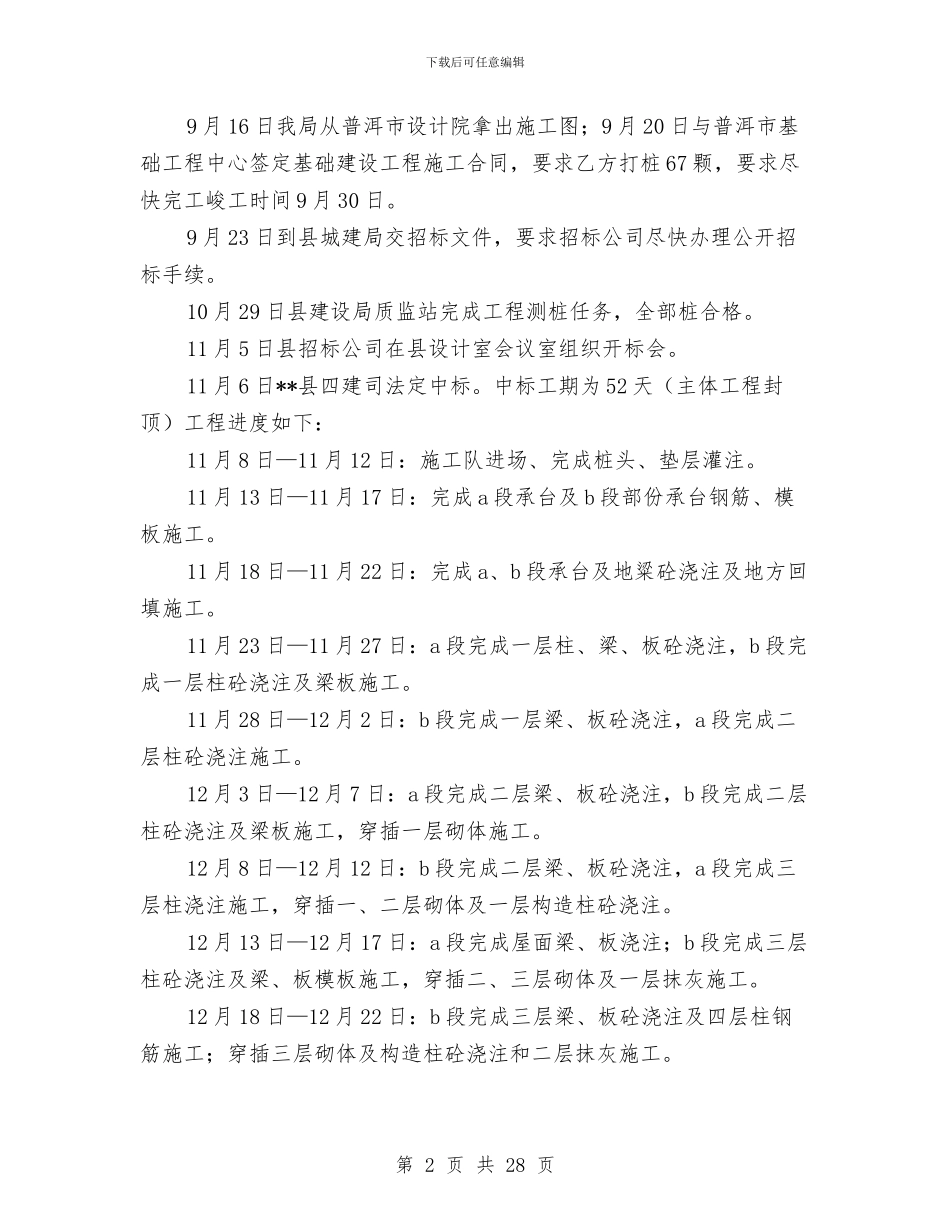

第 1 页 共 28 页下载后可任意编辑9 月 16 日我局从普洱市设计院拿出施工图;9 月 20 日与普洱市基础工程中心签定基础建设工程施工合同,要求乙方打桩 67 颗,要求尽快完工峻工时间 9 月 30 日
9 月 23 日到县城建局交招标文件,要求招标公司尽快办理公开招标手续
10 月 29 日县建设局质监站完成工程测桩任务,全部桩合格
11 月 5 日县招标公司在县设计室会议室组织开标会
11 月 6 日**县四建司法定中标

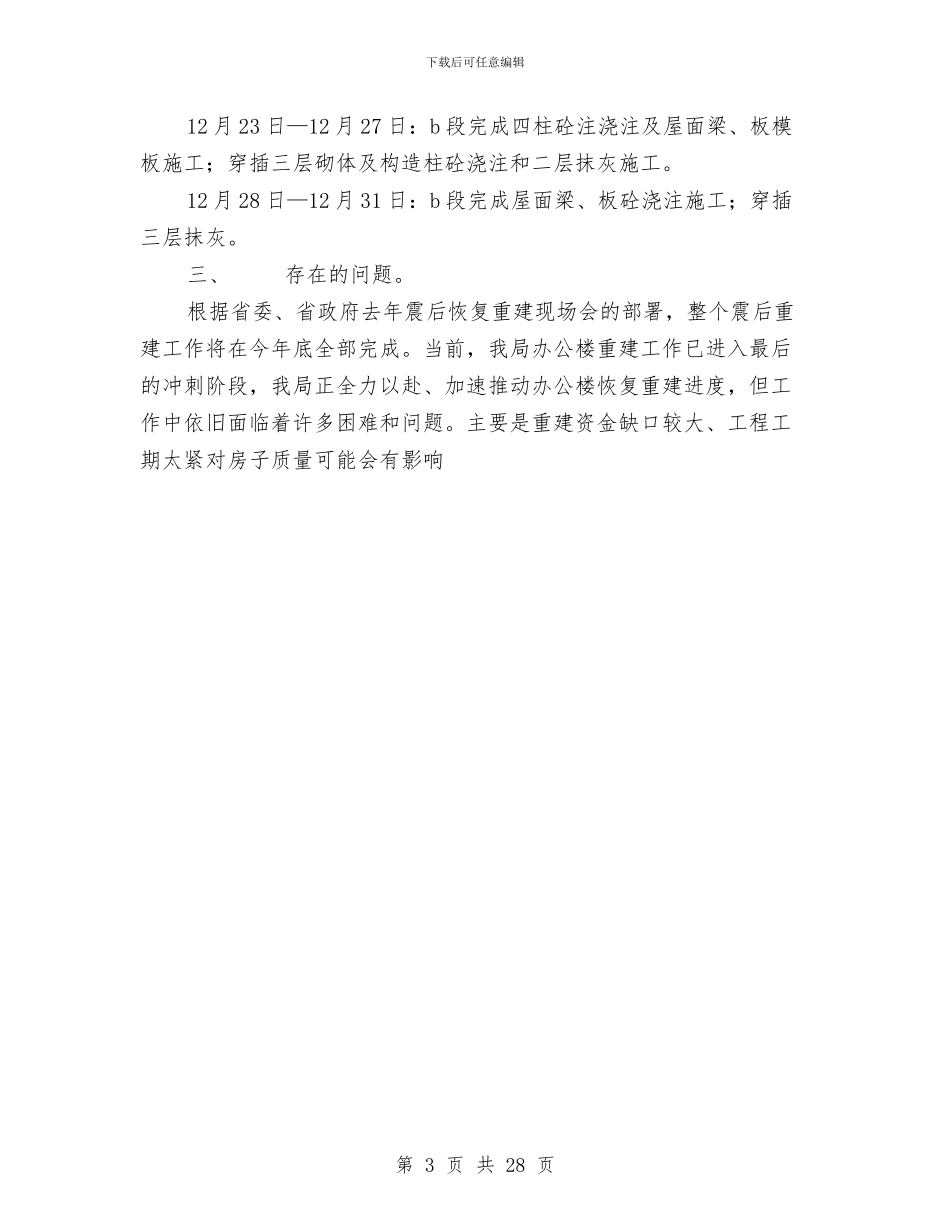

中标工期为 52
