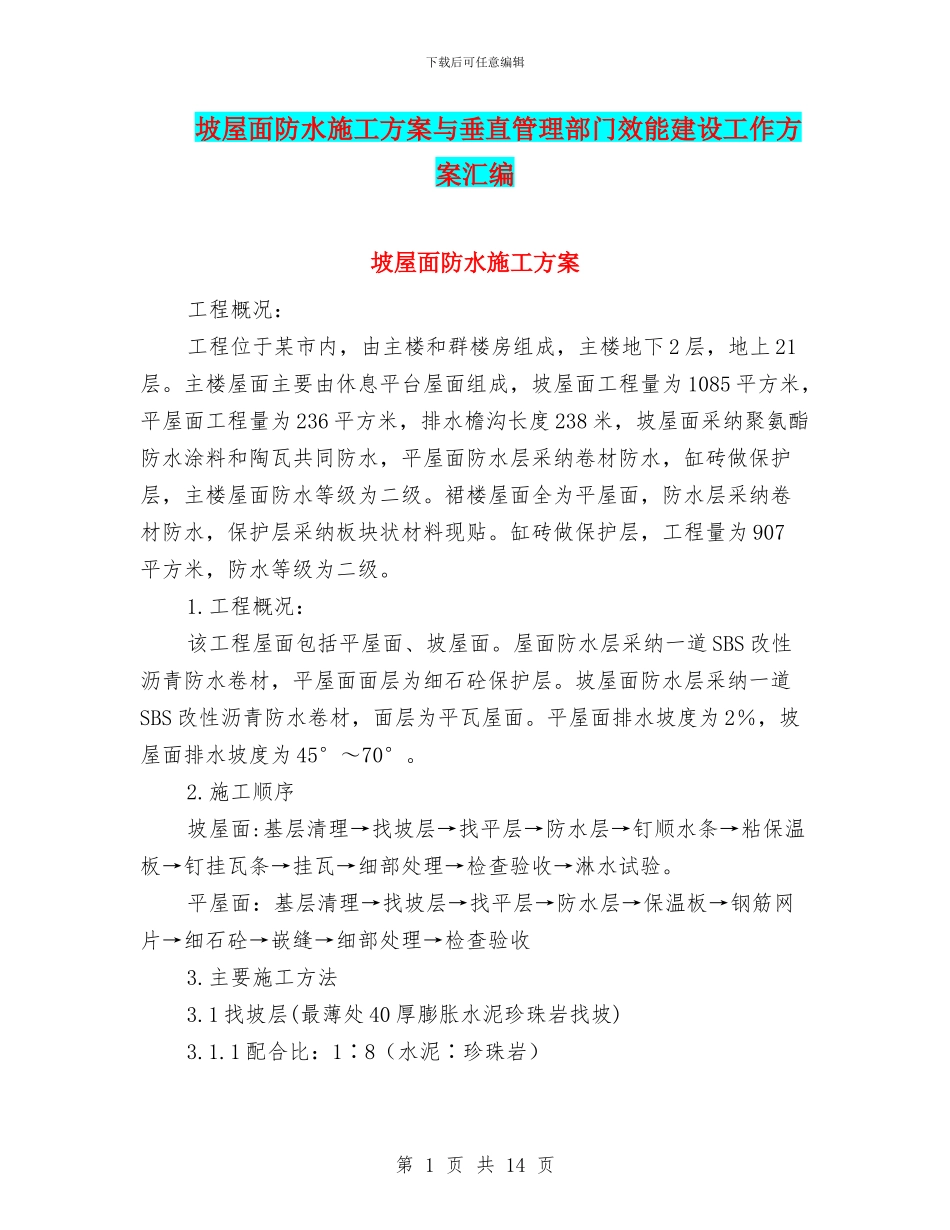

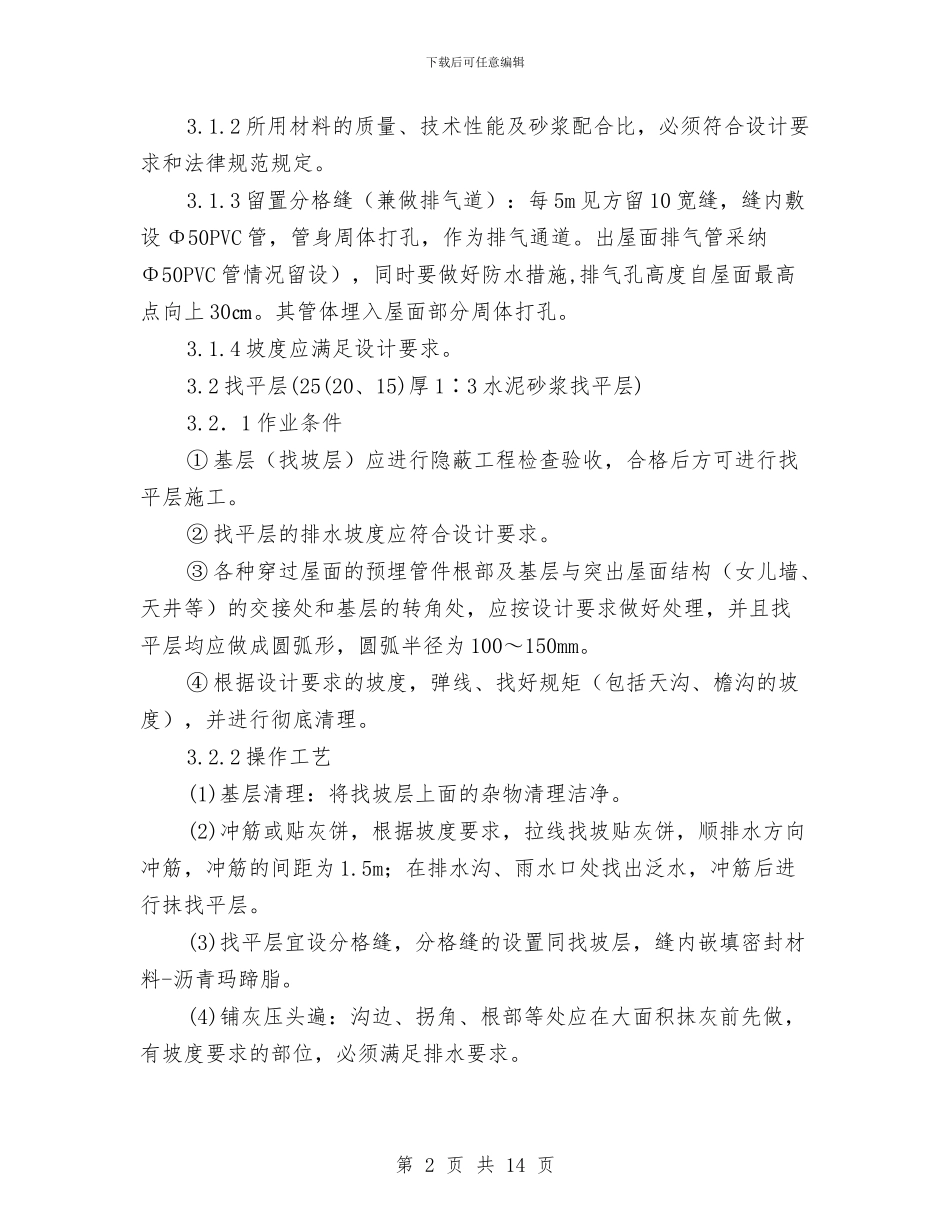

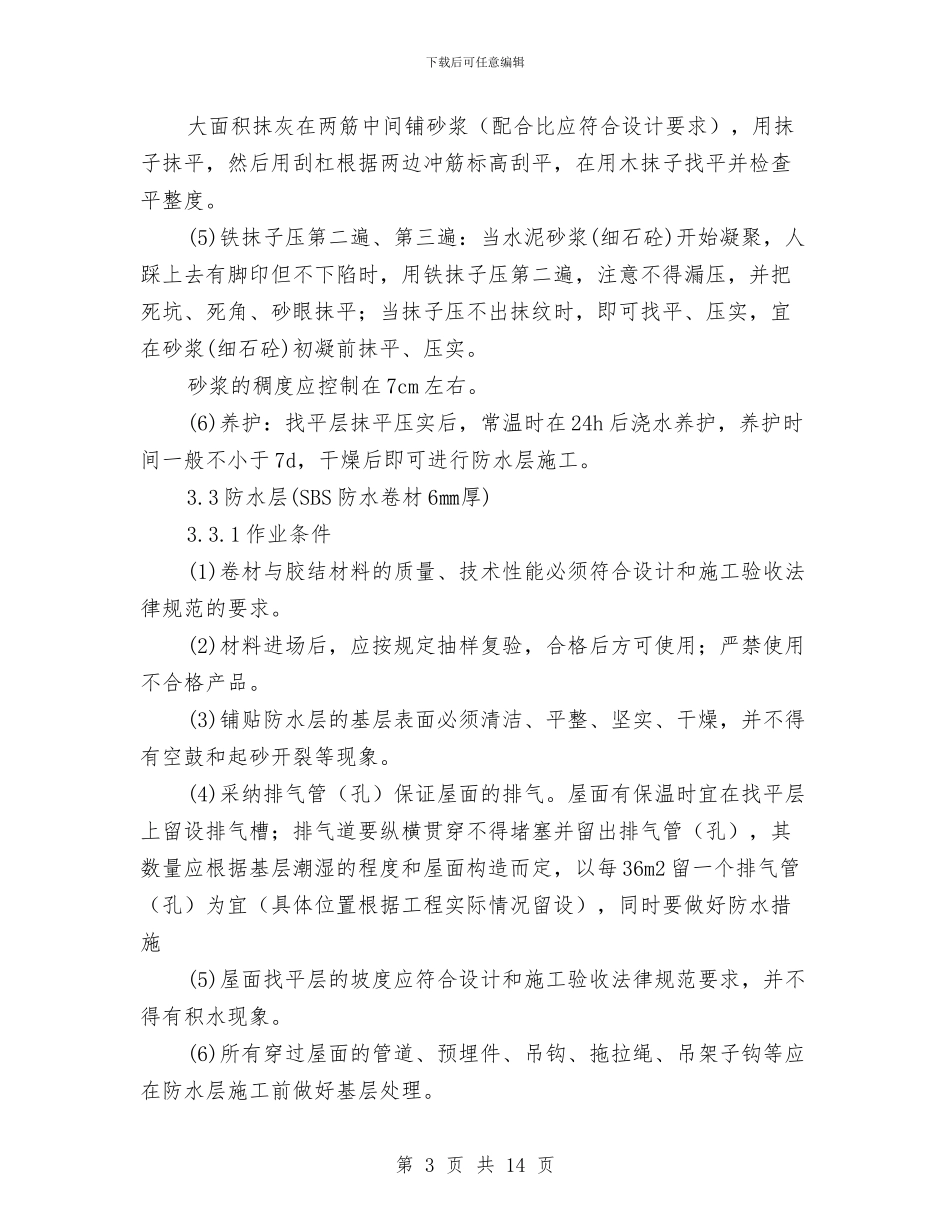

下载后可任意编辑坡屋面防水施工方案与垂直管理部门效能建设工作方案汇编坡屋面防水施工方案工程概况:工程位于某市内,由主楼和群楼房组成,主楼地下 2 层,地上 21层。主楼屋面主要由休息平台屋面组成,坡屋面工程量为 1085 平方米,平屋面工程量为 236 平方米,排水檐沟长度 238 米,坡屋面采纳聚氨酯防水涂料和陶瓦共同防水,平屋面防水层采纳卷材防水,缸砖做保护层,主楼屋面防水等级为二级。裙楼屋面全为平屋面,防水层采纳卷材防水,保护层采纳板块状材料现贴。缸砖做保护层,工程量为 907平方米,防水等级为二级。1.工程概况:该工程屋面包括平屋面、坡屋面。屋面防水层采纳一道 SBS 改性沥青防水卷材,平屋面面层为细石砼保护层。坡屋面防水层采纳一道SBS 改性沥青防水卷材,面层为平瓦屋面。平屋面排水坡度为 2%,坡屋面排水坡度为 45°~70°。2.施工顺序坡屋面:基层清理→找坡层→找平层→防水层→钉顺水条→粘保温板→钉挂瓦条→挂瓦→细部处理→检查验收→淋水试验。平屋面:基层清理→找坡层→找平层→防水层→保温板→钢筋网片→细石砼→嵌缝→细部处理→检查验收3.主要施工方法3.1 找坡层(最薄处 40 厚膨胀水泥珍珠岩找坡)3.1.1 配合比:1∶8(水泥∶珍珠岩)第 1 页 共 14 页下载后可任意编辑3.1.2 所用材料的质量、技术性能及砂浆配合比,必须符合设计要求和法律规范规定。3.1.3 留置分格缝(兼做排气道):每 5m 见方留 10 宽缝,缝内敷设 Φ50PVC 管,管身周体打孔,作为排气通道。出屋面排气管采纳Φ50PVC 管情况留设),同时要做好防水措施,排气孔高度自屋面最高点向上 30㎝。其管体埋入屋面部分周体打孔。3.1.4 坡度应满足设计要求。3.2 找平层(25(20、15)厚 1∶3 水泥砂浆找平层)3.2.1 作业条件① 基层(找坡层)应进行隐蔽工程检查验收,合格后方可进行找平层施工。② 找平层的排水坡度应符合设计要求。③ 各种穿过屋面的预埋管件根部及基层与突出屋面结构(女儿墙、天井等)的交接处和基层的转角处,应按设计要求做好处理,并且找平层均应做成圆弧形,圆弧半径为 100~150mm。④ 根据设计要求的坡度,弹线、找好规矩(包括天沟、檐沟的坡度),并进行彻底清理。3.2.2 操作工艺(1)基层清理:将找坡层上面的杂物清理洁净。(2)冲筋或贴灰饼,根据坡度要求,拉线找坡贴灰饼,顺排水方向冲筋,冲筋的间距为 1.5m;在排水沟、雨水口处找出泛水,冲筋后进行抹找平层。(3)找...
