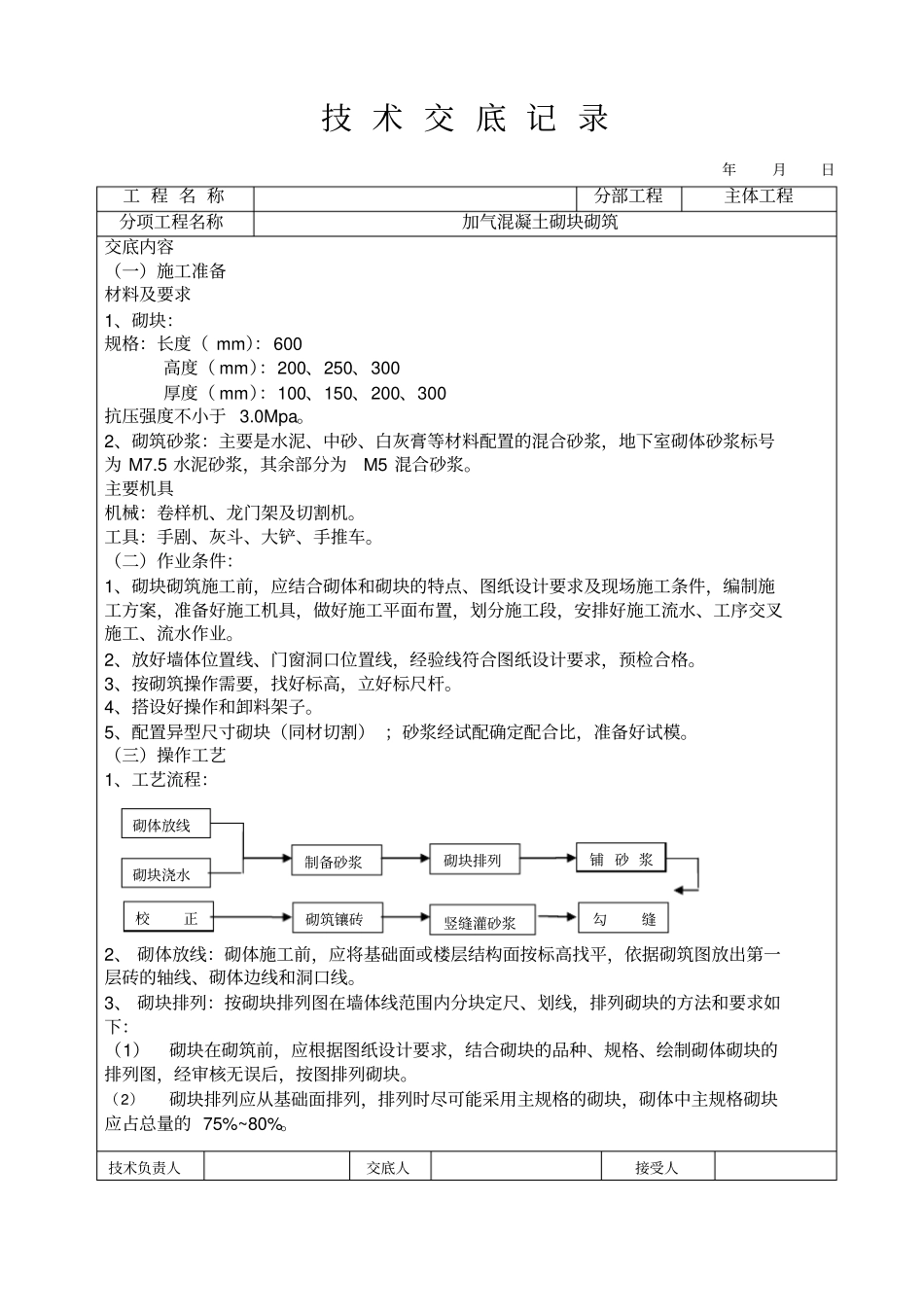

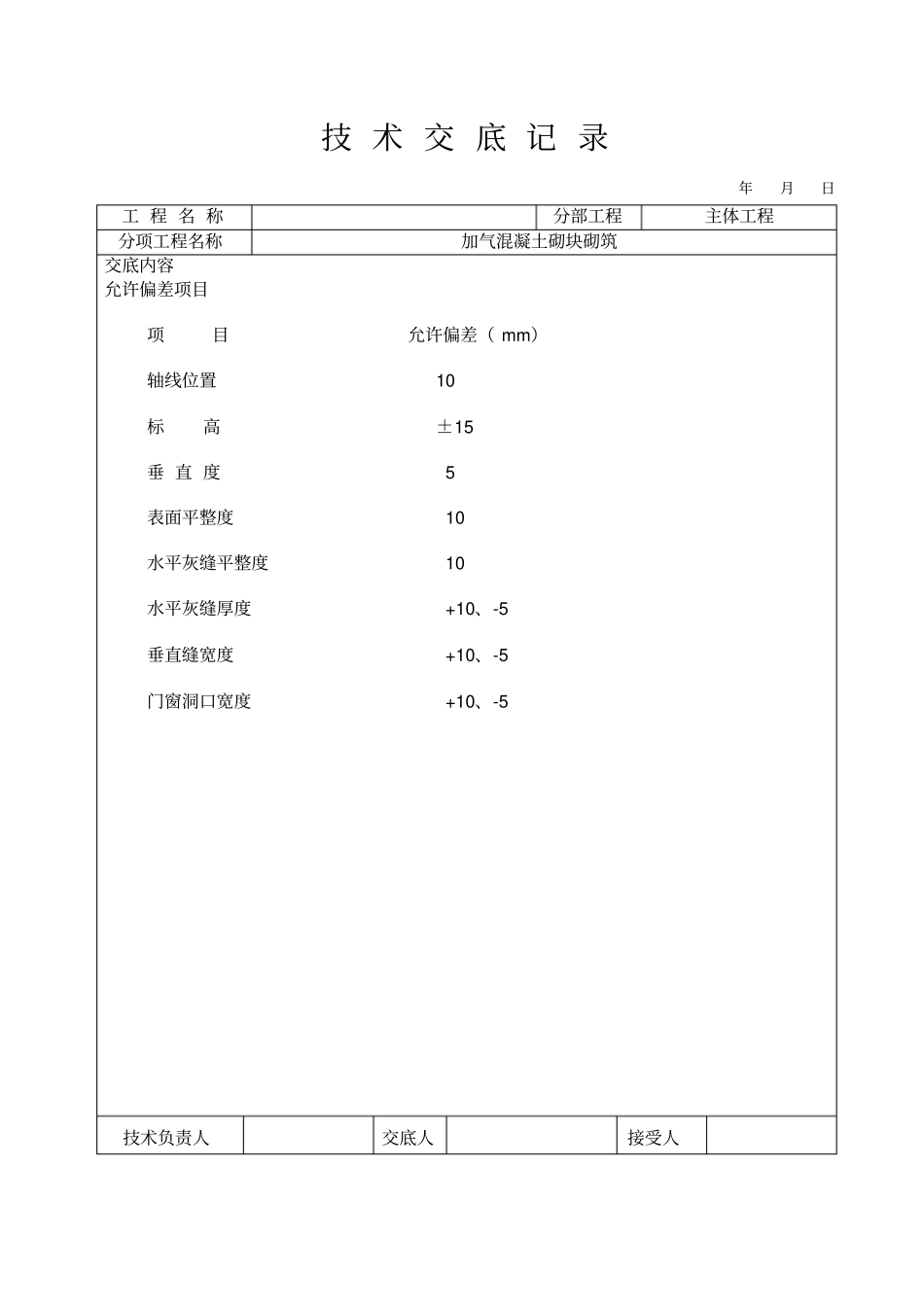

技 术 交 底 记 录年月日工 程 名 称分部工程主体工程分项工程名称加气混凝土砌块砌筑交底内容(一)施工准备材料及要求1、砌块:规格:长度( mm):600 高度( mm):200、250、300 厚度( mm):100、150、200、300 抗压强度不小于 3
2、砌筑砂浆:主要是水泥、中砂、白灰膏等材料配置的混合砂浆,地下室砌体砂浆标号为 M7
5 水泥砂浆,其余部分为M5 混合砂浆
主要机具机械:卷样机、龙门架及切割机
工具:手剧、灰斗、大铲、手推车
(二)作业条件:1、砌块砌筑施工前,应结合砌体和砌块的特点、图纸设计要求及现场施工条件,编制施工方案,准备好施工机具,做好施工平面布置,划分施工段,安排好施工流水、工序交叉施工、流水作业
2、放好墙体位置线、门窗洞口位置线,经验线符合图纸设计要求,预检合格
3、按砌筑操作需要,找好标高,立好标尺杆
4、搭设好操作和卸料架子
5、配置异型尺寸砌块(同材切割) ;砂浆经试配确定配合比,准备好试模
(三)操作工艺1、工艺流程:2、 砌体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一层砖的轴线、砌体边线和洞口线
3、 砌块排列:按砌块排列图在墙体线范围内分块定尺、划线,排列砌块的方法和要求如下:(1)砌块在砌筑前,应根据图纸设计要求,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误后,按图排列砌块
(2)砌块排列应从基础面排列,排列时尽可能采用主规格的砌块,砌体中主规格砌块应占总量的 75%~80%
技术负责人交底人接受人砌体放线砌块浇水制备砂浆砌块排列铺 砂 浆校正砌筑镶砖竖缝灌砂浆勾缝技 术 交 底 记 录年月日工 程 名 称分部工程主体工程分项工程名称加气混凝土砌块砌筑交底内容(3)、砌块排列上、下皮应错缝搭接,搭接长度为砌块的1/2,不得小于砌块的 1/3,也不应小于 150m
