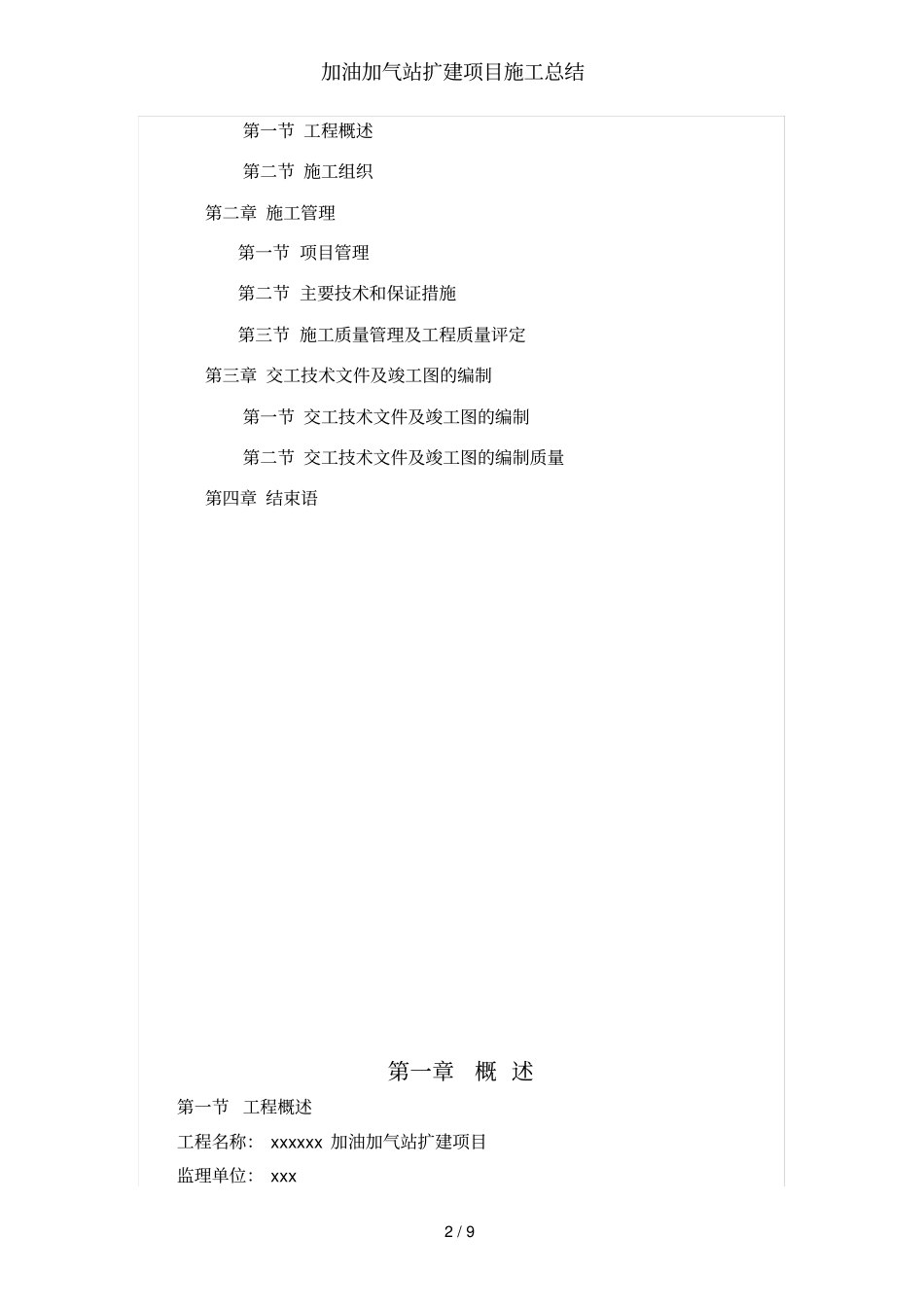

加油加气站扩建项目施工总结1 / 9 xxxxxx 加油加气站扩建项目施工总结xxx 2016 年 5 月 15 日目录第一章 概 述加油加气站扩建项目施工总结2 / 9 第一节 工程概述第二节 施工组织第二章 施工管理第一节 项目管理第二节 主要技术和保证措施第三节 施工质量管理及工程质量评定第三章 交工技术文件及竣工图的编制第一节 交工技术文件及竣工图的编制第二节 交工技术文件及竣工图的编制质量第四章 结束语第一章概 述第一节 工程概述工程名称: xxxxxx 加油加气站扩建项目监理单位: xxx 加油加气站扩建项目施工总结3 / 9 施工单位: xxx 建设单位: xxx 设计单位: xxx 工程概况:即在原有加油站站内扩建CNG加气子站

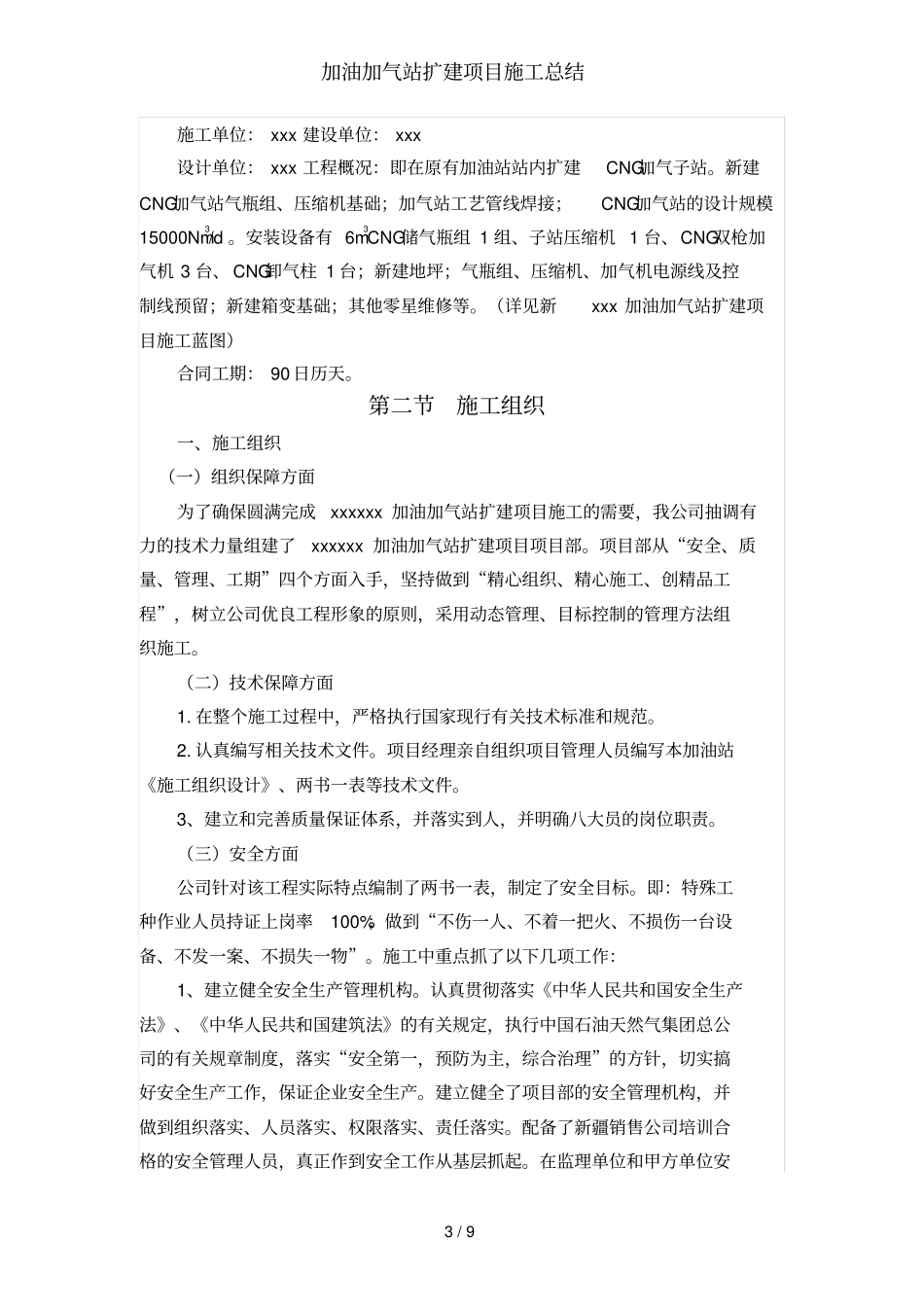

新建CNG加气站气瓶组、压缩机基础;加气站工艺管线焊接;CNG加气站的设计规模15000Nm3/d
安装设备有 6m3CNG储气瓶组 1 组、子站压缩机 1 台、CNG双枪加气机 3 台、 CNG卸气柱 1 台;新建地坪;气瓶组、压缩机、加气机电源线及控制线预留;新建箱变基础;其他零星维修等
(详见新xxx 加油加气站扩建项目施工蓝图)合同工期: 90 日历天
第二节施工组织一、施工组织(一)组织保障方面为了确保圆满完成xxxxxx 加油加气站扩建项目施工的需要,我公司抽调有力的技术力量组建了xxxxxx 加油加气站扩建项目项目部
项目部从“安全、质量、管理、工期”四个方面入手,坚持做到“精心组织、精心施工、创精品工程”,树立公司优良工程形象的原则,采用动态管理、目标控制的管理方法组织施工
(二)技术保障方面1
在整个施工过程中,严格执行国家现行有关技术标准和规范
认真编写相关技术文件
项目经理亲自组织项目管理人员编写本加油站《施工组织设计》、两书一表等技术文件
3、建立和完善质量保证体系,并落实到人,并明确八大员的岗位职
