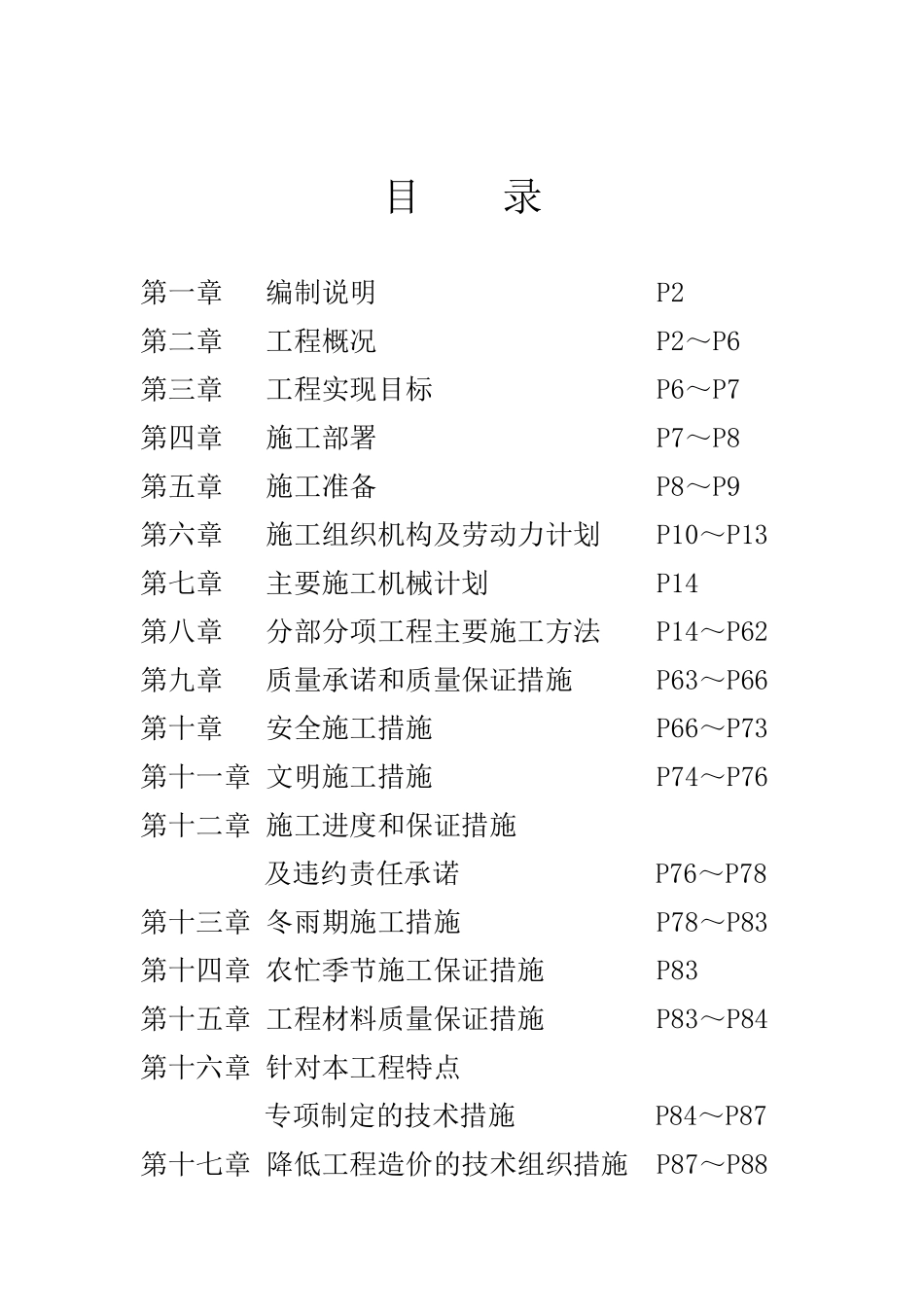

目 录第一章 编制说明 P2 第二章 工程概况 P2~P6第三章 工程实现目标 P6~P7第四章 施工部署 P7~P8 第五章 施工准备 P8~P9 第六章 施工组织机构及劳动力计划 P10~P13第七章 主要施工机械计划 P14第八章 分部分项工程主要施工方法 P14~P62第九章 质量承诺和质量保证措施 P63~P66第十章 安全施工措施 P66~P73第十一章 文明施工措施 P74~P76第十二章 施工进度和保证措施及违约责任承诺 P76~P78第十三章 冬雨期施工措施 P78~P83第十四章 农忙季节施工保证措施 P83第十五章 工程材料质量保证措施 P83~P84第十六章 针对本工程特点专项制定的技术措施 P84~P87第十七章 降低工程造价的技术组织措施 P87~P88第十八章 工程回访及保修措施 P88~P89第十九章 施工现场平面布置图 P89 第一章 编制说明一、编制目的编写本施工组织设计是为本工程施工提供完整的纲领性文件,用以指导项目部所承建的工程施工全过程,为了满足业主的要求,我们将以精良的施工设备,雄厚的技术力量和精湛的施工工艺,通过本工程项目的成本、质量、工期、安全、文明等项控制来圆满完成王台高层 1#、3#住宅楼及地下车库工程工程的建设任务。二、编制依据:(1) 王台高层 1#、3#住宅楼及地下车库工程的施工招标文件;(2) 王台高层 1#、3#住宅楼及地下车库工程设计施工图纸;(3) 公司《质量手册》、《程序文件》;(4) 施工现场调查资料;(5) 建设部、省、市推广应用新技术重点推广项目和限制、淘汰产品的文件;(6) 与本工程有关的现行工程技术、质量评定标准、施工验收标准、规范及有关国家政策、法规和技术新成果。第二章工程概况本次招标项目包括 1#、3#住宅楼及地下车库三个单体工程,位于晋城市王台铺矿,建设用地已征用,现场三通一平已完成,具备开工条件。一、建筑概况1#、3#住宅楼:其中 1#楼地下一层地上十八层,钢筋混凝土剪力墙结构,耐火等级为二级,抗震设防烈度为 6 度,地下一层层高为 3.42m,地上一至十八层为 3.0m,出屋面电梯机房为 3m。建筑总高度为 58.7m,室内外高差为 900㎜,总建筑面积10547.56㎡。设计使用年限为 50 年。其中 3#楼地下一层地上十五层,钢筋混凝土剪力墙结构,耐火等级为二级,抗震设防烈度为 6 度,地下一层层高为 2.77m,地上一至十八层为 3.0m,出屋面电梯机房为 3m。建筑总高度为 49.7m,室内外高差为 900㎜,总建筑面积8874.17㎡。设计使用...
