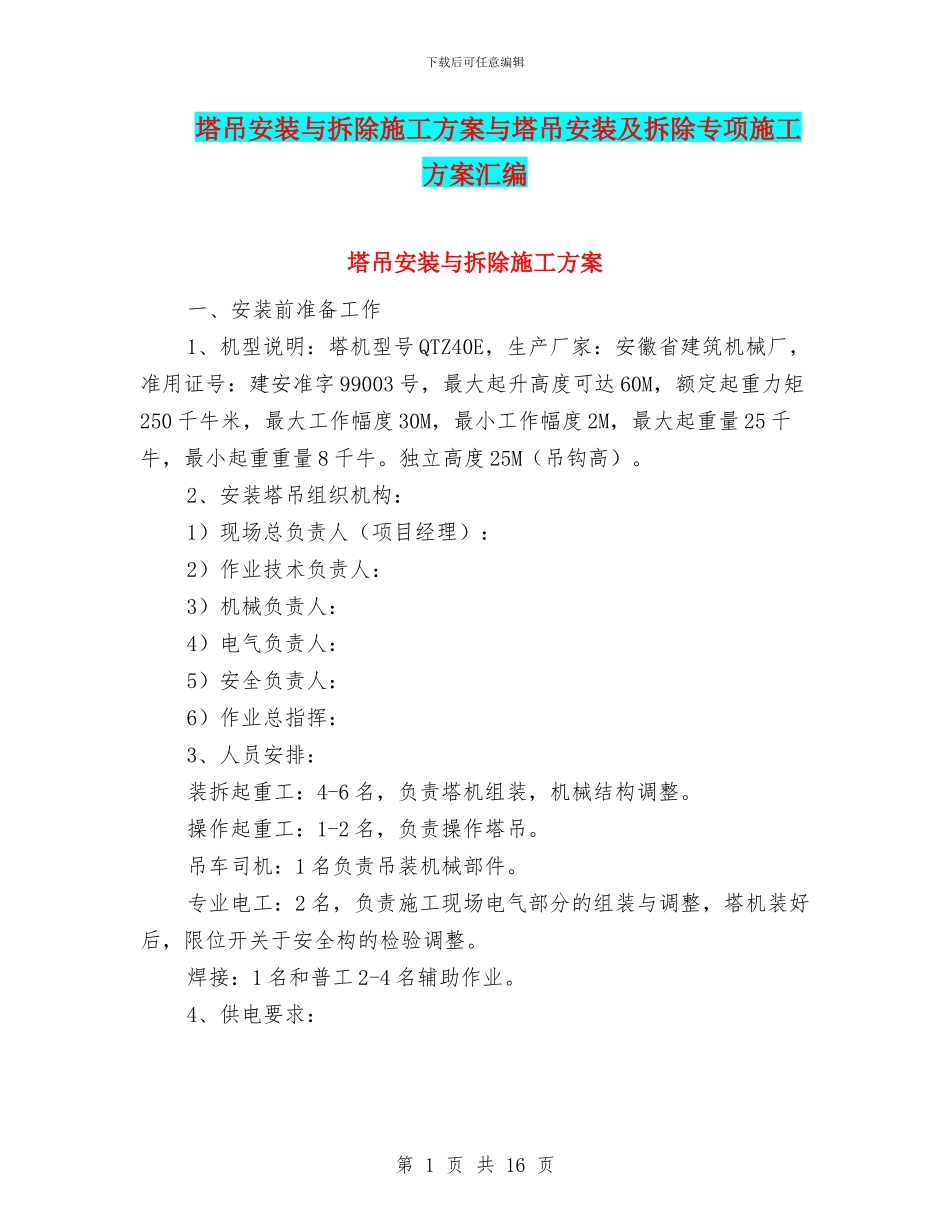

下载后可任意编辑塔吊安装与拆除施工方案与塔吊安装及拆除专项施工方案汇编塔吊安装与拆除施工方案一、安装前准备工作1、机型说明:塔机型号 QTZ40E,生产厂家:安徽省建筑机械厂,准用证号:建安准字 99003 号,最大起升高度可达 60M,额定起重力矩250 千牛米,最大工作幅度 30M,最小工作幅度 2M,最大起重量 25 千牛,最小起重重量 8 千牛
独立高度 25M(吊钩高)
2、安装塔吊组织机构:1)现场总负责人(项目经理):2)作业技术负责人:3)机械负责人:4)电气负责人:5)安全负责人:6)作业总指挥:3、人员安排:装拆起重工:4-6 名,负责塔机组装,机械结构调整
操作起重工:1-2 名,负责操作塔吊
吊车司机:1 名负责吊装机械部件
专业电工:2 名,负责施工现场电气部分的组装与调整,塔机装好后,限位开关于安全构的检验调整
焊接:1 名和普工 2-4 名辅助作业

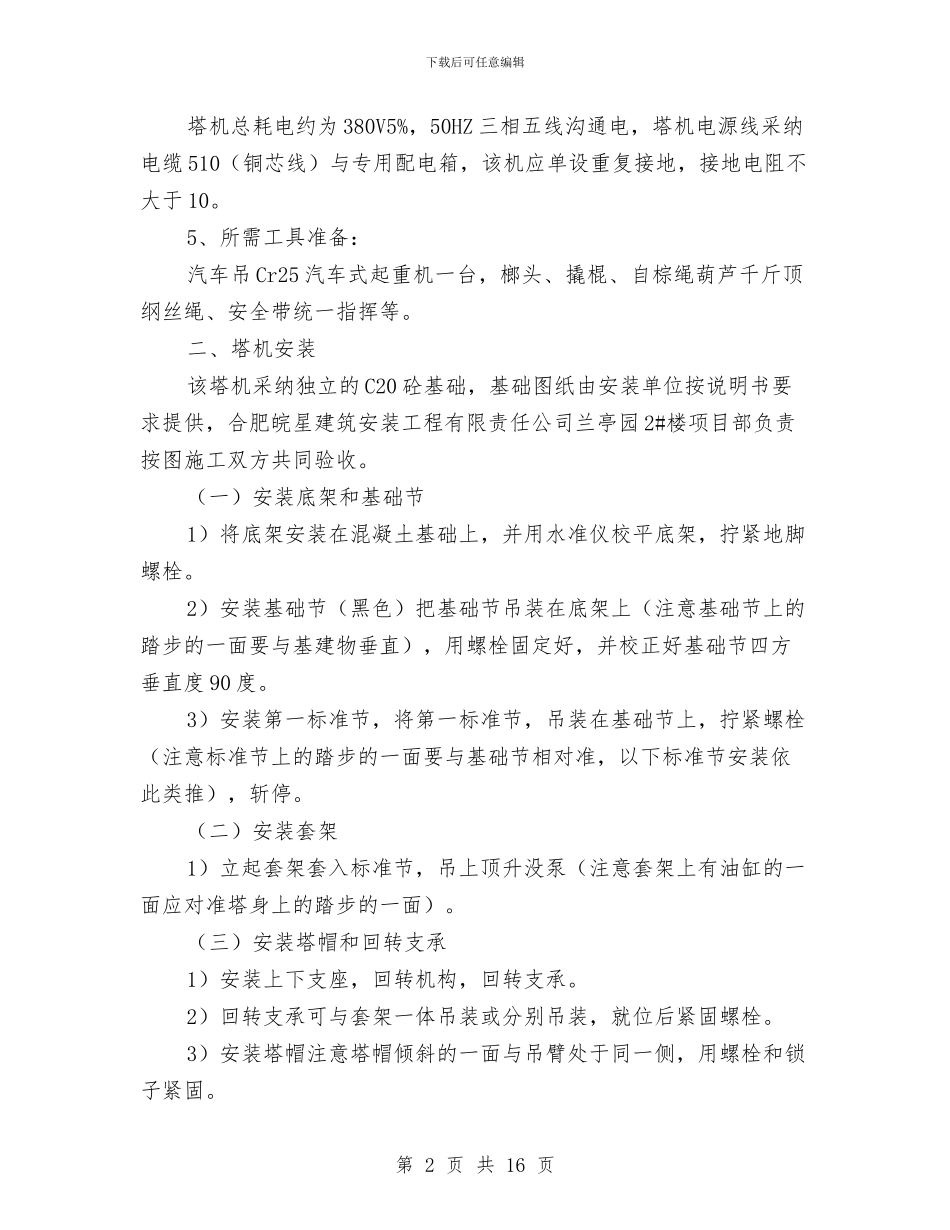

4、供电要求:第 1 页 共 16 页下载后可任意编辑塔机总耗电约为 380V5%,50HZ 三相五线沟通电,塔机电源线采纳电缆 510(铜芯线)与专用配电箱,该机应单设重复接地,接地电阻不大于 10
5、所需工具准备:汽车吊 Cr25 汽车式起重机一台,榔头、撬棍、自棕绳葫芦千斤顶纲丝绳、安全带统一指挥等
二、塔机安装该塔机采纳独立的 C20 砼基础,基础图纸由安装单位按说明书要求提供,合肥皖星建筑安装工程有限责任公司兰亭园 2#楼项目部负责按图施工双方共同验收
(一)安装底架和基础节1)将底架安装在混凝土基础上,并用水准仪校平底架,拧紧地脚螺栓
2)安装基础节(黑色)把基础节吊装在底架上(注意基础节上的踏步的一面要与基建物垂直),用螺栓固定好,并校正好基础节四方垂直度 90 度
3)安装第一标准节,将第一标准节,吊装在基础节上,拧紧螺栓(注意标准节上的踏步的一面要与基础节相对准,以下标准节安装依
