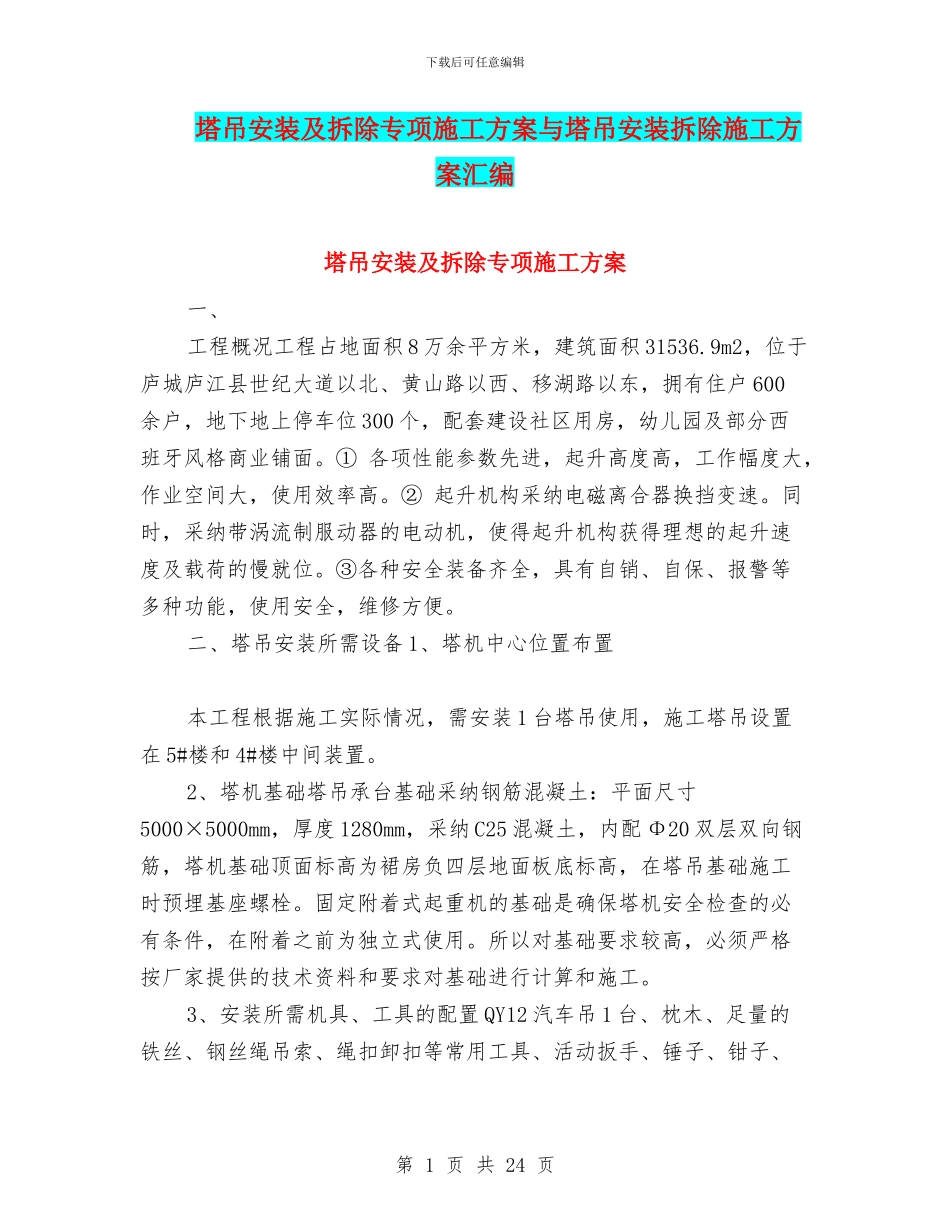

下载后可任意编辑塔吊安装及拆除专项施工方案与塔吊安装拆除施工方案汇编塔吊安装及拆除专项施工方案一、 工程概况工程占地面积 8 万余平方米,建筑面积 31536.9m2,位于庐城庐江县世纪大道以北、黄山路以西、移湖路以东,拥有住户 600余户,地下地上停车位 300 个,配套建设社区用房,幼儿园及部分西班牙风格商业铺面。① 各项性能参数先进,起升高度高,工作幅度大,作业空间大,使用效率高。② 起升机构采纳电磁离合器换挡变速。同时,采纳带涡流制服动器的电动机,使得起升机构获得理想的起升速度及载荷的慢就位。③各种安全装备齐全,具有自销、自保、报警等多种功能,使用安全,维修方便。二、塔吊安装所需设备 1、塔机中心位置布置 本工程根据施工实际情况,需安装 1 台塔吊使用,施工塔吊设置在 5#楼和 4#楼中间装置。2、塔机基础塔吊承台基础采纳钢筋混凝土:平面尺寸5000×5000mm,厚度 1280mm,采纳 C25 混凝土,内配 Φ20 双层双向钢筋,塔机基础顶面标高为裙房负四层地面板底标高,在塔吊基础施工时预埋基座螺栓。固定附着式起重机的基础是确保塔机安全检查的必有条件,在附着之前为独立式使用。所以对基础要求较高,必须严格按厂家提供的技术资料和要求对基础进行计算和施工。3、安装所需机具、工具的配置 QY12 汽车吊 1 台、枕木、足量的铁丝、钢丝绳吊索、绳扣卸扣等常用工具、活动扳手、锤子、钳子、第 1 页 共 24 页下载后可任意编辑加力杆、锯弓、扭力扳手、全站仪一台、水准仪一台、开口扳手、梅花扳手、凿子等工具。4、安装工艺流程(安装步骤)安装十字梁、底架 吊装底节、爬升架 吊装标准节吊装液压油泵连接泵站与油缸之间的液压软管 吊装回转总成 安装塔帽 安装司机室 组装、吊平衡臂 组装、吊装起重臂 顶升作业 斜撑安装及压重 自检及各安全装置调试 试运转。5、当塔机安装完毕,经调试运转正常后,应认真全面地检查一遍,并由本公司设备装备部、生产技术部、质安部组织验收,合格后方准投入使用。三、塔吊安装(一)立 塔 1 引 言熟读说明书,以便正确迅速架设塔机,达到可顶升加节的位置。立塔时需用 QY12 汽车吊一台。合理安排塔机安装人员,妥善协调各种安装和组装步骤,来往通道及组装现场之间的关系,将使用汽车吊的时间减至最少。2 立塔的注意事项 1)塔机安装工作应在塔机最高处风速不大于 8m/s 时进行。2) 必须遵循立塔程序。3) 注意吊点的选择,根据吊装部件...
