下载后可任意编辑塔吊防高压线方案与塔吊高压线防撞方案汇编塔吊防高压线方案项目名称:北辰天都小区二期工程 11#、13#楼工程地点:位于合肥市蒙城北路与金梅路交叉口东北角建设单位:安徽永顺房地产开发集团有限公司设计单位:合肥华祥规划建筑设计有限公司监理单位:安徽天翰工程咨询有限责任公司施工单位:合肥建工集团有限公司工程结构:为剪力墙结构、框架结构11#楼南面与 13#楼东面塔吊旋转半径内均有 10KV 绝缘电缆线,距地面高度 12m,11#楼距南面金梅路边电缆线 40m;13#楼距东面凤巢路边电缆线 38
受施工场地条件限制结合本工程现状,11#楼选用QTZ4508 型塔吊臂长 45m,初次安装自由高度 28m;13#楼选用的 QTZ5510臂长 55M,初次安装自由高度 28m
二、现状分析塔吊安装位置确定后,在塔机作业区内有 10KV 绝缘高压电缆线
根据《施工现场临时用电安全技术法律规范》(JGJ46-2024)第一部分高压线防护要求:在建工程的外侧边缘与外电架空线路的边线之间必须保持安全操作距离
最小安全操作距离应不小于 4~6m
4 规定,旋转臂架式起重机的任何部位或被吊物边缘与 35KV 以下的架空线路边线最小水平距离不得小于 4m
另外,在塔吊伸臂旋转范围内,如突遇停电,又刮起大风的特别情况下,若塔吊正处在正常运行过程中,旋转机构因停电又不能立即实行制动措施;由于受风标效应的影响,伸臂继续随风向而旋转,极有可能造成吊索或吊物碰触高压线路的危险
为此必须实行切实有效可行的防护措施
为了安全生产和塔吊的安全运行确保第 1 页 共 16 页下载后可任意编辑正常供电和施工人员的人身安全防止意外事故发生,项,制定了一套综合性的安全技术措施

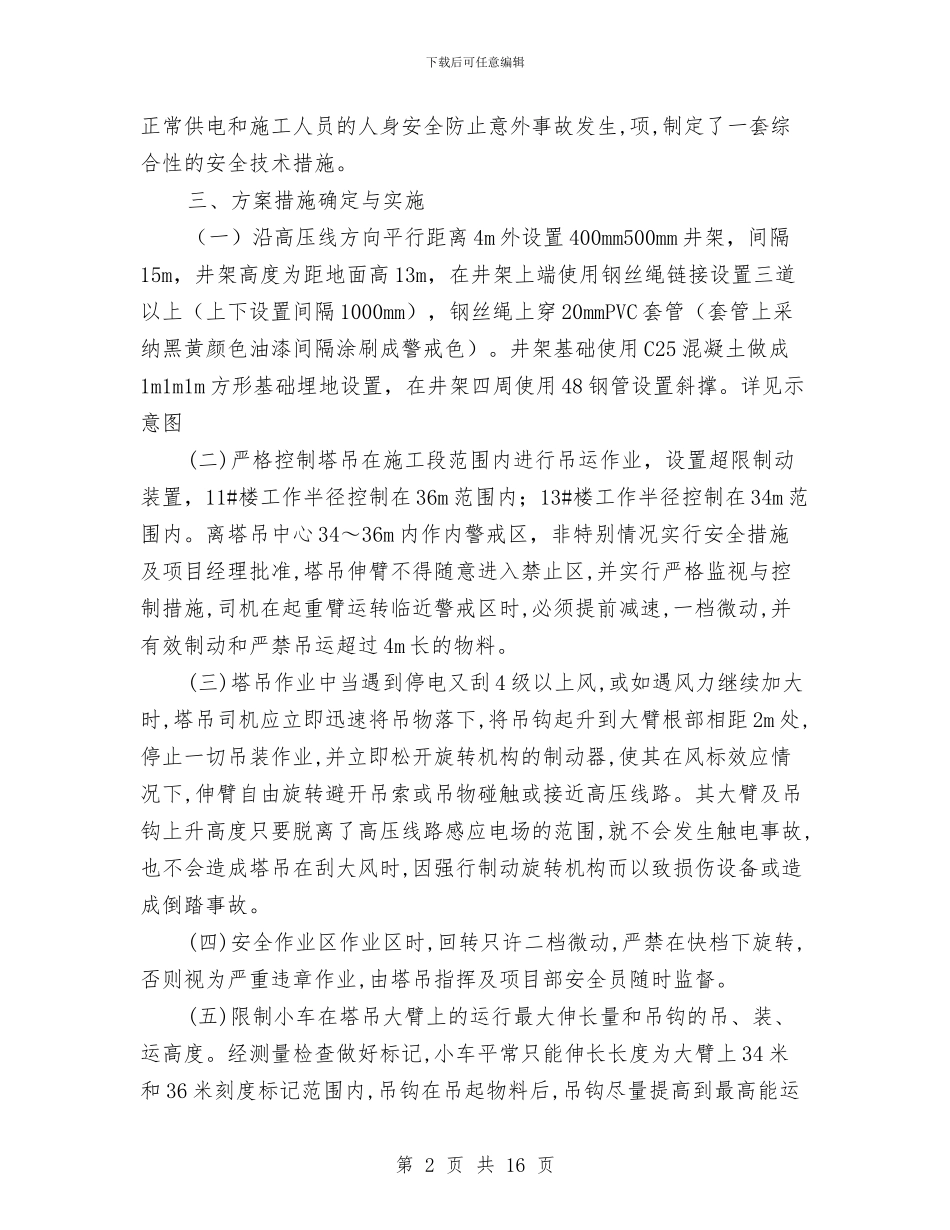

三、方案措施确定与实施(一)沿高压线方向平行距离 4m 外设置 400mm500mm 井架,间隔15m,井架高度为距
