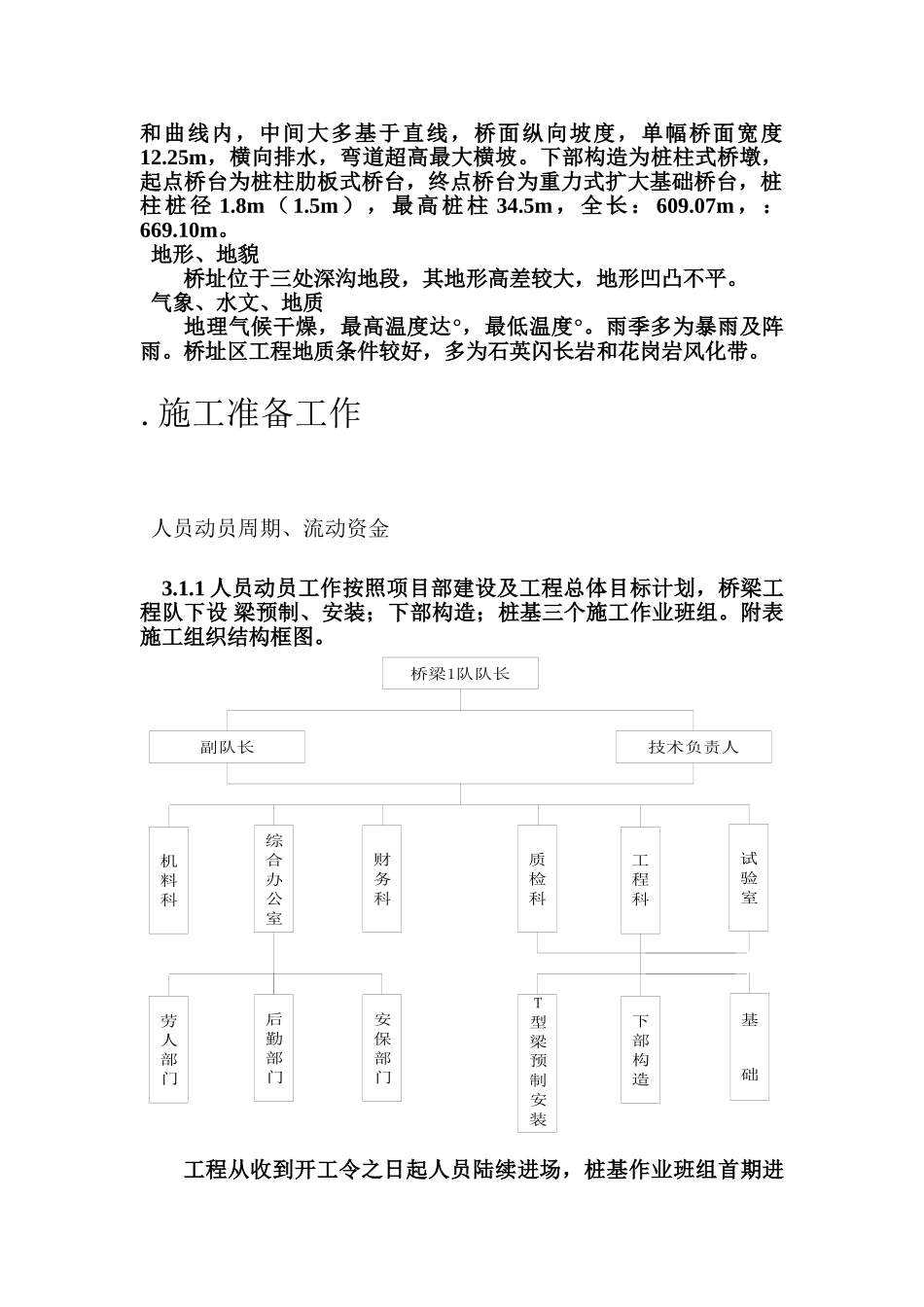

目录.编制依据:施工现场实际情况,业主提供的招标文件、两阶段施工图设计文件合同段以及相关的投标文件等。招标期间业主与投标单位往来的函件及补遗书。《公路桥涵施工技术规范》( )、公路工程施工现行规范及《公路工程技术标准》( )、《公路桥涵设计通用规范》( )、《公路钢筋混凝土及预应力混凝土桥涵设计规范》( )、《公路桥涵地基与基础设计规范》( )、《公路工程抗震设计规范》( )、《公路工程质量检验评定标准》( )。根据我公司多年承建公路桥梁工程的施工管理经验和本工程的设计标准。结合了我公司的施工能力、资源、技术特长、机械设备等情况。.工程概况蔡家湾大桥位于高速公路,起点于高速公路与高速公路末点相接,止点于高速公路。上部为单跨 30m 预制预应力梁,桥台两端位于缓和曲线内,中间大多基于直线,桥面纵向坡度,单幅桥面宽度12.25m,横向排水,弯道超高最大横坡。下部构造为桩柱式桥墩,起点桥台为桩柱肋板式桥台,终点桥台为重力式扩大基础桥台,桩柱 桩 径 1.8m ( 1.5m ) , 最 高 桩 柱 34.5m , 全 长 : 609.07m , :669.10m。地形、地貌桥址位于三处深沟地段,其地形高差较大,地形凹凸不平。气象、水文、地质地理气候干燥,最高温度达°,最低温度°。雨季多为暴雨及阵雨。桥址区工程地质条件较好,多为石英闪长岩和花岗岩风化带。. 施工准备工作人员动员周期、流动资金3.1.1 人员动员工作按照项目部建设及工程总体目标计划,桥梁工程队下设 梁预制、安装;下部构造;桩基三个施工作业班组。附表施工组织结构框图。副队长下部构造基础T型梁预制安装质检科工程科试验室安保部门后勤部门劳人部门机料科综合办公室财务科桥梁1队队长 技术负责人工程从收到开工令之日起人员陆续进场,桩基作业班组首期进场工人~人,进行桩基开挖、平整施工场地、平整拌和场、安装拌和设备、桩基钢筋加工制作等工作。墩、台身作业组,进场施工生产工人人。梁预制施工组进场近人,进行预制梁钢筋加工及预制梁施工工作。下部构造工程在临结束前半月,吊装作业队进场进行吊装设备安装调试工作,随即进行预制梁安装。工程总进度作业计划附后:《工程进度计划(横道图)》流动资金计划本工程投入流动资金万元。主要材料中粗砂、混凝土骨料:可采用当地洗砂及机制加工碎石骨料;其它外购材料必须由项目部中心试验室检测、试验合格后,报监理工程师批准后方可使用。项目部已经与材料生产厂家签...
