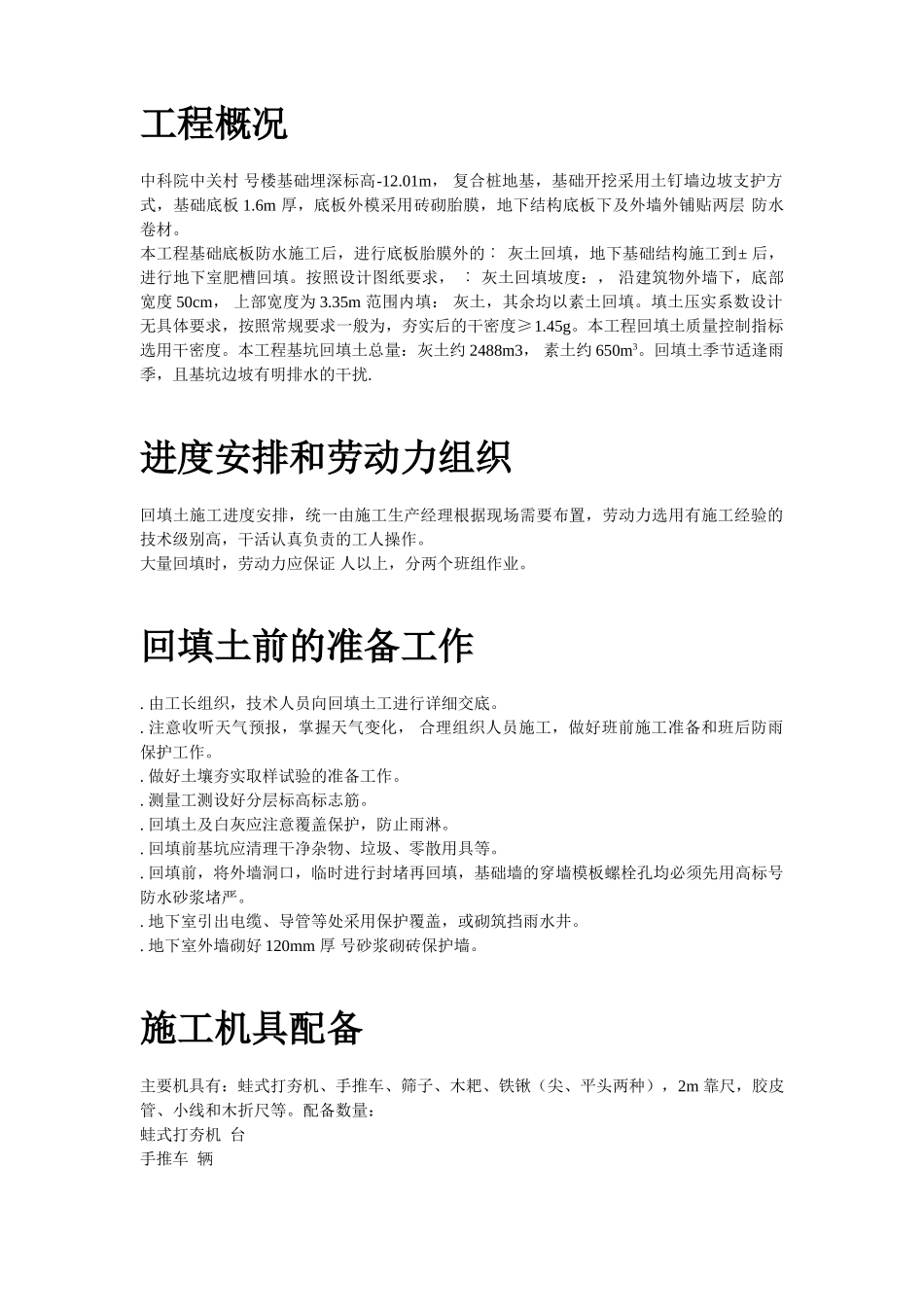

目录工程概况中科院中关村 号楼基础埋深标高-12
01m, 复合桩地基,基础开挖采用土钉墙边坡支护方式,基础底板 1
6m 厚,底板外模采用砖砌胎膜,地下结构底板下及外墙外铺贴两层 防水卷材
本工程基础底板防水施工后,进行底板胎膜外的︰ 灰土回填,地下基础结构施工到± 后,进行地下室肥槽回填
按照设计图纸要求, ︰ 灰土回填坡度:, 沿建筑物外墙下,底部宽度 50cm, 上部宽度为 3
35m 范围内填: 灰土,其余均以素土回填
填土压实系数设计无具体要求,按照常规要求一般为,夯实后的干密度≥1
本工程回填土质量控制指标选用干密度
本工程基坑回填土总量:灰土约 2488m3, 素土约 650m3
回填土季节适逢雨季,且基坑边坡有明排水的干扰
进度安排和劳动力组织回填土施工进度安排,统一由施工生产经理根据现场需要布置,劳动力选用有施工经验的技术级别高,干活认真负责的工人操作
大量回填时,劳动力应保证 人以上,分两个班组作业
回填土前的准备工作
由工长组织,技术人员向回填土工进行详细交底
注意收听天气预报,掌握天气变化, 合理组织人员施工,做好班前施工准备和班后防雨保护工作
做好土壤夯实取样试验的准备工作
测量工测设好分层标高标志筋
回填土及白灰应注意覆盖保护,防止雨淋
回填前基坑应清理干净杂物、垃圾、零散用具等
回填前,将外墙洞口,临时进行封堵再回填,基础墙的穿墙模板螺栓孔均必须先用高标号防水砂浆堵严
地下室引出电缆、导管等处采用保护覆盖,或砌筑挡雨水井
地下室外墙砌好 120mm 厚 号砂浆砌砖保护墙

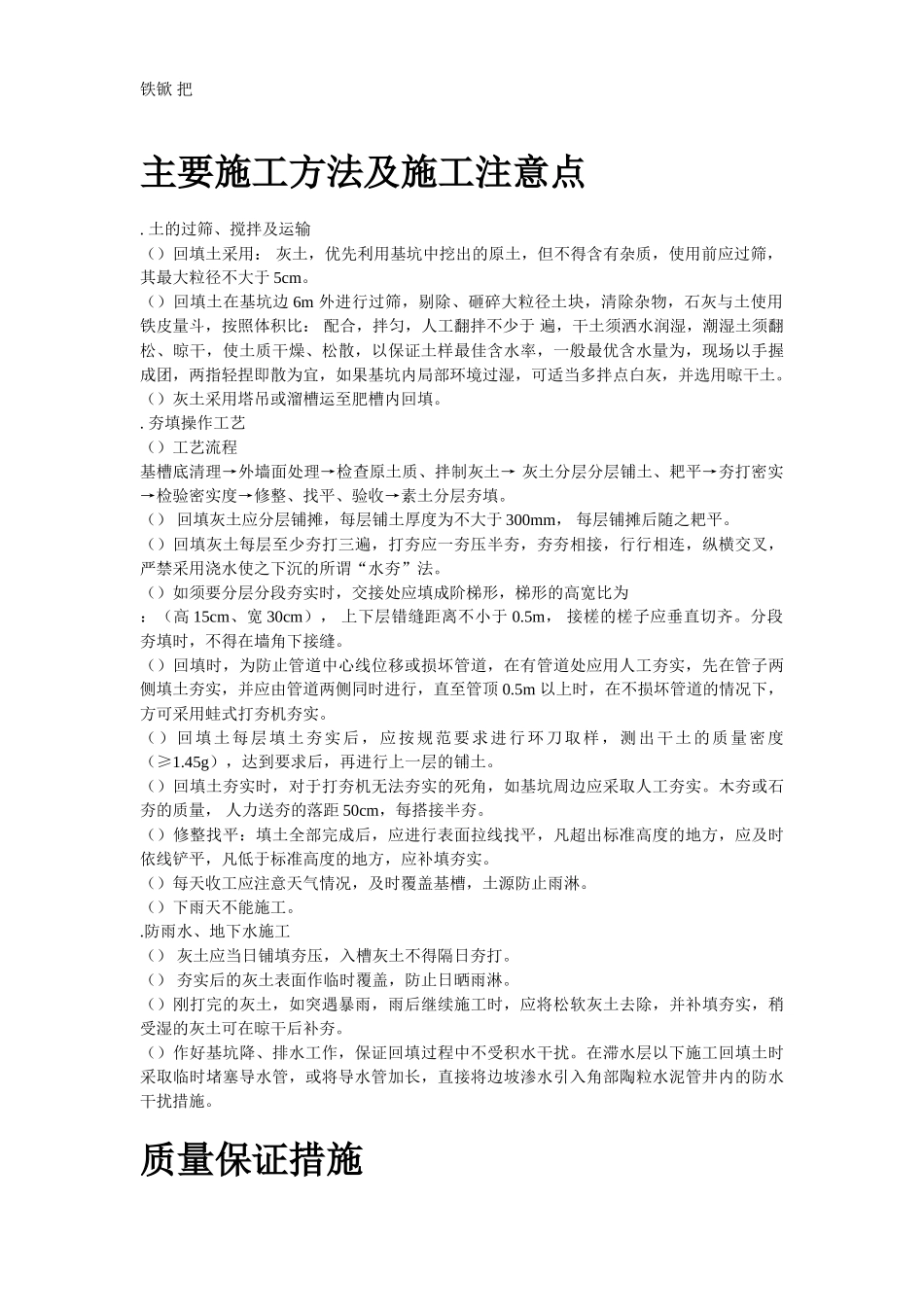

施工机具配备主要机具有:蛙式打夯机、手推车、筛子、木耙、铁锹(尖、平头两种),2m 靠尺,胶皮管、小线和木折尺等
配备数量:蛙式打夯机 台手推车 辆铁锨 把主要施工方法及施工注意点
土的过筛、搅拌及运输()回填土采用: 灰土,优先
