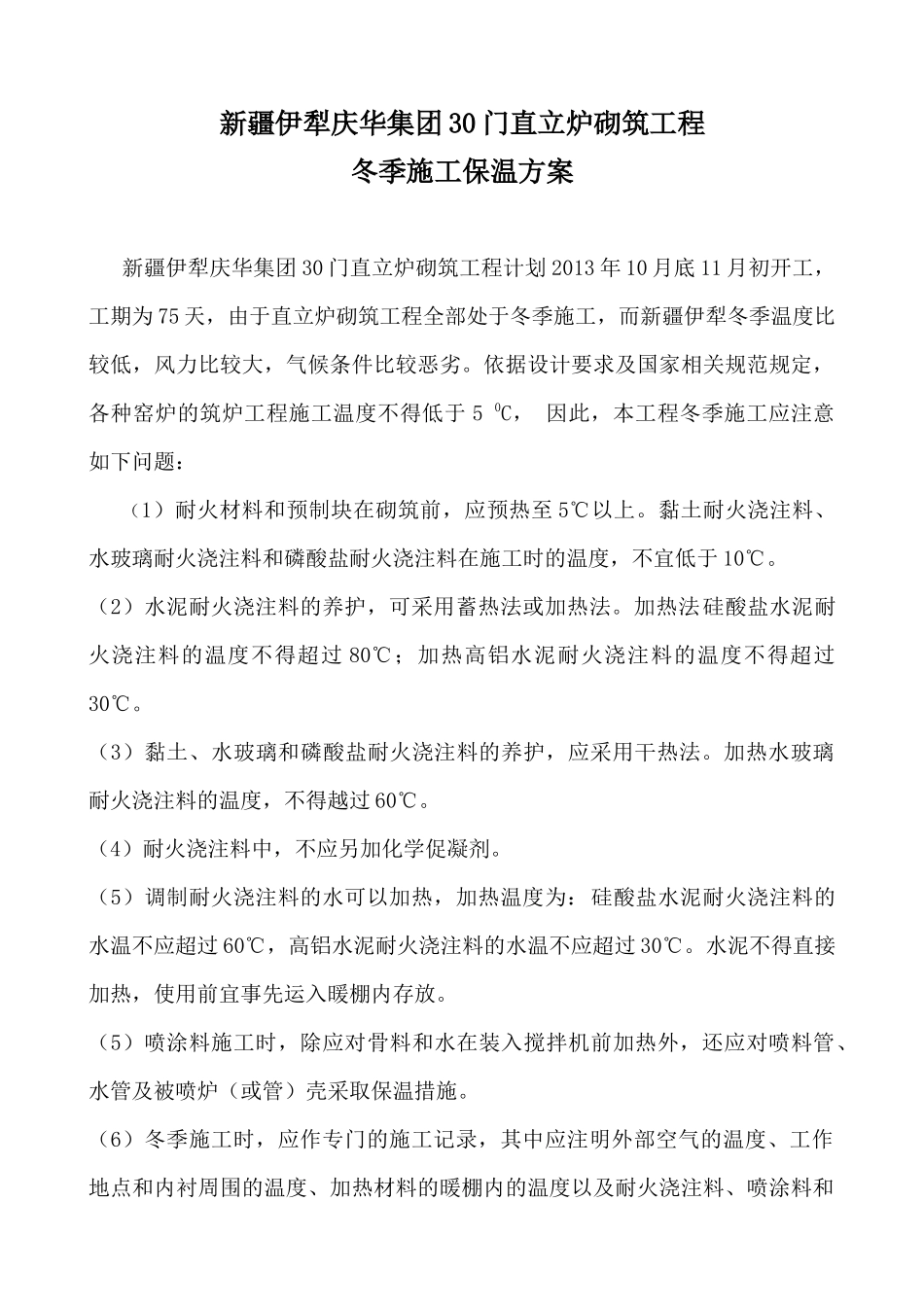

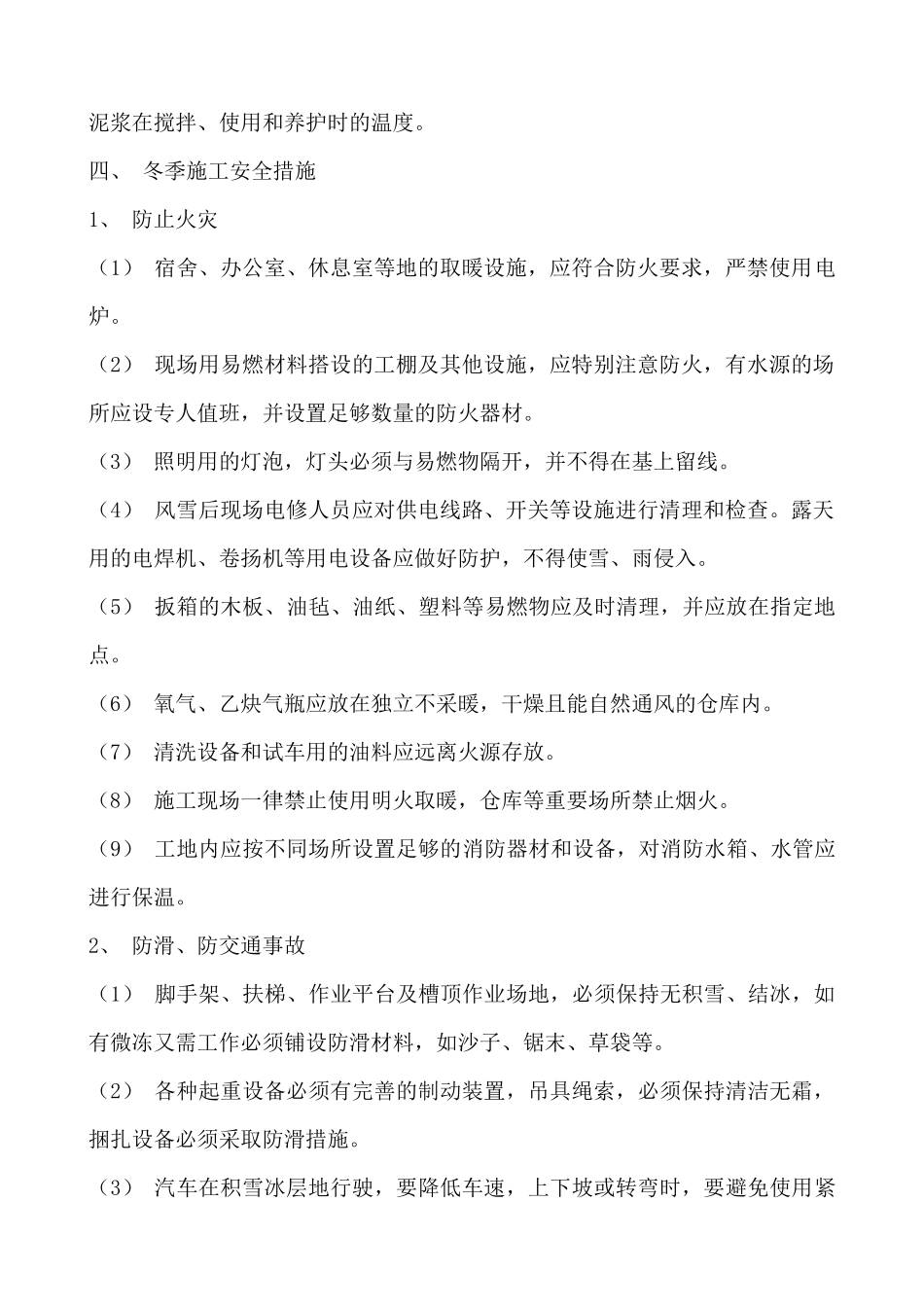

新疆伊犁庆华集团30门直立炉砌筑工程冬季施工保温方案新疆伊犁庆华集团30门直立炉砌筑工程计划2013年10月底11月初开工,工期为75天,由于直立炉砌筑工程全部处于冬季施工,而新疆伊犁冬季温度比较低,风力比较大,气候条件比较恶劣。依据设计要求及国家相关规范规定,各种窑炉的筑炉工程施工温度不得低于50C,因此,本工程冬季施工应注意如下问题:(1)耐火材料和预制块在砌筑前,应预热至5℃以上。黏土耐火浇注料、水玻璃耐火浇注料和磷酸盐耐火浇注料在施工时的温度,不宜低于10℃。(2)水泥耐火浇注料的养护,可采用蓄热法或加热法。加热法硅酸盐水泥耐火浇注料的温度不得超过80℃;加热高铝水泥耐火浇注料的温度不得超过30℃。(3)黏土、水玻璃和磷酸盐耐火浇注料的养护,应采用干热法。加热水玻璃耐火浇注料的温度,不得越过60℃。(4)耐火浇注料中,不应另加化学促凝剂。(5)调制耐火浇注料的水可以加热,加热温度为:硅酸盐水泥耐火浇注料的水温不应超过60℃,高铝水泥耐火浇注料的水温不应超过30℃。水泥不得直接加热,使用前宜事先运入暖棚内存放。(5)喷涂料施工时,除应对骨料和水在装入搅拌机前加热外,还应对喷料管、水管及被喷炉(或管)壳采取保温措施。(6)冬季施工时,应作专门的施工记录,其中应注明外部空气的温度、工作地点和内衬周围的温度、加热材料的暖棚内的温度以及耐火浇注料、喷涂料和泥浆在搅拌、使用和养护时的温度。四、冬季施工安全措施1、防止火灾(1)宿舍、办公室、休息室等地的取暖设施,应符合防火要求,严禁使用电炉。(2)现场用易燃材料搭设的工棚及其他设施,应特别注意防火,有水源的场所应设专人值班,并设置足够数量的防火器材。(3)照明用的灯泡,灯头必须与易燃物隔开,并不得在基上留线。(4)风雪后现场电修人员应对供电线路、开关等设施进行清理和检查。露天用的电焊机、卷扬机等用电设备应做好防护,不得使雪、雨侵入。(5)扳箱的木板、油毡、油纸、塑料等易燃物应及时清理,并应放在指定地点。(6)氧气、乙炔气瓶应放在独立不采暖,干燥且能自然通风的仓库内。(7)清洗设备和试车用的油料应远离火源存放。(8)施工现场一律禁止使用明火取暖,仓库等重要场所禁止烟火。(9)工地内应按不同场所设置足够的消防器材和设备,对消防水箱、水管应进行保温。2、防滑、防交通事故(1)脚手架、扶梯、作业平台及槽顶作业场地,必须保持无积雪、结冰,如有微冻又需工作必须铺设防滑材料,如沙子、锯末、草袋等。(2)各种起重设备必须有完善的制动装置,吊具绳索,必须保持清洁无霜,捆扎设备必须采取防滑措施。(3)汽车在积雪冰层地行驶,要降低车速,上下坡或转弯时,要避免使用紧急制动。(4)各种汽车或机械设备在施工结束后,应停放在干硬地面上,严禁在冰面上停放。3、防冻及防爆(1)冬季露天作业,特别是冷天高空作业,应穿好防寒服,配戴安全帽,以防冻麻手脚。(2)汽车司机及机械操作人员,每天收车后都应将发动机内冷却水排放干净。(3)如氧气阀和减压阀冻结时,可用热水或蒸汽解冻,严禁使用火焰烘烤或用铁器猛击。(4)氧气瓶、乙炔瓶要远离火源,搬动动作要轻。(5)措施用(配)料计划表序号名称规格单位数量备注1防火蓬布20*15张102草袋条7003温度计-40℃-100℃支104防冻剂Kg305防冻液Kg306木屑Kg507砂子Kg100本工程冬季施工应采取的措施:1、保温(1)直立炉保温大棚保暖的措施封闭采用双层波形彩钢板,保温措施为在单层波形彩钢板里面全部安装δ50厚矿棉板或泡沫板,为达到保温效果,大棚顶部及四周再用草帘和油布进行覆盖密封,然后用固定Ф8钢筋,间距500mm。(2)火泥搅拌棚,材料采用Φ48x3.5脚手架管搭设骨架,间距1200MM,封闭采用双层波形彩钢板,保温措施为在单层波形彩钢板里面全部安装δ50厚矿棉板或泡沫板,固定采用Ф12钢筋,间距500mm。2、采暖(1)热源:为保证施工安全,防止起火或发生一氧化碳气体中毒事故,全部使用暖气片进行采暖,暖气片的规格及数量要根据大棚的面积及高度进行计算。(2)搅拌水加热:火泥搅拌棚中砌筑1个1.2m×1.2m×0.86m的火炉使用无烟煤作为热源对水进行加热。...
