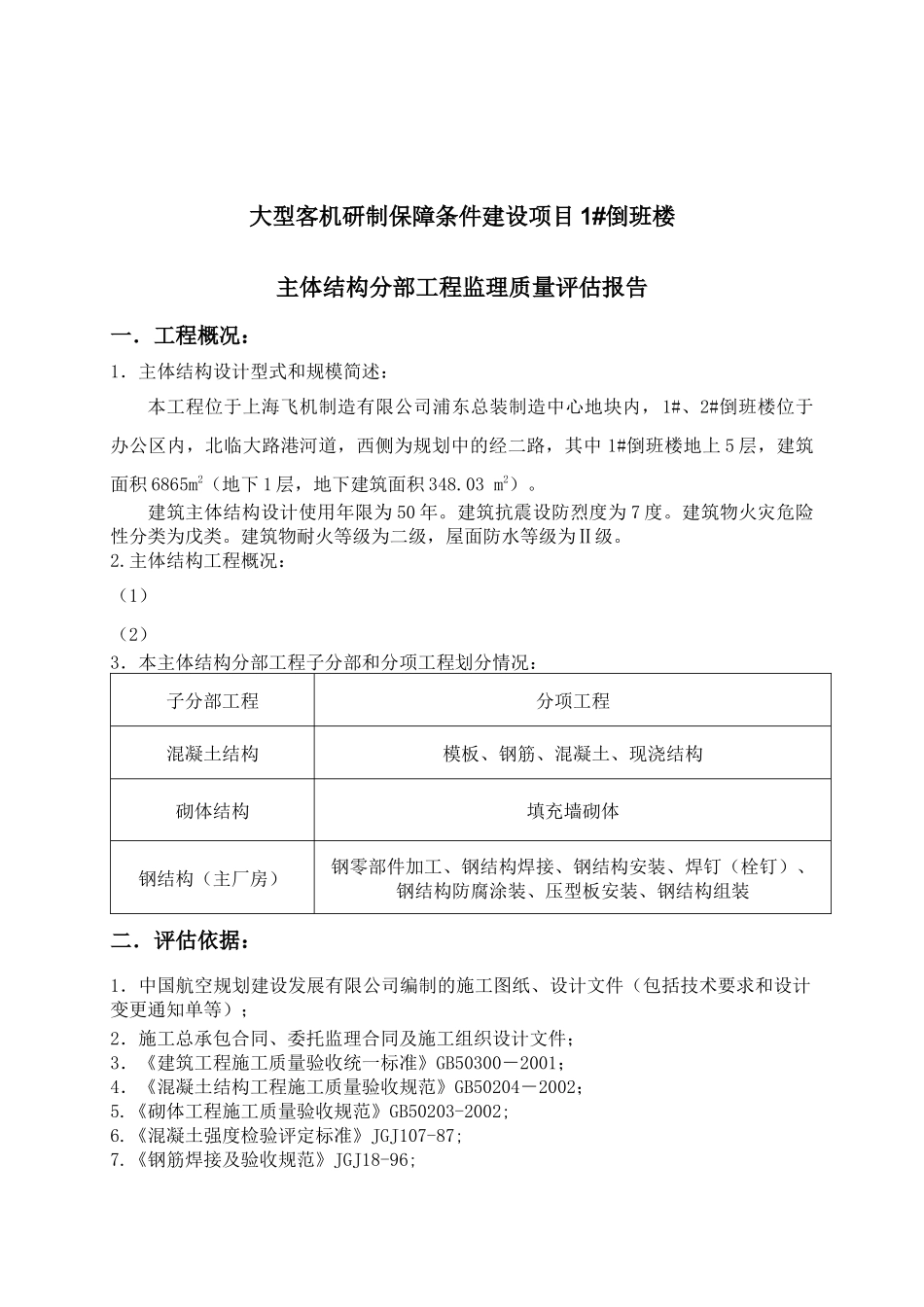

监理质量评估报告(主体结构分部工程)项目名称大型客机研制保障条件建设项目倒班楼、餐厅及污水处理站工程建设单位上海飞机制造有限公司设计单位中国航空规划建设发展有限公司施工单位上海城建集团有限公司编制单位上海上咨建设工程咨询有限公司总监理工程师程小娇时 间2014 年 5 月 12 日大型客机研制保障条件建设项目 1#倒班楼主体结构分部工程监理质量评估报告一.工程概况:1.主体结构设计型式和规模简述:本工程位于上海飞机制造有限公司浦东总装制造中心地块内,1#、2#倒班楼位于办公区内,北临大路港河道,西侧为规划中的经二路,其中 1#倒班楼地上 5 层,建筑面积 6865m2(地下 1 层,地下建筑面积 348
03 m2)
建筑主体结构设计使用年限为 50 年
建筑抗震设防烈度为 7 度
建筑物火灾危险性分类为戊类
建筑物耐火等级为二级,屋面防水等级为Ⅱ级

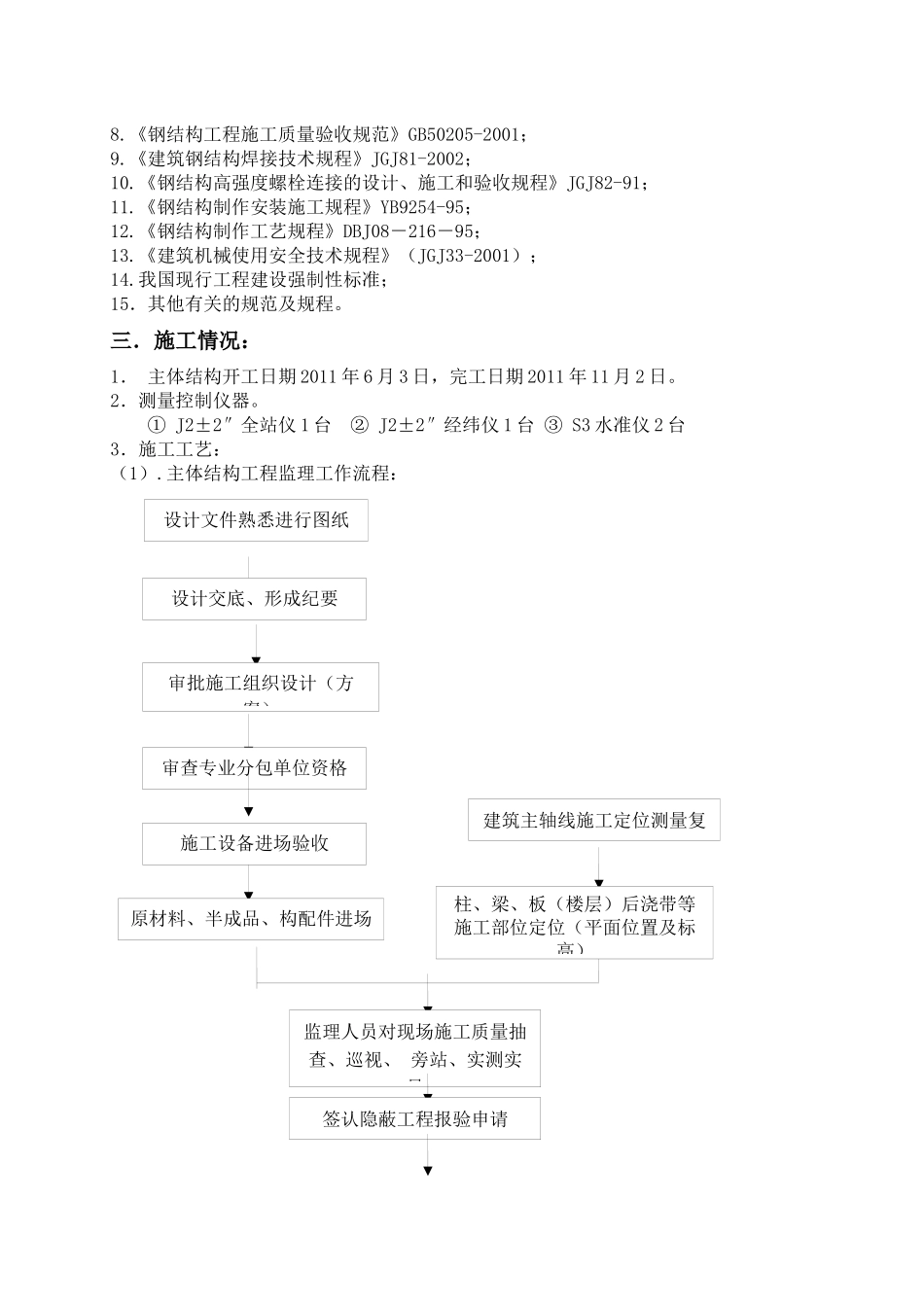

主体结构工程概况:(1) (2)3.本主体结构分部工程子分部和分项工程划分情况:子分部工程分项工程混凝土结构模板、钢筋、混凝土、现浇结构砌体结构填充墙砌体钢结构(主厂房)钢零部件加工、钢结构焊接、钢结构安装、焊钉(栓钉)、钢结构防腐涂装、压型板安装、钢结构组装二.评估依据:1.中国航空规划建设发展有限公司编制的施工图纸、设计文件(包括技术要求和设计变更通知单等);2.施工总承包合同、委托监理合同及施工组织设计文件;3.《建筑工程施工质量验收统一标准》GB50300-2001;4.《混凝土结构工程施工质量验收规范》GB50204-2002;5
《砌体工程施工质量验收规范》GB50203-2002;6
《混凝土强度检验评定标准》JGJ107-87;7
《钢筋焊接及验收规范》JGJ18-96;8
《钢结构工程施工质量验收规范》GB50205-2001;9
《建筑钢结构焊接技术规程》JGJ81-2002;10
《钢结构高强度螺栓连
