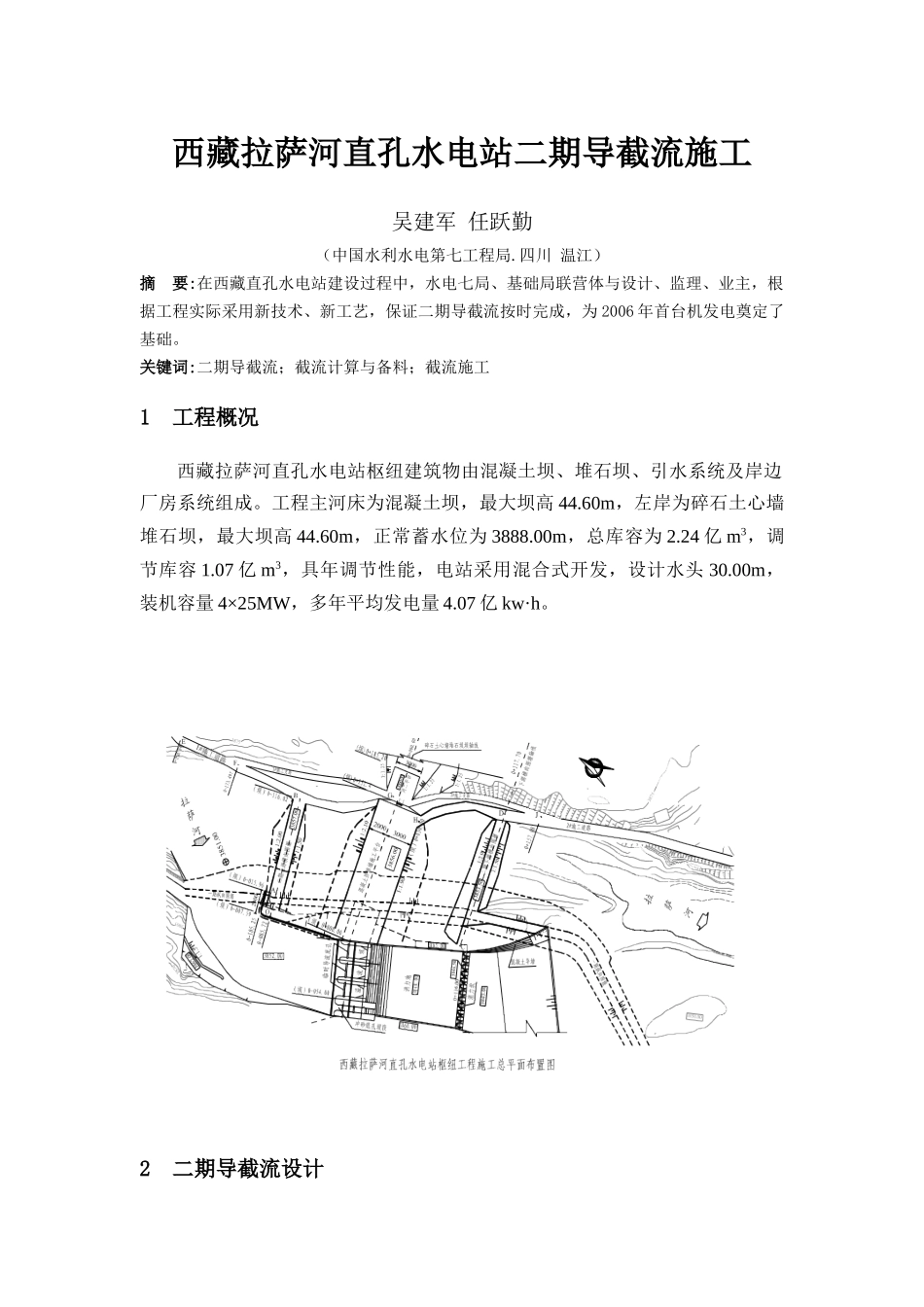

西藏拉萨河直孔水电站二期导截流施工吴建军 任跃勤(中国水利水电第七工程局
四川 温江)摘 要:在西藏直孔水电站建设过程中,水电七局、基础局联营体与设计、监理、业主,根据工程实际采用新技术、新工艺,保证二期导截流按时完成,为 2006 年首台机发电奠定了基础
关键词:二期导截流;截流计算与备料;截流施工1 工程概况西藏拉萨河直孔水电站枢纽建筑物由混凝土坝、堆石坝、引水系统及岸边厂房系统组成
工程主河床为混凝土坝,最大坝高 44
60m,左岸为碎石土心墙堆石坝,最大坝高 44
60m,正常蓄水位为 3888
00m,总库容为 2
24 亿 m3,调节库容 1
07 亿 m3,具年调节性能,电站采用混合式开发,设计水头 30
00m,装机容量 4×25MW,多年平均发电量 4
07 亿 kw·h
2 二期导截流设计2

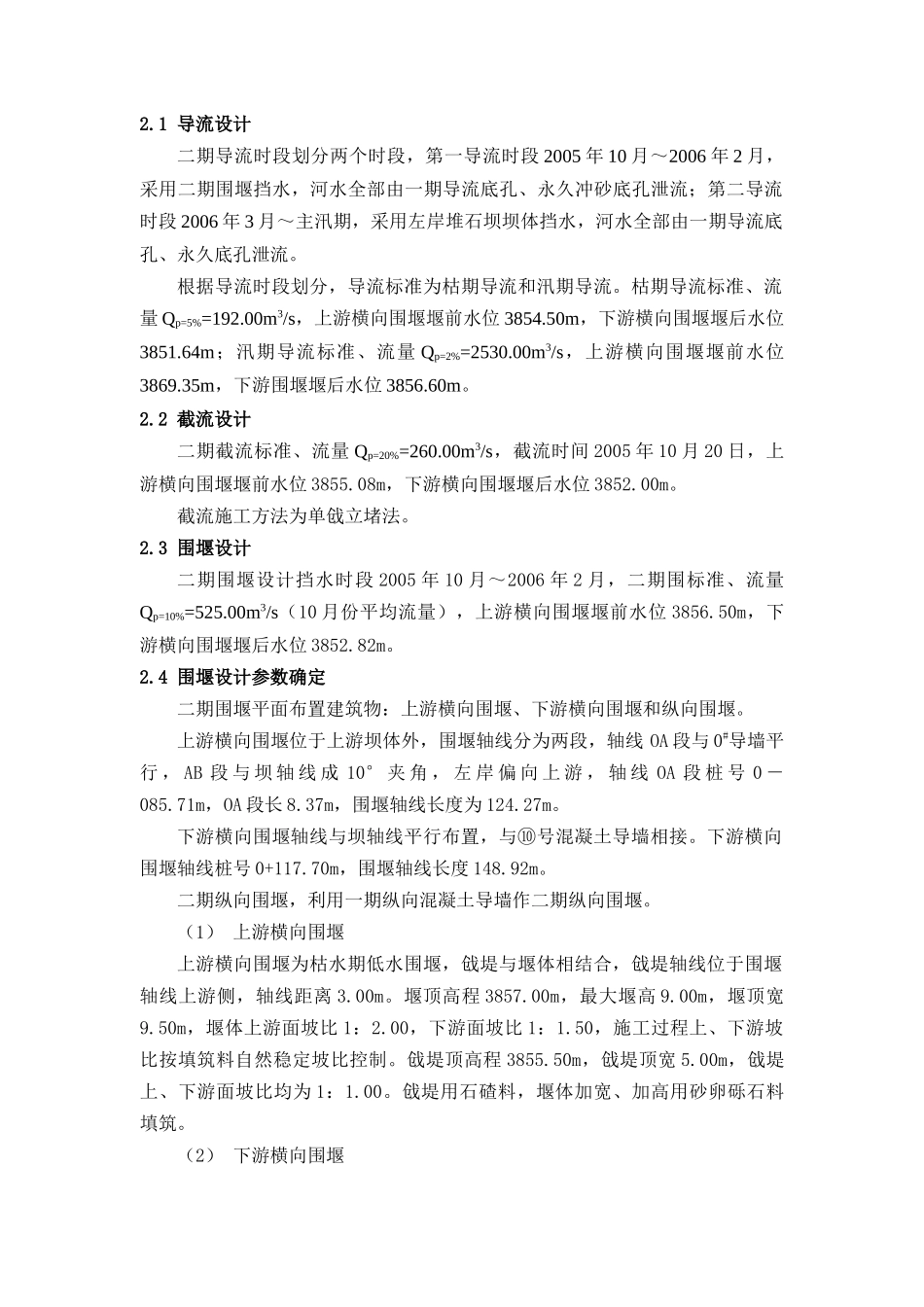

1 导流设计二期导流时段划分两个时段,第一导流时段 2005 年 10 月~2006 年 2 月,采用二期围堰挡水,河水全部由一期导流底孔、永久冲砂底孔泄流;第二导流时段 2006 年 3 月~主汛期,采用左岸堆石坝坝体挡水,河水全部由一期导流底孔、永久底孔泄流
根据导流时段划分,导流标准为枯期导流和汛期导流
枯期导流标准、流量 Qp=5%=192
00m3/s,上游横向围堰堰前水位 3854
50m,下游横向围堰堰后水位3851
64m;汛期导流标准、流量 Qp=2%=2530
00m3/s,上游横向围堰堰前水位3869
35m,下游围堰堰后水位 3856
2 截流设计二期截流标准、流量 Qp=20%=260
00m3/s,截流时间 2005 年 10 月 20 日,上游横向围堰堰前水位 3855
08m,下游横向围堰堰后水位 3852
截流施工方法为单戗立堵法

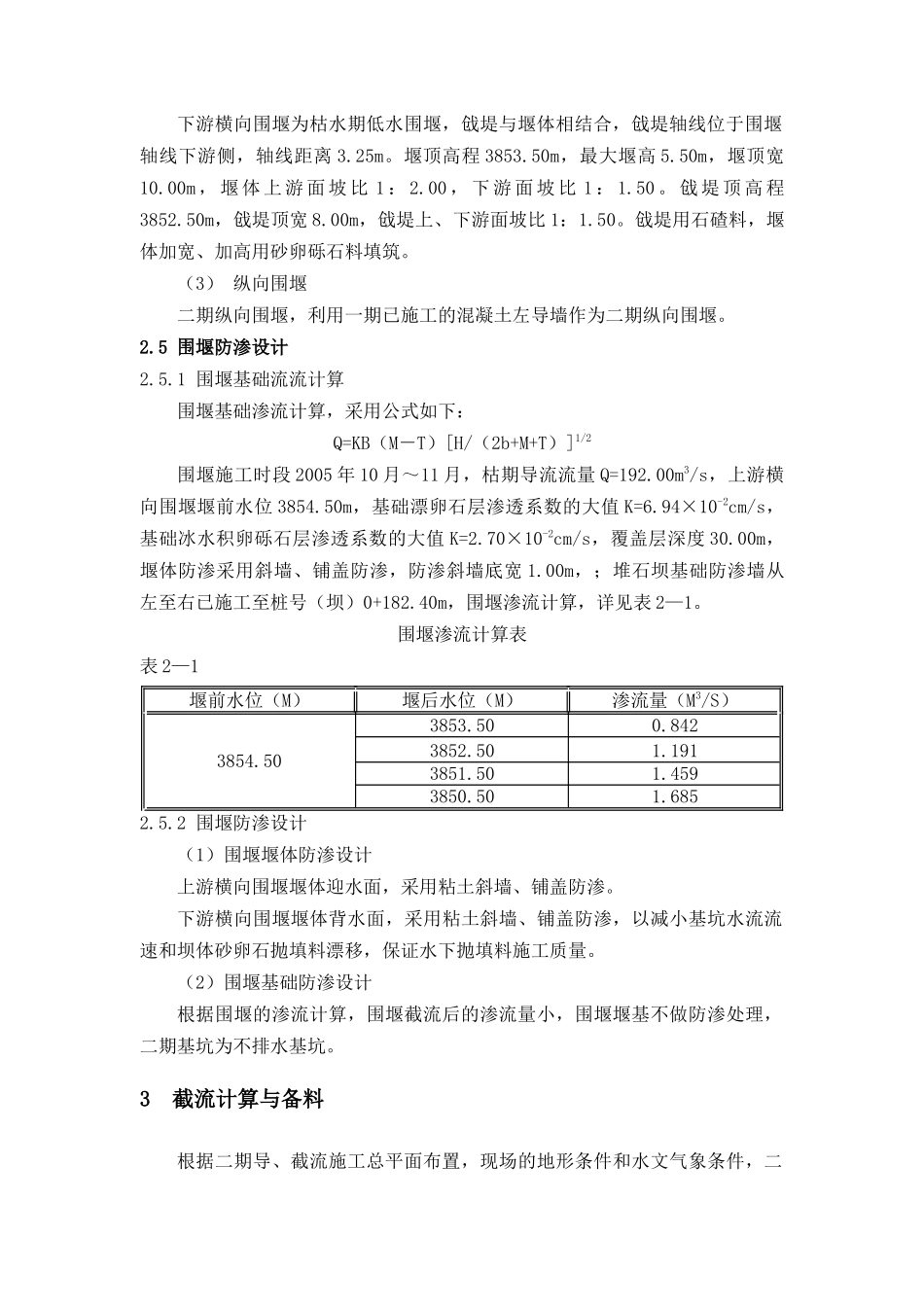

3 围堰设计二期围堰设计挡水时段 2005 年 10 月~2006 年 2 月
