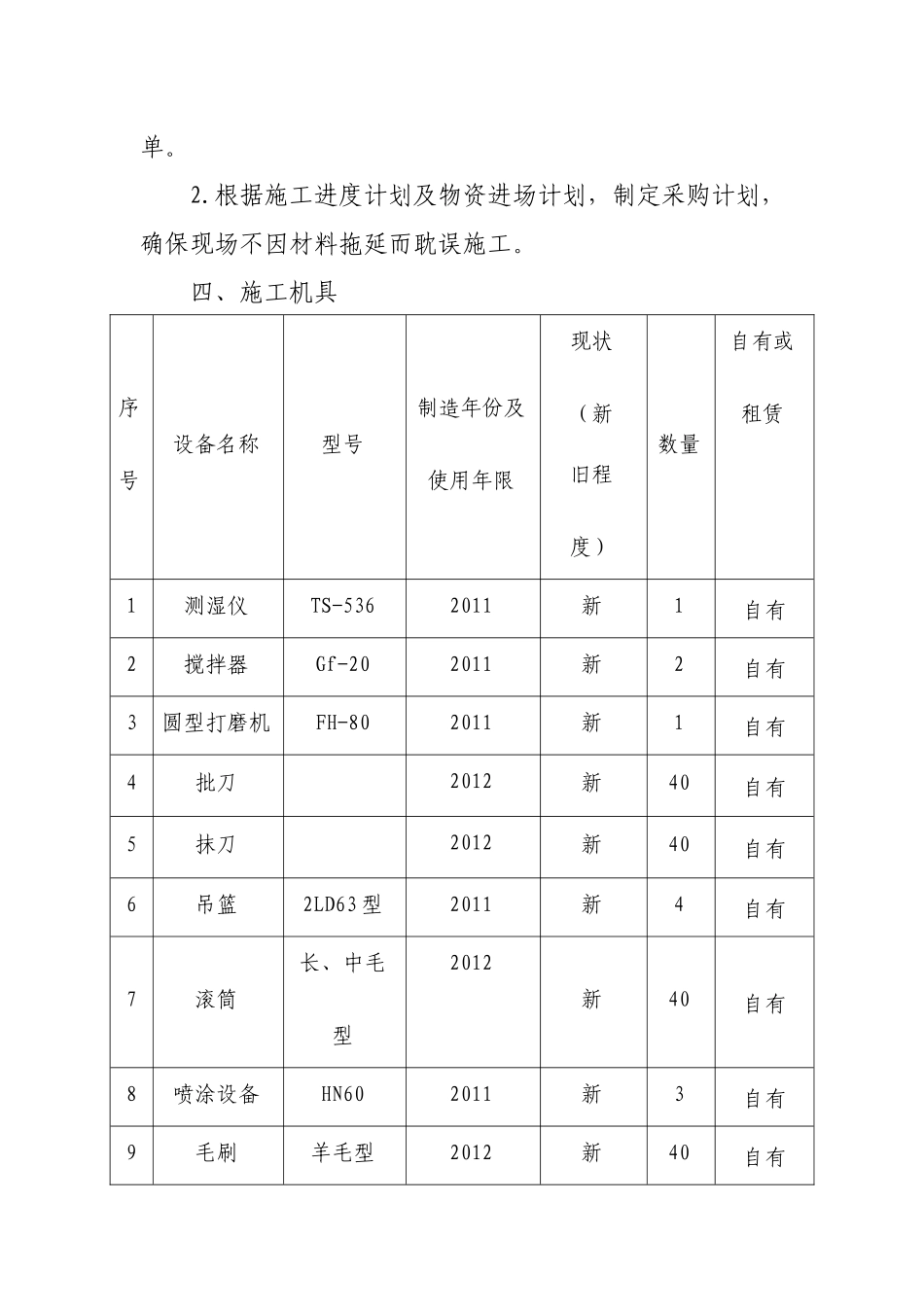

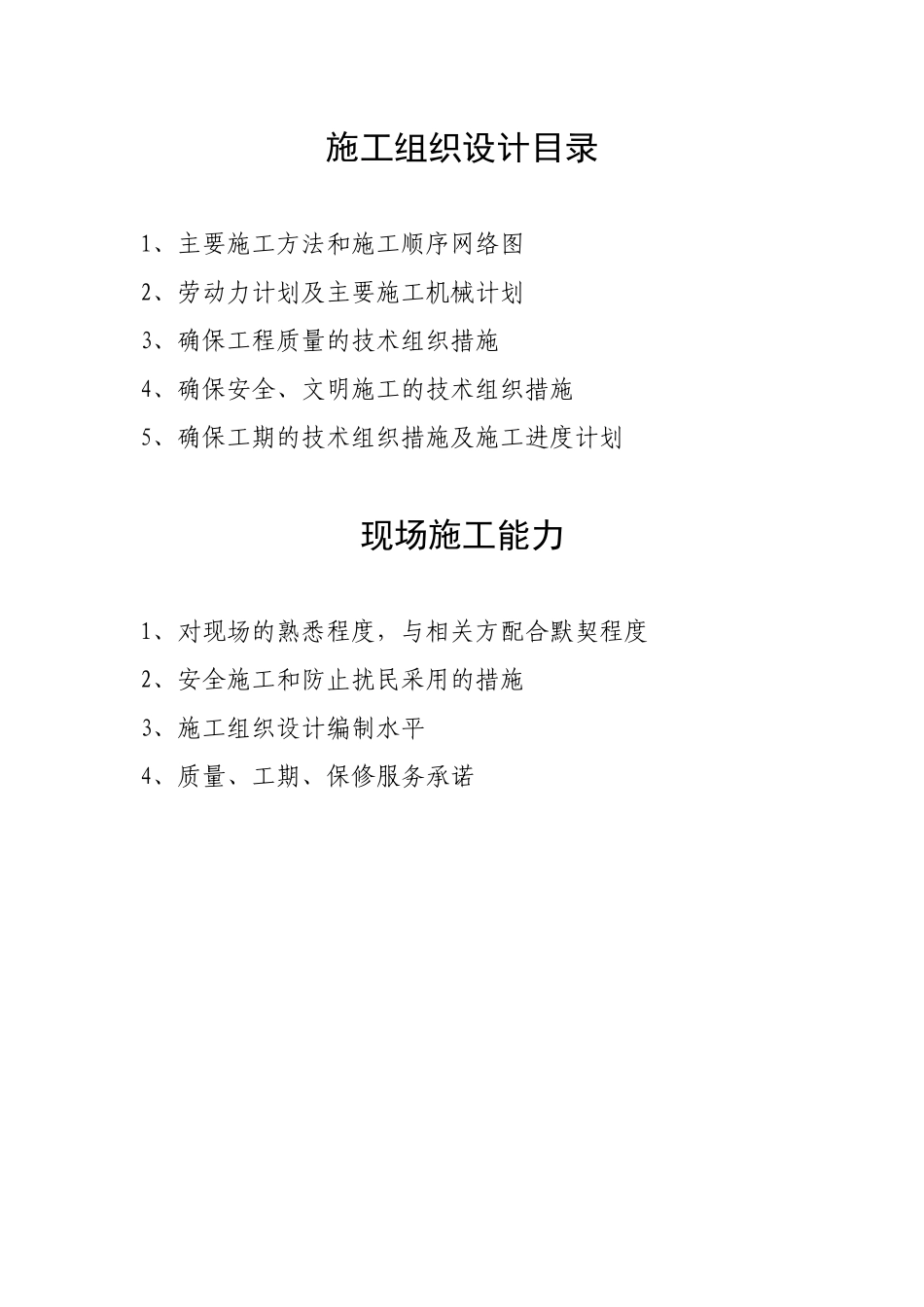

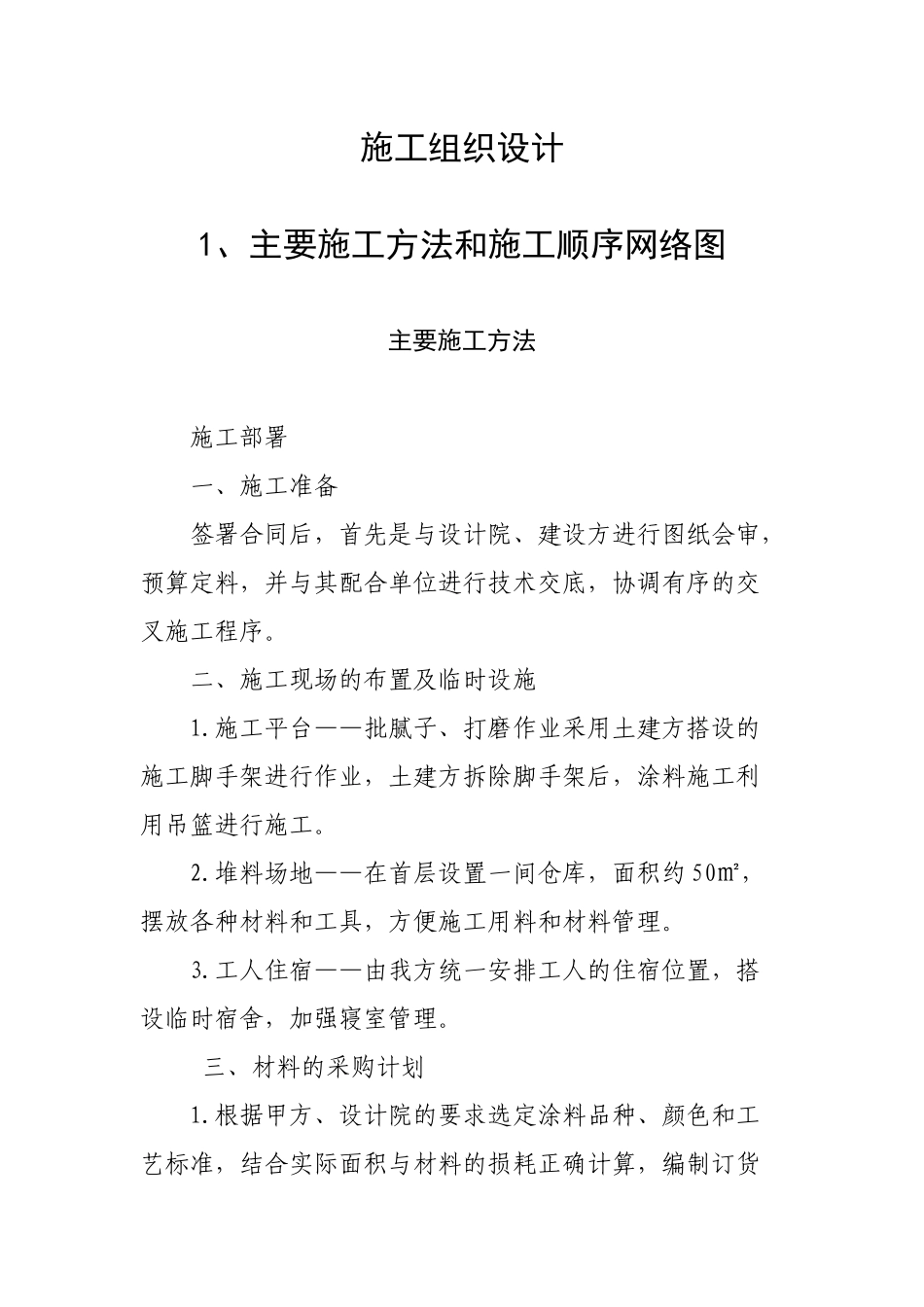

施工组织设计目录1、主要施工方法和施工顺序网络图2、劳动力计划及主要施工机械计划3、确保工程质量的技术组织措施4、确保安全、文明施工的技术组织措施5、确保工期的技术组织措施及施工进度计划现场施工能力1、对现场的熟悉程度,与相关方配合默契程度2、安全施工和防止扰民采用的措施3、施工组织设计编制水平4、质量、工期、保修服务承诺施工组织设计1、主要施工方法和施工顺序网络图主要施工方法 施工部署一、施工准备签署合同后,首先是与设计院、建设方进行图纸会审,预算定料,并与其配合单位进行技术交底,协调有序的交叉施工程序。二、施工现场的布置及临时设施1.施工平台——批腻子、打磨作业采用土建方搭设的施工脚手架进行作业,土建方拆除脚手架后,涂料施工利用吊篮进行施工。2.堆料场地——在首层设置一间仓库,面积约 50㎡,摆放各种材料和工具,方便施工用料和材料管理。3.工人住宿——由我方统一安排工人的住宿位置,搭设临时宿舍,加强寝室管理。三、材料的采购计划1.根据甲方、设计院的要求选定涂料品种、颜色和工艺标准,结合实际面积与材料的损耗正确计算,编制订货单。2.根据施工进度计划及物资进场计划,制定采购计划,确保现场不因材料拖延而耽误施工。四、施工机具序号设备名称型号制造年份及使用年限现状(新旧程度)数量自有或租赁1测湿仪TS-5362011新1自有2搅拌器Gf-202011新2自有3圆型打磨机FH-802011新1自有4批刀2012新40自有5抹刀2012新40自有6吊篮2LD63 型2011新4自有7滚筒长、中毛型2012新40自有8喷涂设备HN602011新3自有9毛刷羊毛型2012新40自有10直尺2 米长2012新10自有11砂纸架2012新20自有五、施工用电、用水1.电由我单位在每层楼上提供电源驳接点,接出电源施工。遵守用电安全操作规程,电工必须持证上岗,用电总量 2 千瓦。2.水源接口接土建水源。六、材料的检验在材料施工之前,依据国家规范及行业标准,对涂料原材料进行检测。主要是相溶性、粘结性、老化性、耐候性、抗污试验,所有试验的有关资料都要妥善保存,并做备份。七、施工材料、机具的垂直运输在外架拆除前,利用施工电梯;外架拆除后,利用室内电梯进行垂直运输,必要时利用已支设的吊篮运输其余材料及机具。八、施工阶段这是一个自工程开始至竣工的实施阶段。在这个阶段中,项目部主要进行以下工作:1.本工程分为二个施工区域,由作业人员在二个区域分别进行垂直上落的流水作业,对于施工走向,将在施工过程中根据实际情况及时施工、调...
