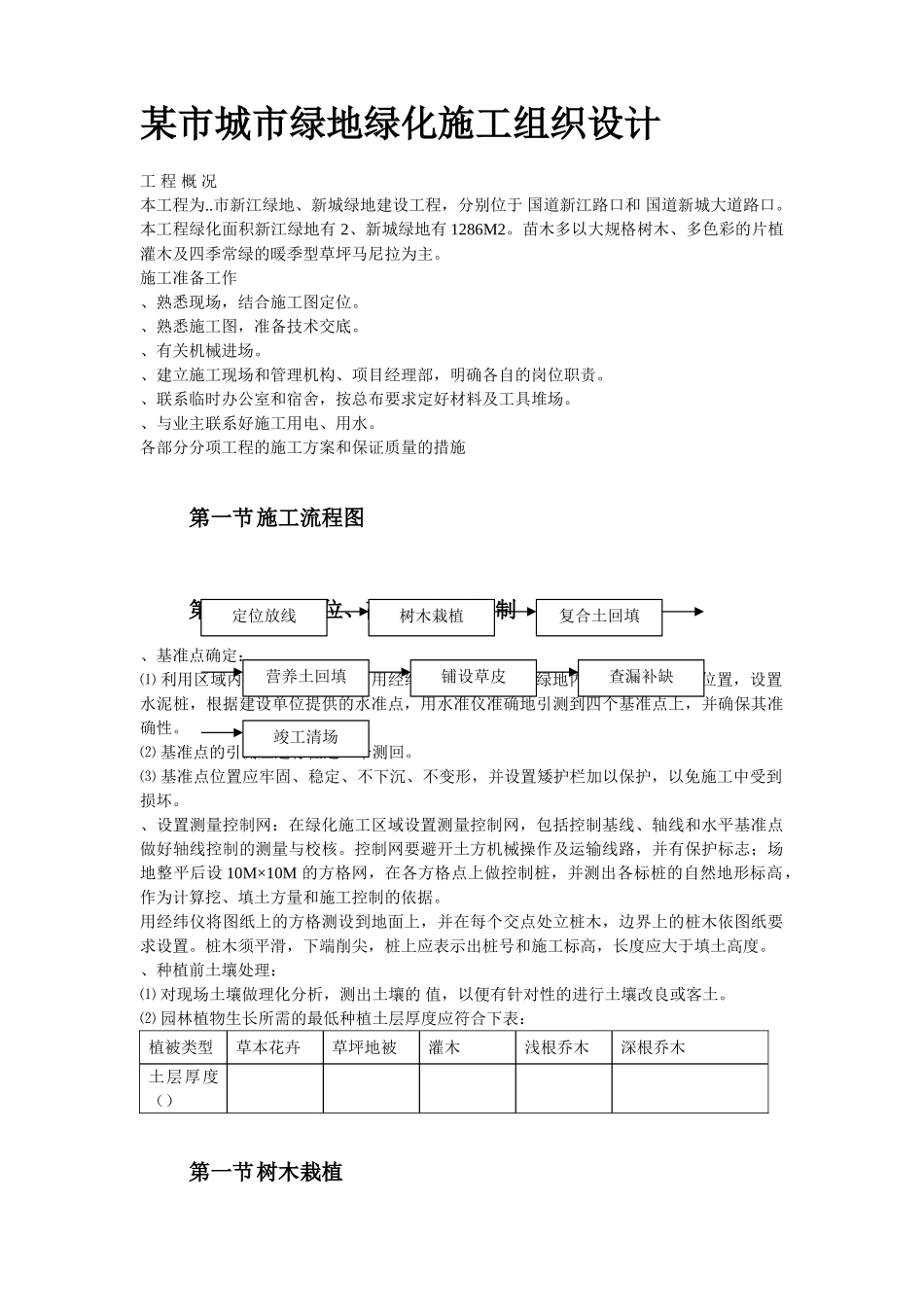

目录某市城市绿地绿化施工组织设计工 程 概 况本工程为
市新江绿地、新城绿地建设工程,分别位于 国道新江路口和 国道新城大道路口
本工程绿化面积新江绿地有 2、新城绿地有 1286M2
苗木多以大规格树木、多色彩的片植灌木及四季常绿的暖季型草坪马尼拉为主
施工准备工作、熟悉现场,结合施工图定位
、熟悉施工图,准备技术交底
、有关机械进场
、建立施工现场和管理机构、项目经理部,明确各自的岗位职责
、联系临时办公室和宿舍,按总布要求定好材料及工具堆场
、与业主联系好施工用电、用水
各部分分项工程的施工方案和保证质量的措施第一节施工流程图第一节工程定位、高程、水平控制、基准点确定:⑴ 利用区域内的假设 轴、 轴,用经纬仪及钢卷尺,在绿地内确定四个基准点位置,设置水泥桩,根据建设单位提供的水准点,用水准仪准确地引测到四个基准点上,并确保其准确性
⑵ 基准点的引测应进行往返一个测回
⑶ 基准点位置应牢固、稳定、不下沉、不变形,并设置矮护栏加以保护,以免施工中受到损坏
、设置测量控制网:在绿化施工区域设置测量控制网,包括控制基线、轴线和水平基准点做好轴线控制的测量与校核
控制网要避开土方机械操作及运输线路,并有保护标志;场地整平后设 10M×10M 的方格网,在各方格点上做控制桩,并测出各标桩的自然地形标高,作为计算挖、填土方量和施工控制的依据
用经纬仪将图纸上的方格测设到地面上,并在每个交点处立桩木,边界上的桩木依图纸要求设置
桩木须平滑,下端削尖,桩上应表示出桩号和施工标高,长度应大于填土高度
、种植前土壤处理:⑴ 对现场土壤做理化分析,测出土壤的 值,以便有针对性的进行土壤改良或客土

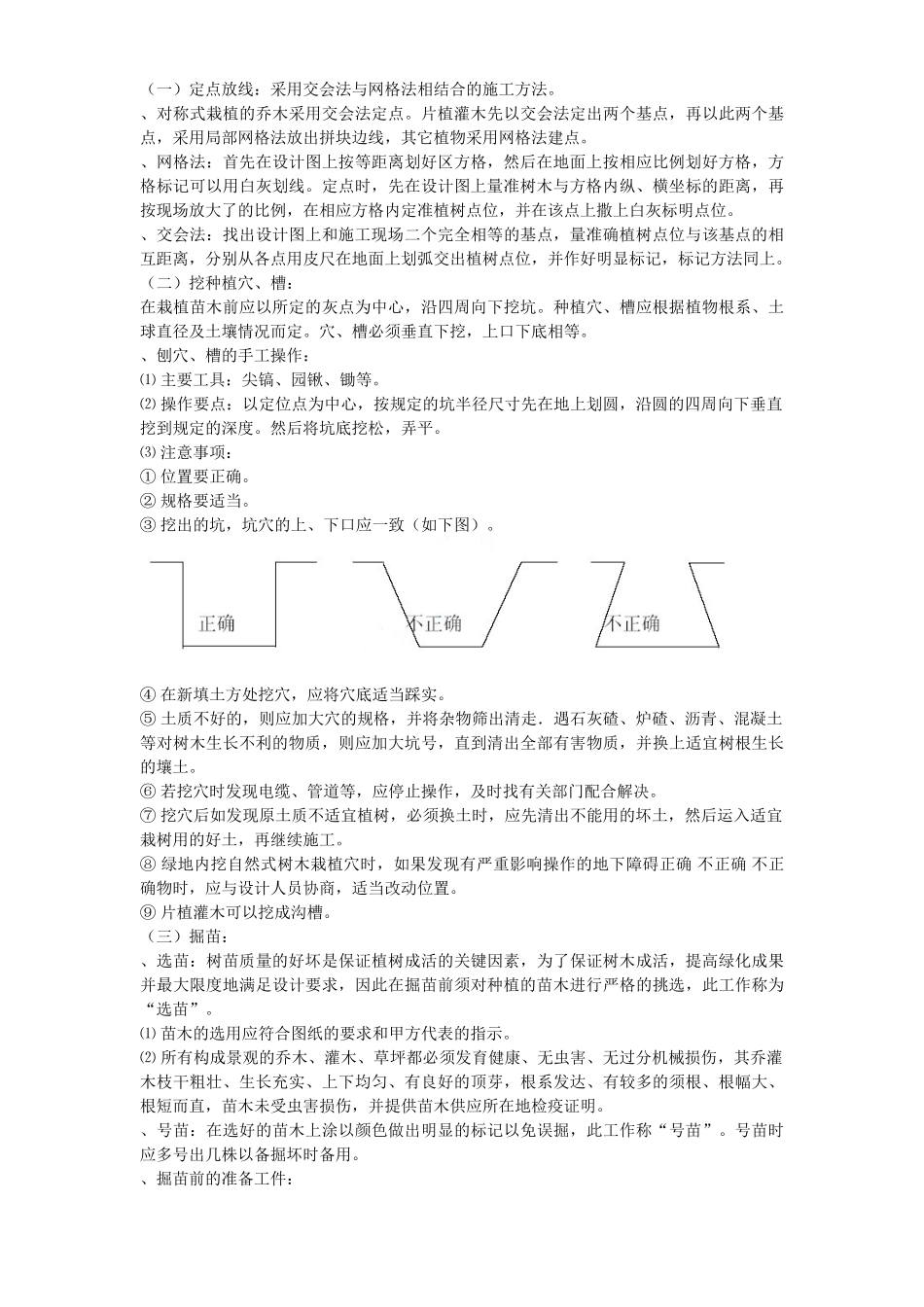

⑵ 园林植物生长所需的最低种植土层厚度应符合下表:植被类型草本花卉草坪地被灌木浅根乔木深根乔木土层厚度()第一节树木栽植定位放线树木栽植复合土回填营养土回填铺设草皮查漏补缺竣工清场(一)定点放线:
