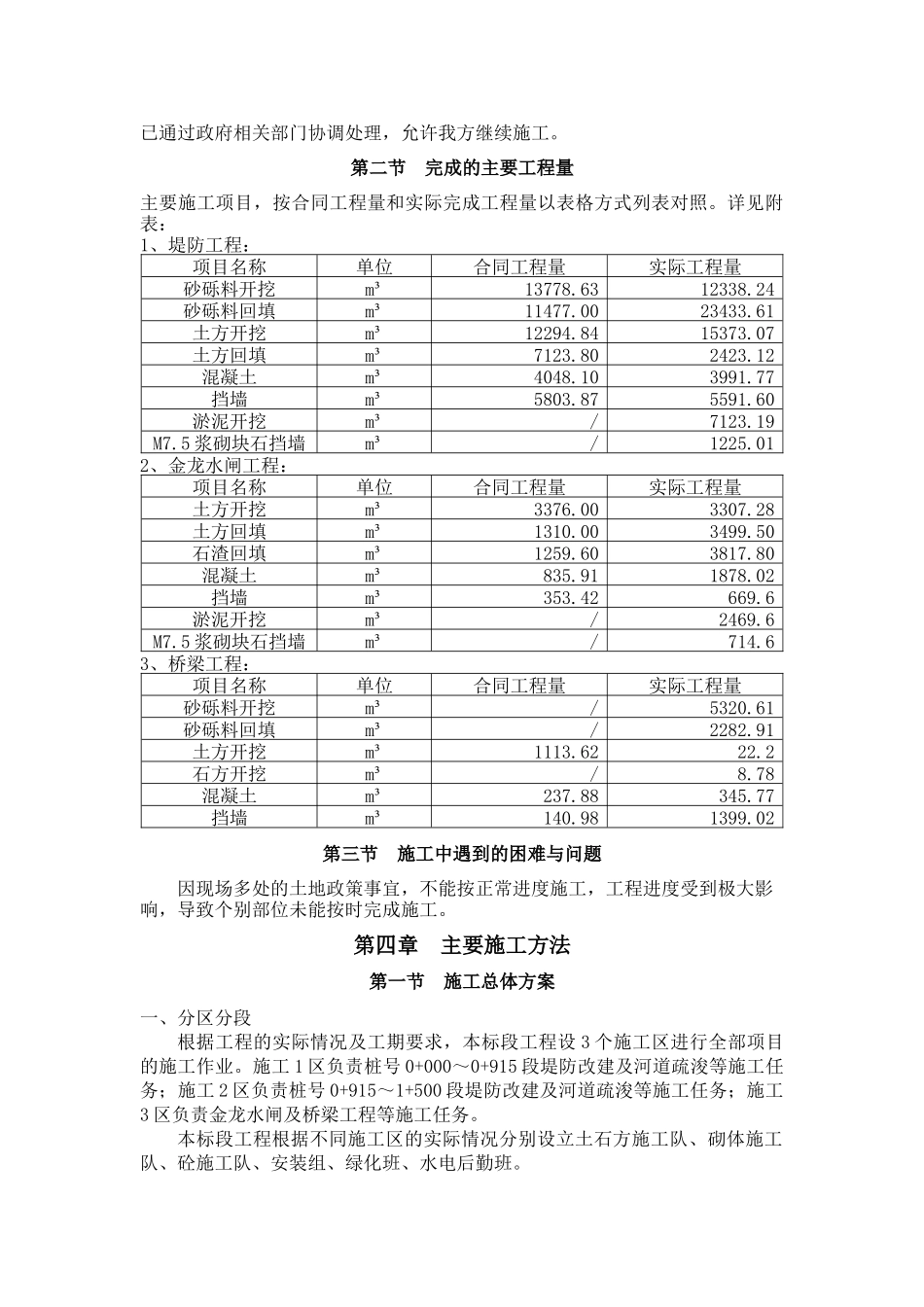

缙云县好溪壶镇北山溪段工程 I 标段施工管理工作报告浙江名源龙盛建设有限公司2014 年 12 月 4 日第一章 工程概况本工程共治理河道总长 2.225km,由北山溪段和好溪段组成。本标段为北山溪段,起点为壶镇胡宅口村兴工路,经胡宅口村、青川村、好溪村,工程终点为台金高速好溪出口。主要包括新建堤防 1123m、加固堤防1073m、河道疏浚 1500m、新建金龙闸一座(3 孔×5m)、桥涵扩建和附属工程,估算造价约 850 万元。第二章 工程投标及建设情况项目法人委托浙江水利水电工程审价中心组织缙云县好溪壶镇北山溪段工程 I 标段的招标工作。我单位根据招标文件和现场情况以及其他情况综合考虑,精心编制投标书。经浙江水利水电工程审价中心公开开标,根据公开、公平、公正的原则,由我单位组织施工缙云县好溪壶镇北山溪段工程 I 标段。参建单位:设计单位:浙江广川工程咨询有限公司设计建设单位:缙云县城市防洪工程建设有限公司监理单位:杭州元兴工程监理咨询有限公司施工单位:浙江名源龙盛建设有限公司本工程中标价格为 7491486 元。第三章 施工进度管理第一节 施工进度一、施工进度控制本工程自 2013 年 8 月 5 日监理工程师发布开工令,2014 年 11 月 20 日完工。二、实际进度工程于 2013 年 8 月 3 日项目部组织测量人员对原始地形进行复测和堤轴线测量放样。2013 年 8 月 5 日, 220 型挖掘机等机械设备进场首先进行进场道路修建及坡面清理。堤防工程基础分部于 2014 年 10 月 9 日完成,堤身分部于 2014 年 10 月 30 日完成,堤顶分部于 2014 年 10 月 31 日完成;金龙闸门工程基础分部于 2014 年 1 月 11 日完成,主体分部于 2014 年 1 月 29日完成,房建工程于 2014 年 5 月 1 日完成,构件安装分部工程于 2014 年 6 月 10日完成;桥梁分部工程的赤岩山与好溪村连接桥于 2014 年 11 月 3 日完成,赤岩山与金排渠桥于 2014 年 4 月 18 日完成,金排渠桥于 2014 年 1 月 29 日完成,广排渠桥于 2014 年 10 月 23 日完成。 2014 年 7 月 3 日,由于 K0+616-K0+680、K1+089-K0+923 桩号土地政策原因,不具备施工条件,为保证工程质量,暂停施工至 2014 年 9 月 1 日,土地政策事宜,已通过政府相关部门协调处理,允许我方继续施工。第二节 完成的主要工程量主要施工项目,按合同工程量和实际完成工程量以表格方式...
