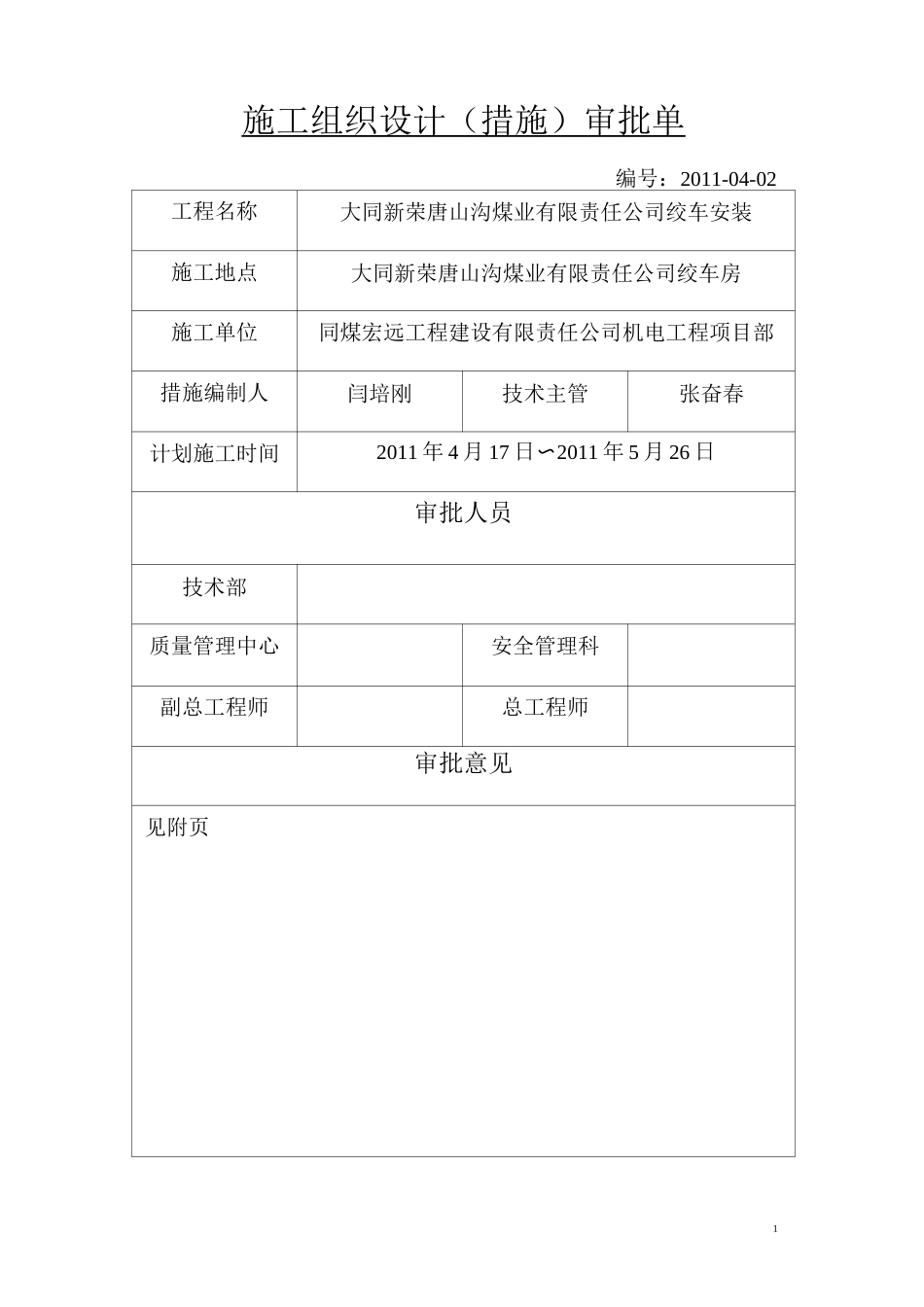

大同新荣唐山沟煤业有限责任公司绞车安装同煤宏远工程建设有限责任公司机电工程项目部二 O 一一年四月二日1施工组织设计(措施)审批单编号:2011-04-02工程名称大同新荣唐山沟煤业有限责任公司绞车安装施工地点大同新荣唐山沟煤业有限责任公司绞车房施工单位同煤宏远工程建设有限责任公司机电工程项目部措施编制人闫培刚技术主管张奋春计划施工时间2011 年 4 月 17 日〜2011 年 5 月 26 日审批人员技术部质量管理中心安全管理科副总工程师总工程师审批意见见附页2审批意见1、编制依据 432、工程概况 43、目标计划 44、施工准备 55、施工方案及施工工艺 66、技术要求 117、劳动力配备 138、测量装置配置 139、施工进度安排 1310、质量保证措施 1311、环境保护措施 1412、安全技术措施 1513、劳动保护用品的配置与发放 1614、组织机构 171
1 本工程为大同新荣唐山沟煤业有限责任公司绞车安装工程1
2 业主提供的施工图1
3 现行法律、法规和建筑工程施工质量验收规范国家煤矿安全局4《煤矿安全规程》—《煤矿安装工程质量检验评定标准》1
4 大同煤矿集团宏远工程建设有限责任公司质量管理体系文件2
1工程设计技术特征本工程为大同新荣唐山沟煤业有限责任公司绞车安装,施工地点位于大同新荣唐山沟煤业有限责任公司绞车房
工程内容为:安装 2JKX 绞车一台配电等
工程拟定开工时间为年月日,工程竣工时间为年月日,预计工期为天
2 施工条件施工设备及材料已进场,施工地点位于唐山沟煤业公司绞车房绞车存放地点到绞车房沿途多为简易石土路面
施工现场负责人配有移动通讯
施工电源取至矿方指定临时电源
1 质量目标严格执行一《煤矿安装工程质量检验评定标准》中有关条款
保证项目合格率达,检查项目合格率达,允许偏差项目合格率达,
