第一章 XX 集团中心医院病房楼南楼工程第二章 施工组织设计第三章 第一章 工程概况 第一节 建筑特点XX 集团中心医院病房楼楼工程±0
000 相当于绝对高程 90
6m,地上 12 层,局部 3 层,主楼总高度 50 余米,建筑面积 4 万余 m2
本工程属小高层建筑,耐火等级为一级,抗震等级为一级,结构安全等级为二级,场地类别为Ⅰ类
本工程的外装修为乳胶漆,部分贴铝塑板及花岗岩墙面
室内装修,除楼梯间为大理石楼面外,其余均为水磨石、铺地砖(防水)楼地面;内墙面除卫生间为贴瓷砖(防水)内墙面、与电梯井紧邻的墙体为隔声吸音板墙面外,其余均为混合砂浆内墙面;屋面为 SBS卷材防水屋面
第二节 结构特点根据工程特点、建筑要求及使用功能要求,本工程结构类型为框架结构
基础形式:本工程主楼采用筏板基础,中间走廊为柱下独立基础
本工程主楼与裙楼之间设沉降缝,走廊沿东西方向中间设置1000mm 宽后浇带

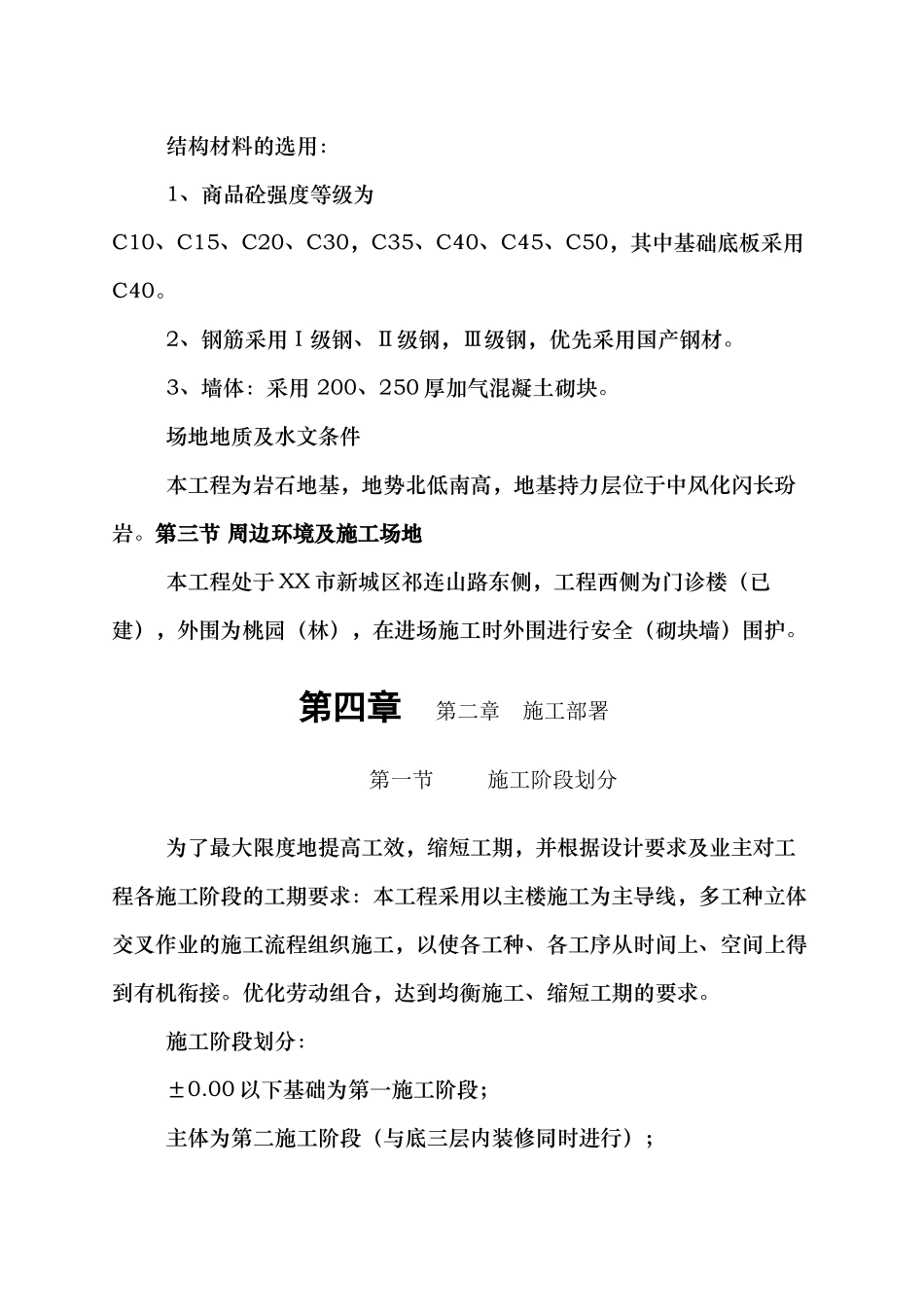

结构材料的选用:1、商品砼强度等级为C10、C15、C20、C30,C35、C40、C45、C50,其中基础底板采用C40
2、钢筋采用Ⅰ级钢、Ⅱ级钢,Ⅲ级钢,优先采用国产钢材
3、墙体:采用 200、250 厚加气混凝土砌块
场地地质及水文条件本工程为岩石地基,地势北低南高,地基持力层位于中风化闪长玢岩
第三节 周边环境及施工场地本工程处于 XX 市新城区祁连山路东侧,工程西侧为门诊楼(已建),外围为桃园(林),在进场施工时外围进行安全(砌块墙)围护
第四章 第二章 施工部署第一节 施工阶段划分为了最大限度地提高工效,缩短工期,并根据设计要求及业主对工程各施工阶段的工期要求:本工程采用以主楼施工为主导线,多工种立体交叉作业的施工流程组织施工,以使各工种、各工序从时间上、空间上得到有机衔接
优化劳动组合,达到均衡施工、缩短工期的要求
施工阶段划分:±0

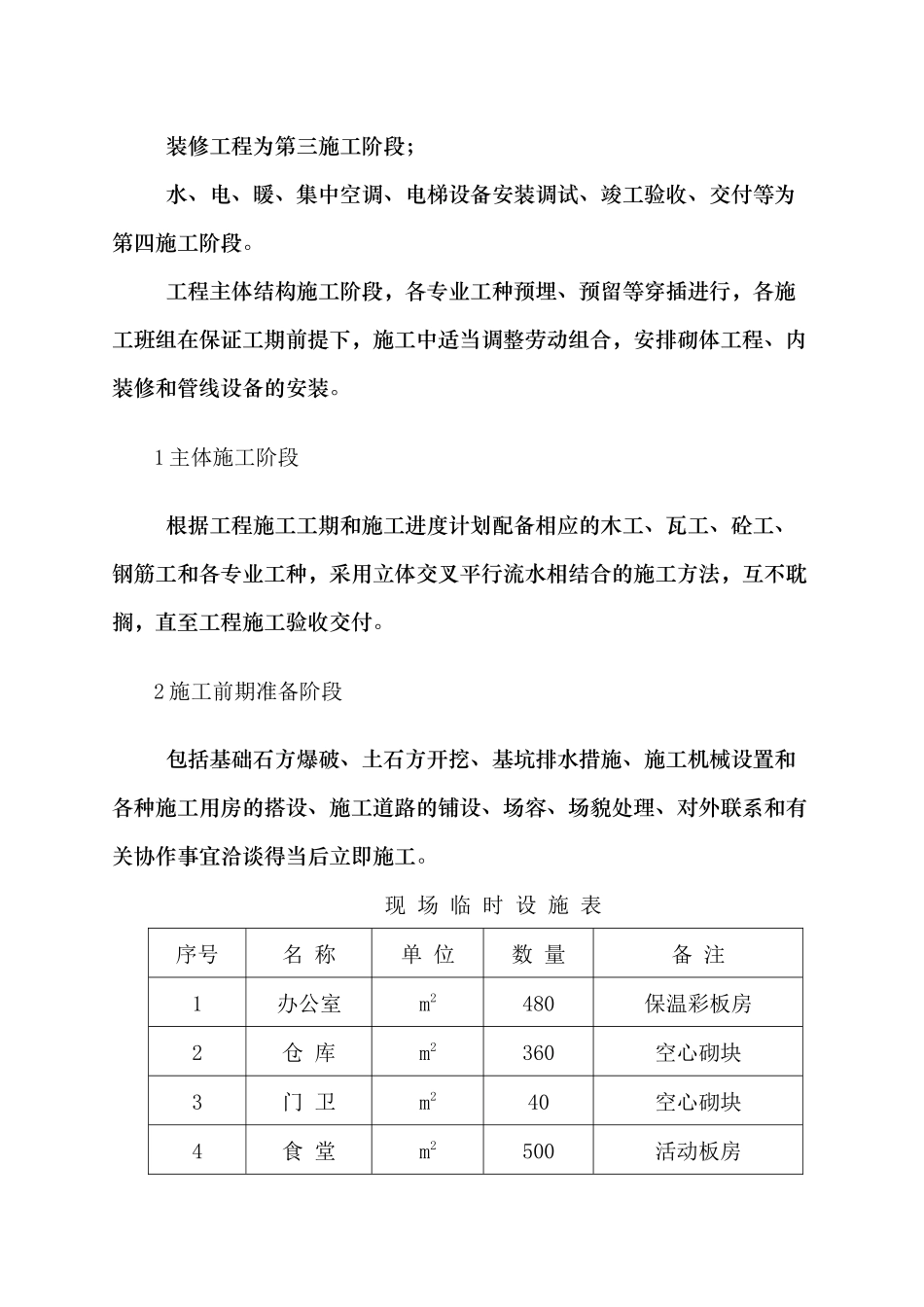

00 以下基础为第一施工阶段
