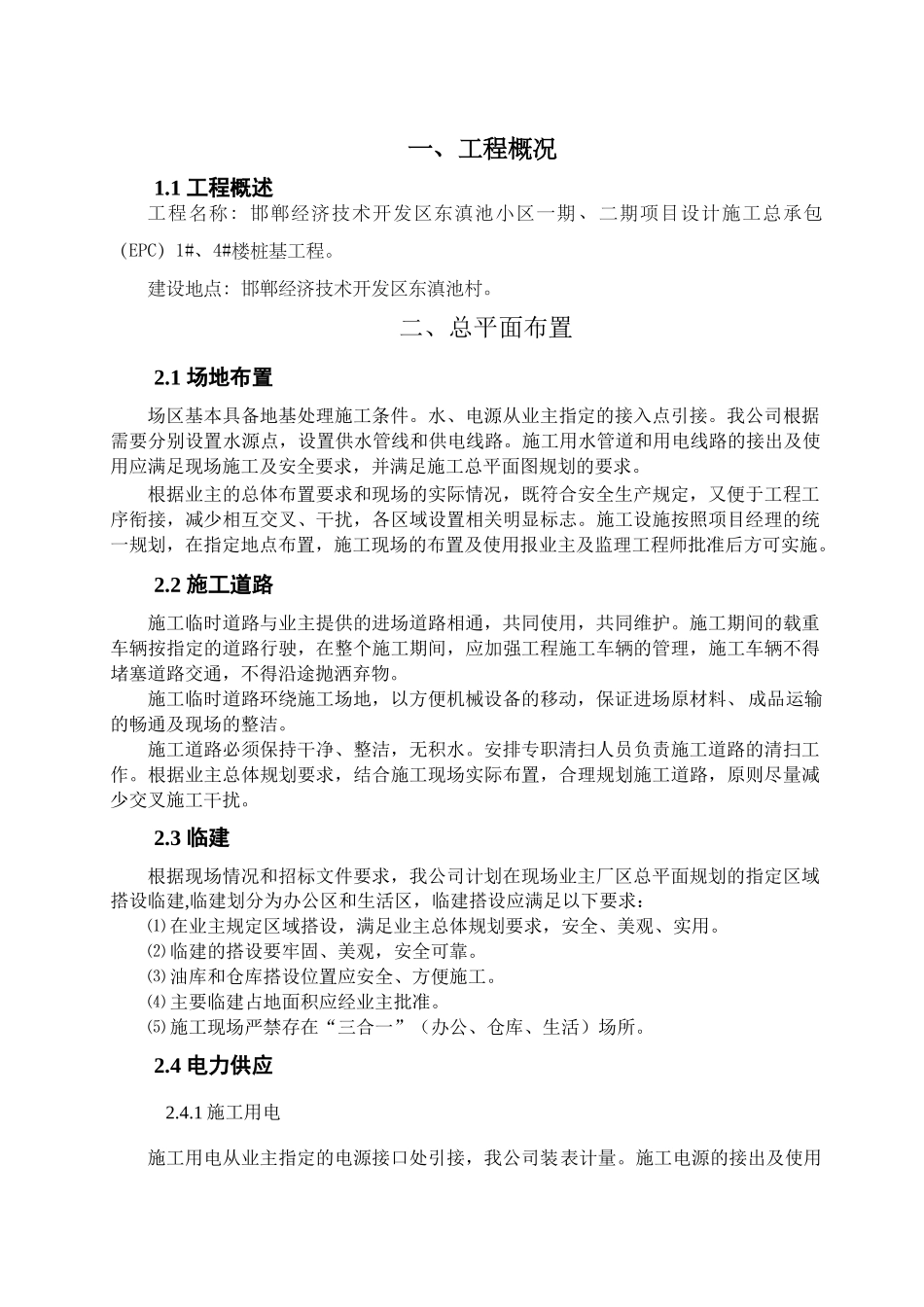

邯郸经济技术开发区东填池小区一期、二期项目设计施工总承包( EPC ) ) 1# 、 4 # 楼后注浆 灌注桩工程施工组织设计 中国煤炭地质总局光华地质工程公司2017 年 9 月 26 日一、工程概况1.1 工程概述工程名称:邯郸经济技术开发区东滇池小区一期 、二期项目设计施工总承包(EPC)1#、4#楼桩基工程。建设地点:邯郸经济技术开发区东滇池村。 二、总平面布置2.1 场地布置场区基本具备地基处理施工条件。水、电源从业主指定的接入点引接。我公司根据需要分别设置水源点,设置供水管线和供电线路。施工用水管道和用电线路的接出及使用应满足现场施工及安全要求,并满足施工总平面图规划的要求。根据业主的总体布置要求和现场的实际情况,既符合安全生产规定,又便于工程工序衔接,减少相互交叉、干扰,各区域设置相关明显标志。施工设施按照项目经理的统一规划,在指定地点布置,施工现场的布置及使用报业主及监理工程师批准后方可实施。2.2 施工道路施工临时道路与业主提供的进场道路相通,共同使用,共同维护。施工期间的载重车辆按指定的道路行驶,在整个施工期间,应加强工程施工车辆的管理,施工车辆不得堵塞道路交通,不得沿途抛洒弃物。施工临时道路环绕施工场地,以方便机械设备的移动,保证进场原材料、 成品运输的畅通及现场的整洁。施工道路必须保持干净、整洁,无积水。安排专职清扫人员负责施工道路的清扫工作。根据业主总体规划要求,结合施工现场实际布置,合理规划施工道路,原则尽量减少交叉施工干扰。2.3 临建根据现场情况和招标文件要求,我公司计划在现场业主厂区总平面规划的指定区域搭设临建,临建划分为办公区和生活区,临建搭设应满足以下要求:⑴ 在业主规定区域搭设,满足业主总体规划要求,安全、美观、实用。⑵ 临建的搭设要牢固、美观,安全可靠。⑶ 油库和仓库搭设位置应安全、方便施工。⑷ 主要临建占地面积应经业主批准。⑸ 施工现场严禁存在“三合一”(办公、仓库、生活)场所。2.4 电力供应2.4.1 施工用电施工用电从业主指定的电源接口处引接,我公司装表计量。施工电源的接出及使用应满足现场施工及安全要求,并满足施工总平面规划的要求。2.4.2 施工用水 施工及生活用水从业主提供的现场水源接驳点引接,水费设表计量。本工程施工用水主要为泥浆制备和生活用水等,人员饮水应达到国家卫生标准。2.5 机械布置现场灌注施工区主要设备为旋挖钻机、吊车、装载机等;钢筋制作区主要设...
