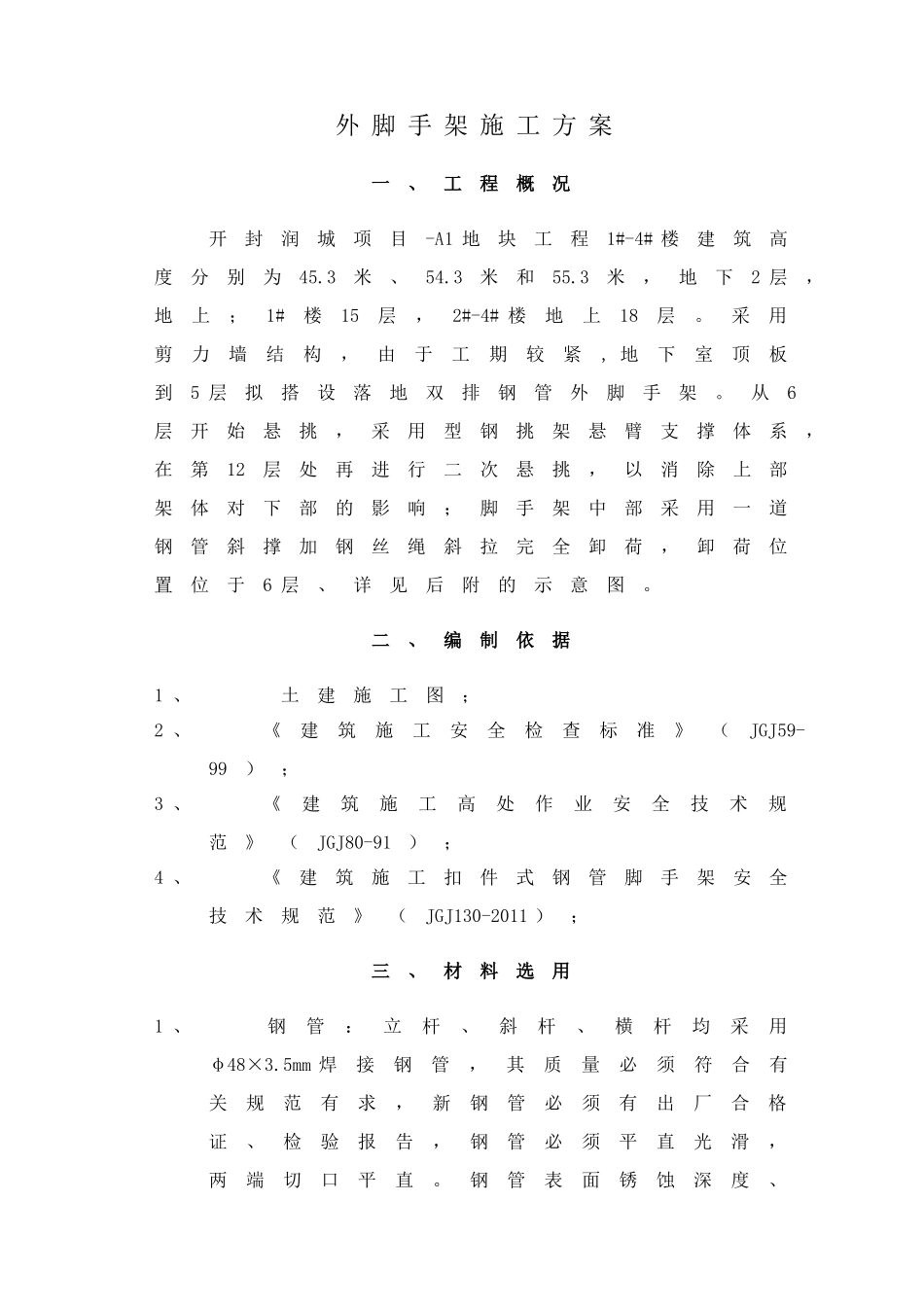

外 脚 手 架 施 工 方 案一、工程概况开封润城项目-A1 地块工程1#-4# 楼建筑高度分别为45
3米,地下2 层,地上;1#楼15层,2#-4# 楼地上18层
采用剪力墙结构,由于工期较紧, 地下室顶板到5 层拟搭设落地双排钢管外脚手架
从6层开始悬挑,采用型钢挑架悬臂支撑体系,在第12层处再进行二次悬挑,以消除上部架体对下部的影响;脚手架中部采用一道钢管斜撑加钢丝绳斜拉完全卸荷,卸荷位置位于6 层、详见后附的示意图
二、编制依据1 、 土建施工图;2 、《建筑施工安全检查标准》(JGJ59-99);3 、《建筑施工高处作业安全技术规范》(JGJ80-91);4 、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011 );三、材料选用1 、 钢管:立杆、斜杆、横杆均采用φ48×3
5mm 焊接钢管,其质量必须符合有关规范有求,新钢管必须有出厂合格证、检验报告,钢管必须平直光滑,两端切口平直
钢管表面锈蚀深度、外径、壁厚偏差、弯曲等缺陷必须在规范限制范围之内
2 、 新扣件要有出厂合格证、试验报告,在使用前必须逐一进行检查、保养,不得有变形、裂纹,出现滑丝的的螺栓必须更新
3 、 安全网要有出厂合格证,不得使用已经腐烂的安全网,当对其质量有怀疑时,要做冲击破坏试验
4 、 型钢采用“工 16”工字钢,要有出厂合格证、原材料质量保证书,进场后需进行复检,其材质必须符合要求
5 、螺栓必须按要求购买,并于进场前核实其合格证
6 、钢丝绳必须严格按照设计要求购买钢丝绳进场前,应认真核实其产品合格证
四、搭设组织及进度计划安排搭架进度以满足总承包进度要求为准,每次提前超出作业面高度1
8m, 每搭设一层操作时间为一~二天,架体搭设投入约为40人
实际人数按主体施工进度要求再作进一步调整以满足施工进度要求

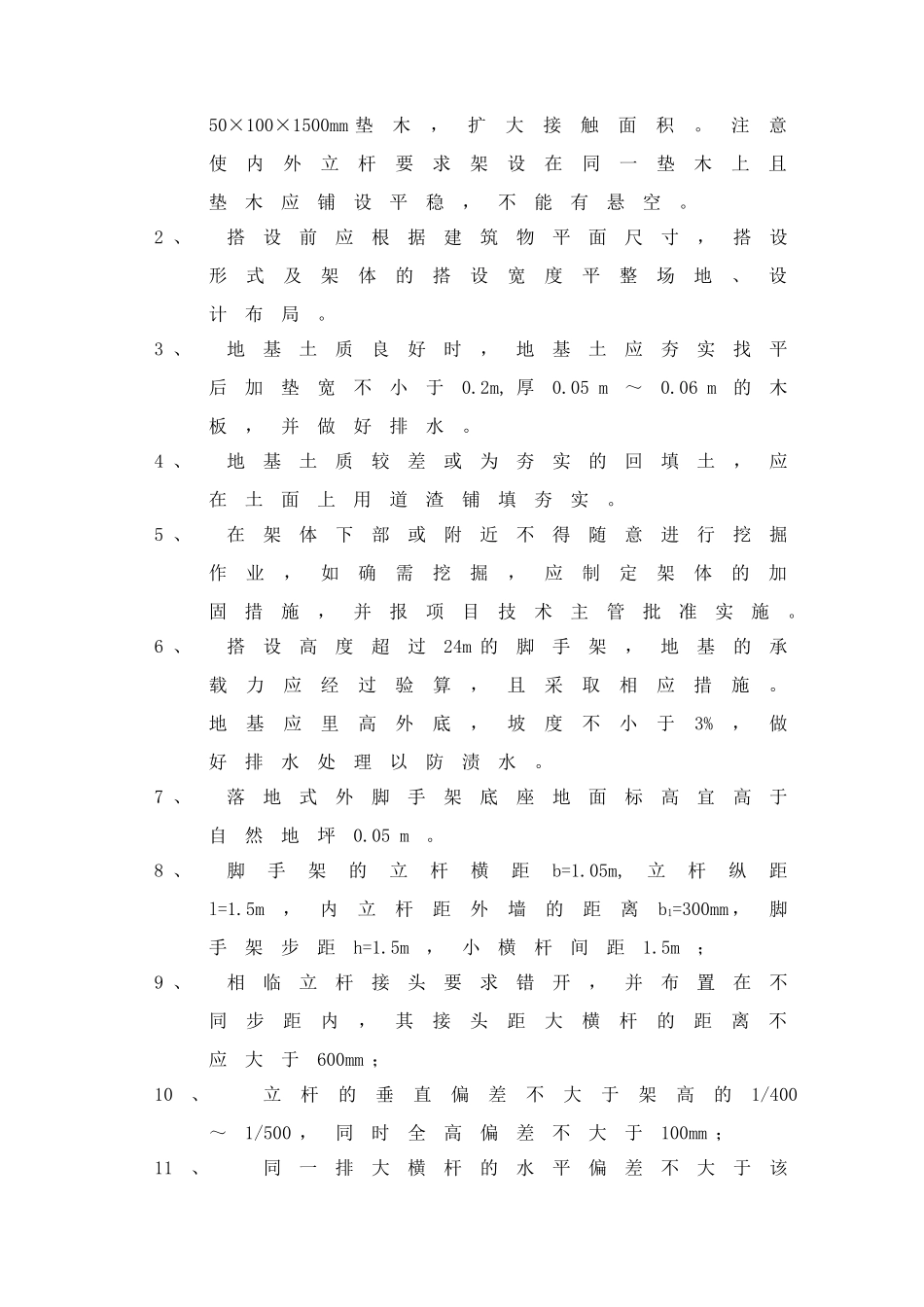

五、施工技术要求(一)落地式双排脚手
